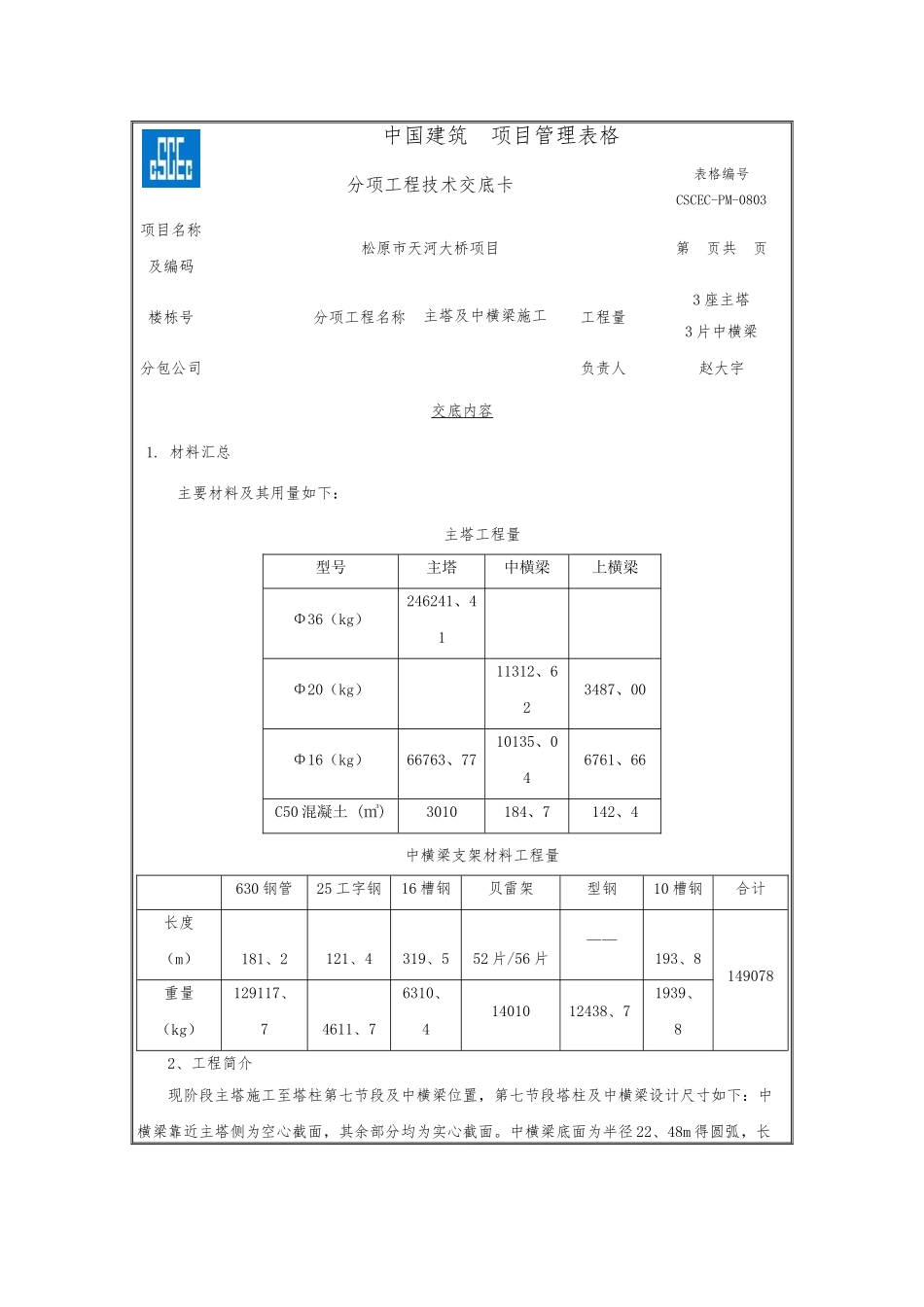

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码松原市天河大桥项目第 页共 页楼栋号分项工程名称主塔及中横梁施工工程量3 座主塔3 片中横梁分包公司负责人赵大宇交底内容1

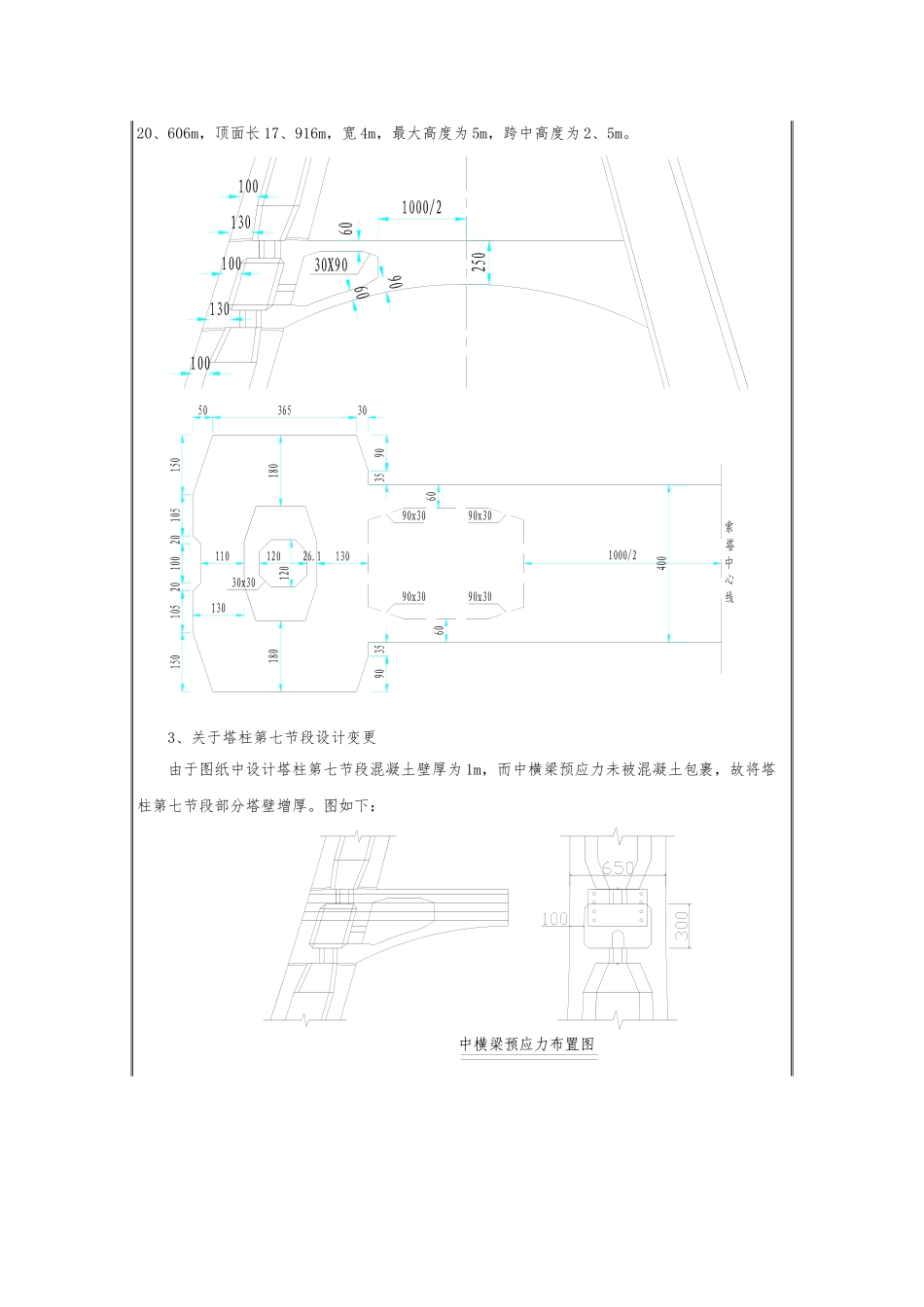

材料汇总主要材料及其用量如下:主塔工程量型号主塔中横梁上横梁Φ36(kg)246241、41Φ20(kg)11312、623487、00Φ16(kg)66763、7710135、046761、66C50 混凝土 (㎥)3010184、7142、4中横梁支架材料工程量 630 钢管25 工字钢16 槽钢贝雷架型钢10 槽钢合计长度(m)181、2121、4319、5 52 片/56 片—— 193、8 149078重量(kg)129117、7 4611、76310、4 1401012438、71939、8 2、工程简介现阶段主塔施工至塔柱第七节段及中横梁位置,第七节段塔柱及中横梁设计尺寸如下:中横梁靠近主塔侧为空心截面,其余部分均为实心截面
中横梁底面为半径 22、48m 得圆弧,长20、606m,顶面长 17、916m,宽 4m,最大高度为 5m,跨中高度为 2、5m
3、关于塔柱第七节段设计变更由于图纸中设计塔柱第七节段混凝土壁厚为 1m,而中横梁预应力未被混凝土包裹,故将塔柱第七节段部分塔壁增厚

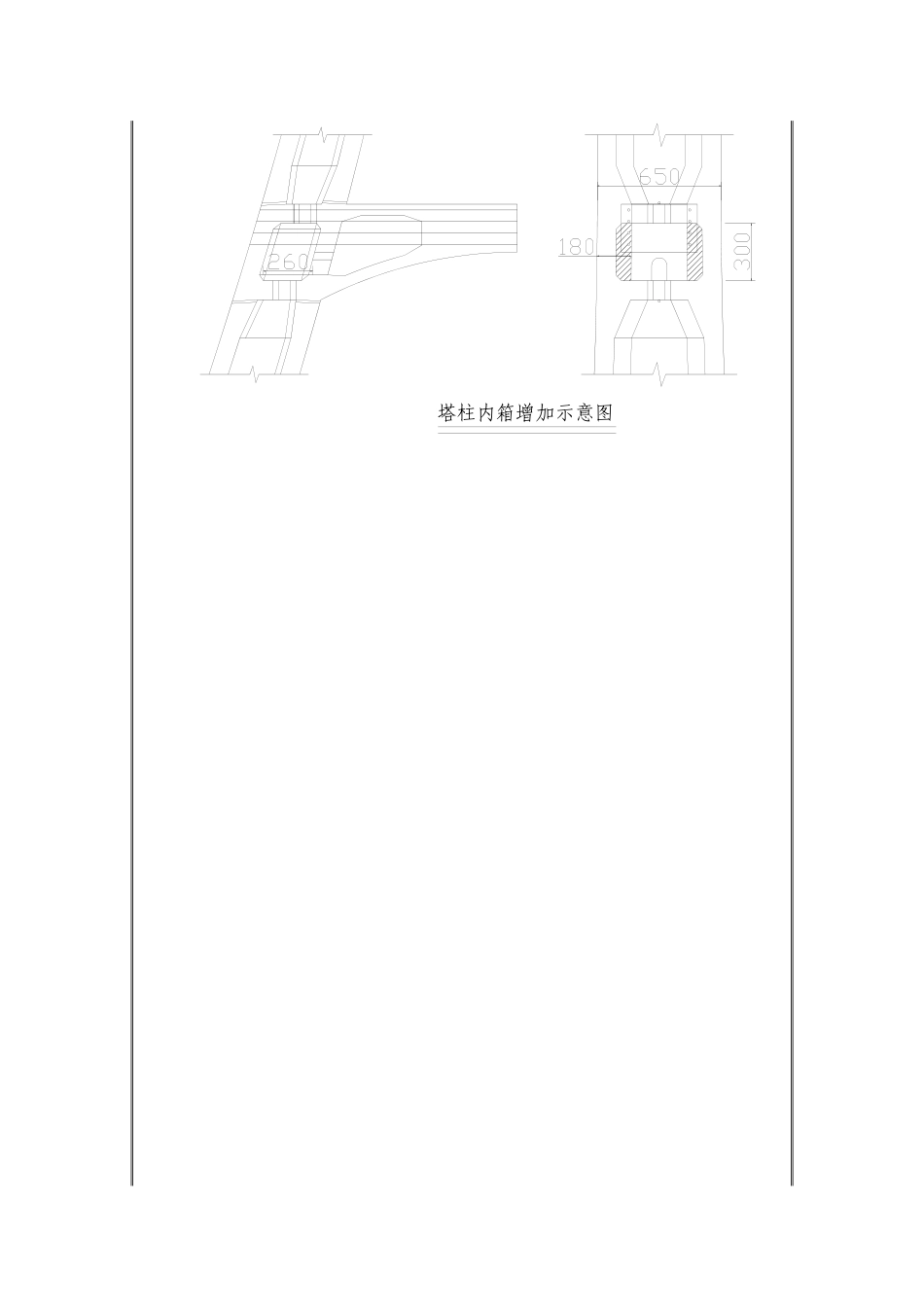

图如下:中横梁预应力布置图塔柱内箱增加示意图1214123塔壁塔壁立面图侧面图平面图1120120240161628016161624012020
16480220
16312322
16272462
16136说明:图中单位除钢筋直径外,其余均为cm
塔柱内箱增加部位钢筋图4、中横梁支架施工中横梁支架采纳落地式钢管桩、40 工字钢(工字钢上要设有限位卡,限位贝雷片位移)及贝雷片组成,其中钢管桩中心横向间距为 3、4m,纵向间距为 4、5m、3、5m,贝雷片共计 52
