主运胶带机巷机尾给煤机更换烧焊安全技术措施一、工程概况 根据矿领导安排,我单位在 4 月份停产检测、修理期间负责更换11-2 主运胶带机巷机尾带式给料机 1 台(靠近机头方向的),在施工过程当中需要现场气割及焊接,为了进一步保证施工安全,特编制本措施

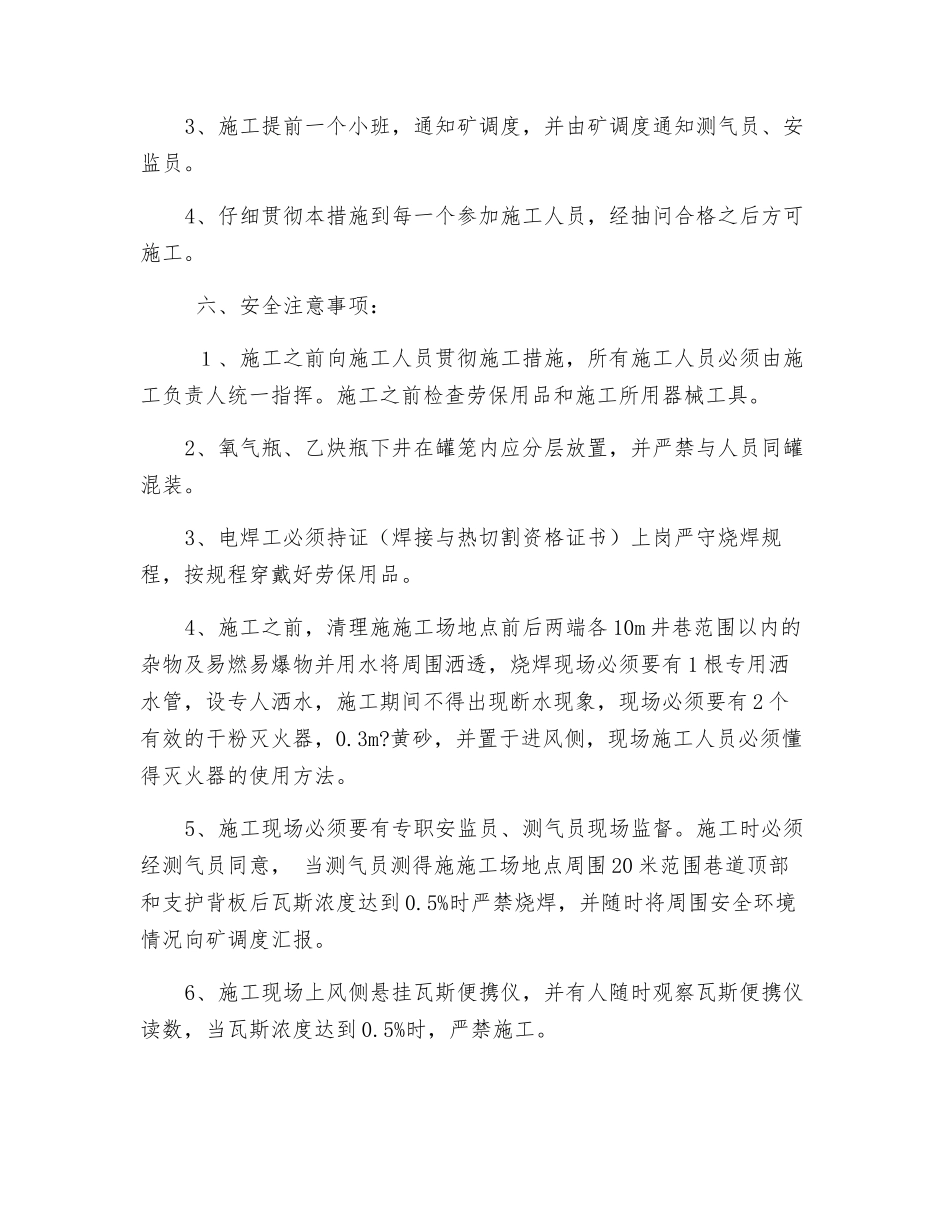

二、施工组织管理: 本工程安全责任归机电口管理,业务指导及监管部门为机电管理办公室,现场施工监督由机电安装队负责
本工程现场施工安全负责人为当班跟班人员,技术负责人为孔昊,施工参加人员为机电安装队机电班员工
三、施施工场地点(范围)及时间: 施施工场地点:11-2 主运胶带机巷机尾带式给料机处 施工时间:2025 年 4 月 20 日~2025 年 4 月 30 日 四、施工类型:氧气-乙炔气割、焊接 五、施工工序或流程1、提前准备好施工所需材料如薄铁皮、铰链、大门铁皮联系运输打运到施施工场地点
2、提前准备好施工所需工器具并对氧气瓶、乙炔瓶、输送带、仪表、电焊机、钳把线等进行全面检查,确认无问题后方可入井
3、施工提前一个小班,通知矿调度,并由矿调度通知测气员、安监员
4、仔细贯彻本措施到每一个参加施工人员,经抽问合格之后方可施工
六、安全注意事项: 1、施工之前向施工人员贯彻施工措施,所有施工人员必须由施工负责人统一指挥
施工之前检查劳保用品和施工所用器械工具
2、氧气瓶、乙炔瓶下井在罐笼内应分层放置,并严禁与人员同罐混装
3、电焊工必须持证(焊接与热切割资格证书)上岗严守烧焊规程,按规程穿戴好劳保用品
4、施工之前,清理施施工场地点前后两端各 10m 井巷范围以内的杂物及易燃易爆物并用水将周围洒透,烧焊现场必须要有 1 根专用洒水管,设专人洒水,施工期间不得出现断水现象,现场必须要有 2 个有效的干粉灭火器,0
黄砂,并置于进风侧,现场施工人员必须懂得灭火器的使用方法

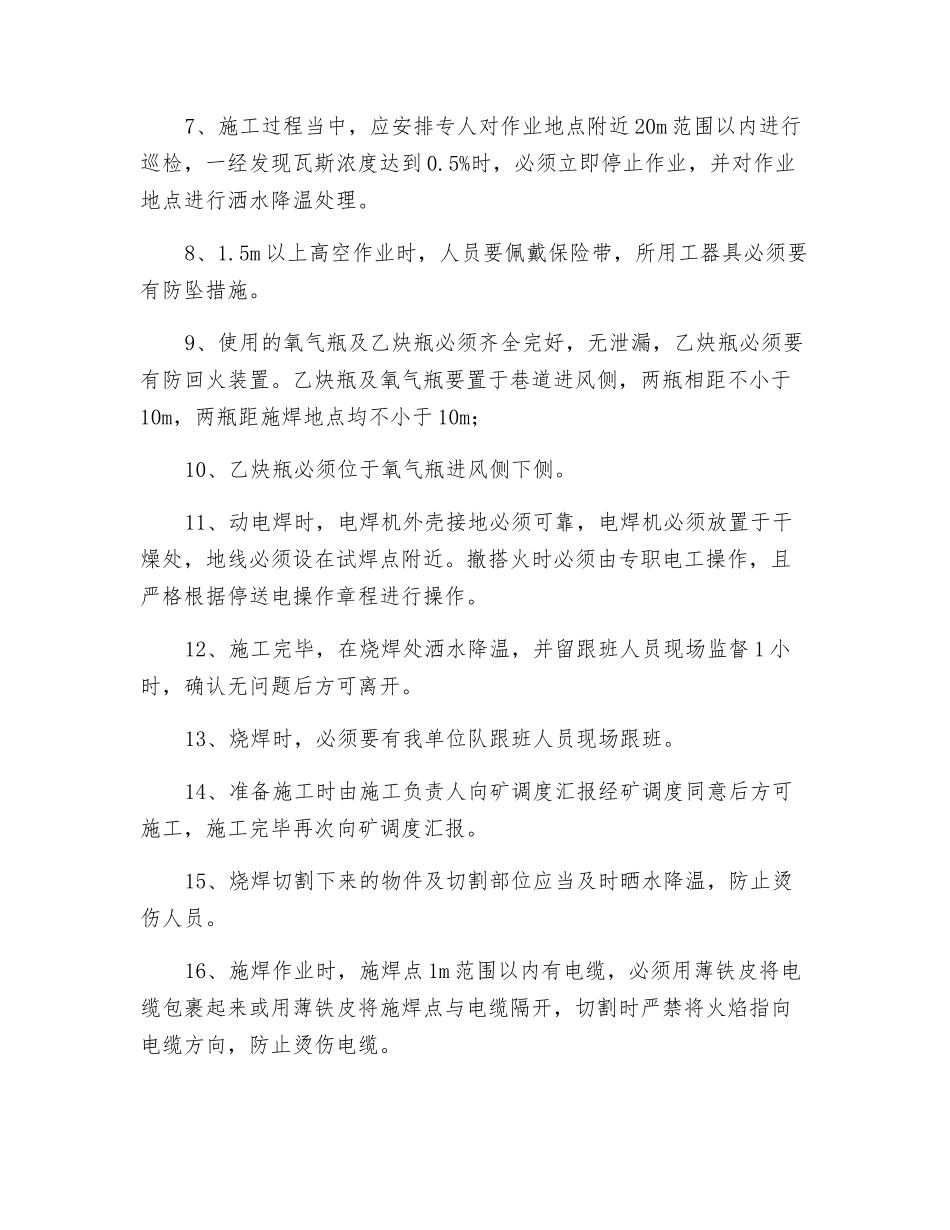

5、施工现场必须要有专职安监员、测气员
