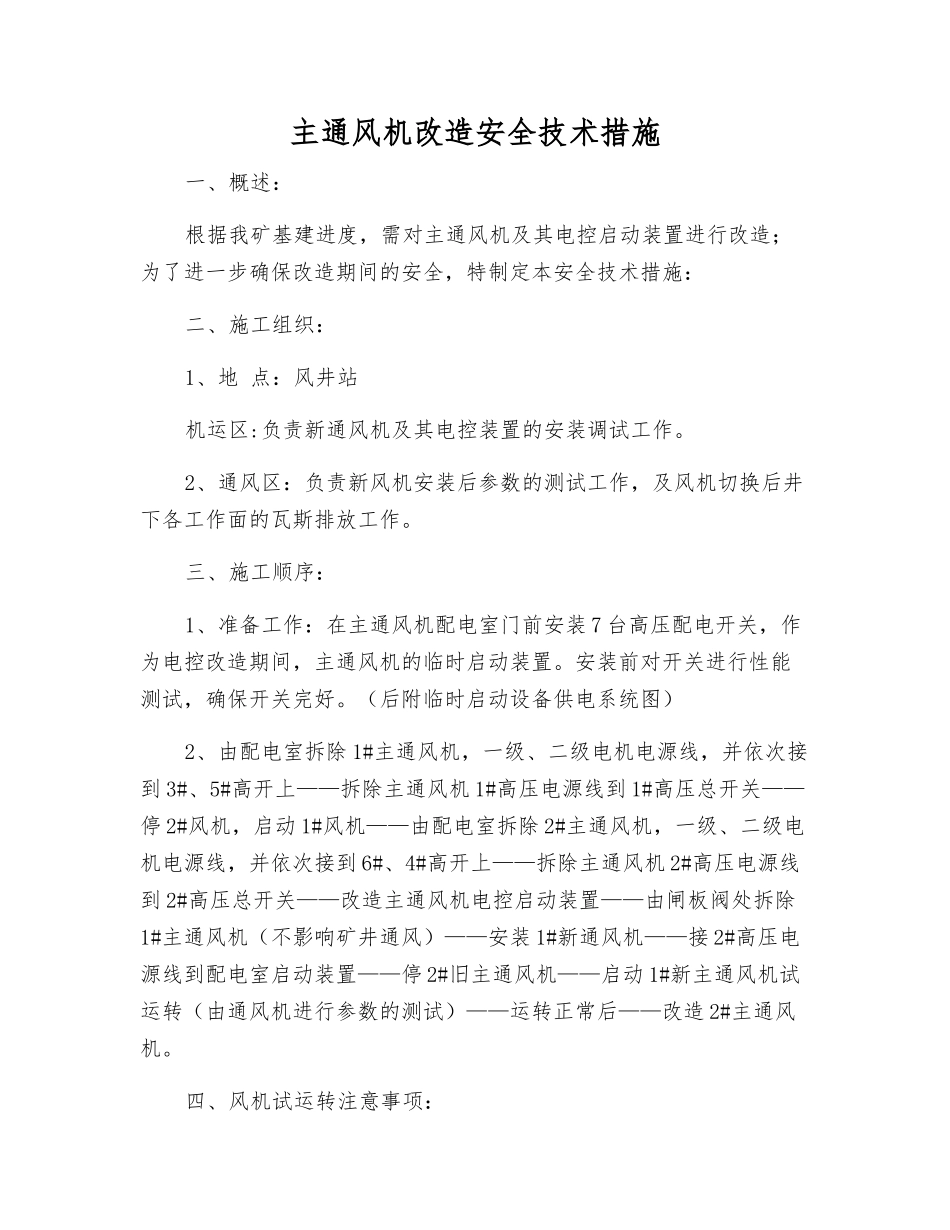

主通风机改造安全技术措施一、概述:根据我矿基建进度,需对主通风机及其电控启动装置进行改造;为了进一步确保改造期间的安全,特制定本安全技术措施:二、施工组织:1、地 点:风井站机运区:负责新通风机及其电控装置的安装调试工作
2、通风区:负责新风机安装后参数的测试工作,及风机切换后井下各工作面的瓦斯排放工作
三、施工顺序:1、准备工作:在主通风机配电室门前安装 7 台高压配电开关,作为电控改造期间,主通风机的临时启动装置
安装前对开关进行性能测试,确保开关完好
(后附临时启动设备供电系统图)2、由配电室拆除 1#主通风机,一级、二级电机电源线,并依次接到 3#、5#高开上——拆除主通风机 1#高压电源线到 1#高压总开关——停 2#风机,启动 1#风机——由配电室拆除 2#主通风机,一级、二级电机电源线,并依次接到 6#、4#高开上——拆除主通风机 2#高压电源线到 2#高压总开关——改造主通风机电控启动装置——由闸板阀处拆除1#主通风机(不影响矿井通风)——安装 1#新通风机——接 2#高压电源线到配电室启动装置——停 2#旧主通风机——启动 1#新主通风机试运转(由通风机进行参数的测试)——运转正常后——改造 2#主通风机
四、风机试运转注意事项:1

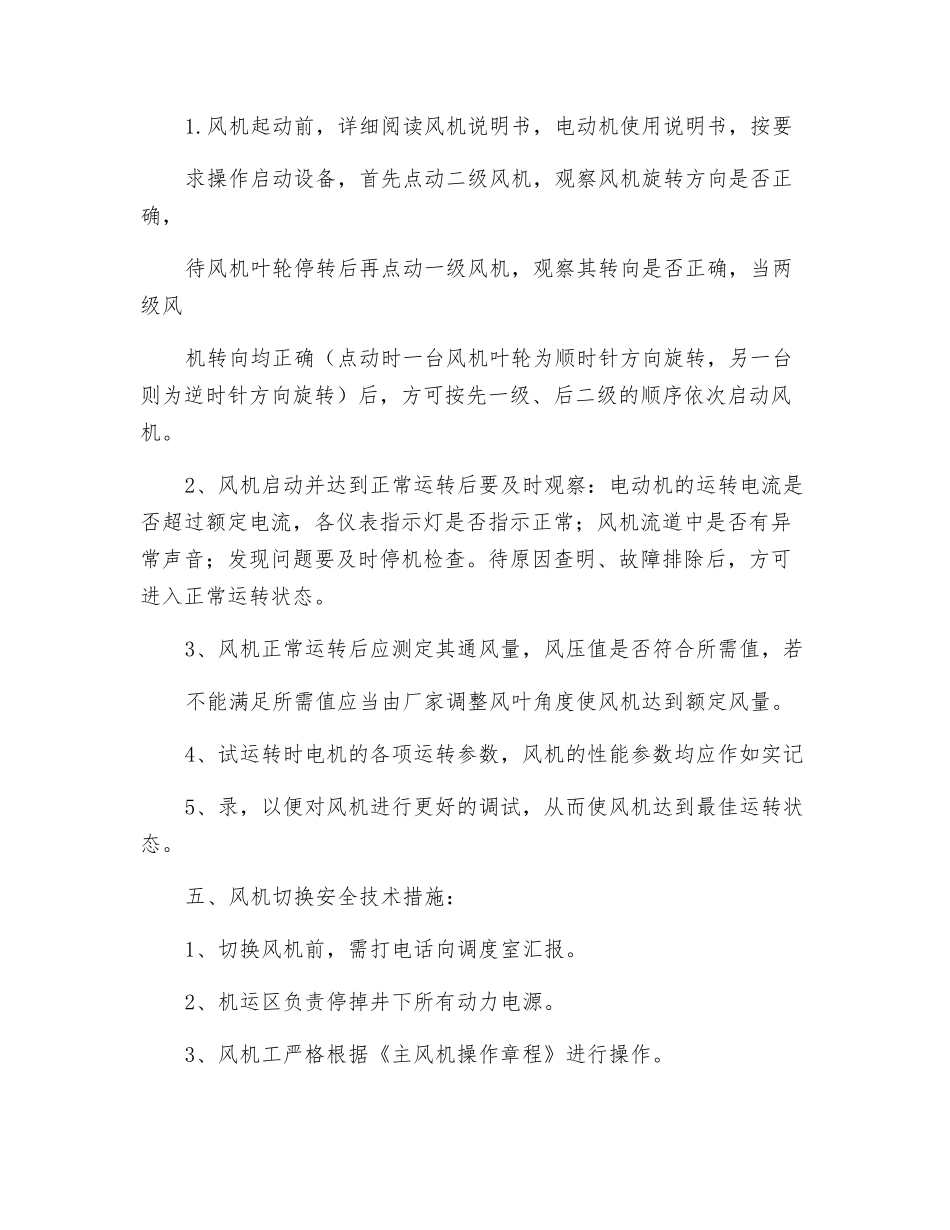

风机起动前,详细阅读风机说明书,电动机使用说明书,按要求操作启动设备,首先点动二级风机,观察风机旋转方向是否正确,待风机叶轮停转后再点动一级风机,观察其转向是否正确,当两级风机转向均正确(点动时一台风机叶轮为顺时针方向旋转,另一台则为逆时针方向旋转)后,方可按先一级、后二级的顺序依次启动风机
2、风机启动并达到正常运转后要及时观察:电动机的运转电流是否超过额定电流,各仪表指示灯是否指示正常;风机流道中是否有异常声音;发现问题要及时停机检查
待原因查明、故障排除后,方可进入正常运转状态
3、风机正常运转后应测定其通风量,风压值是
