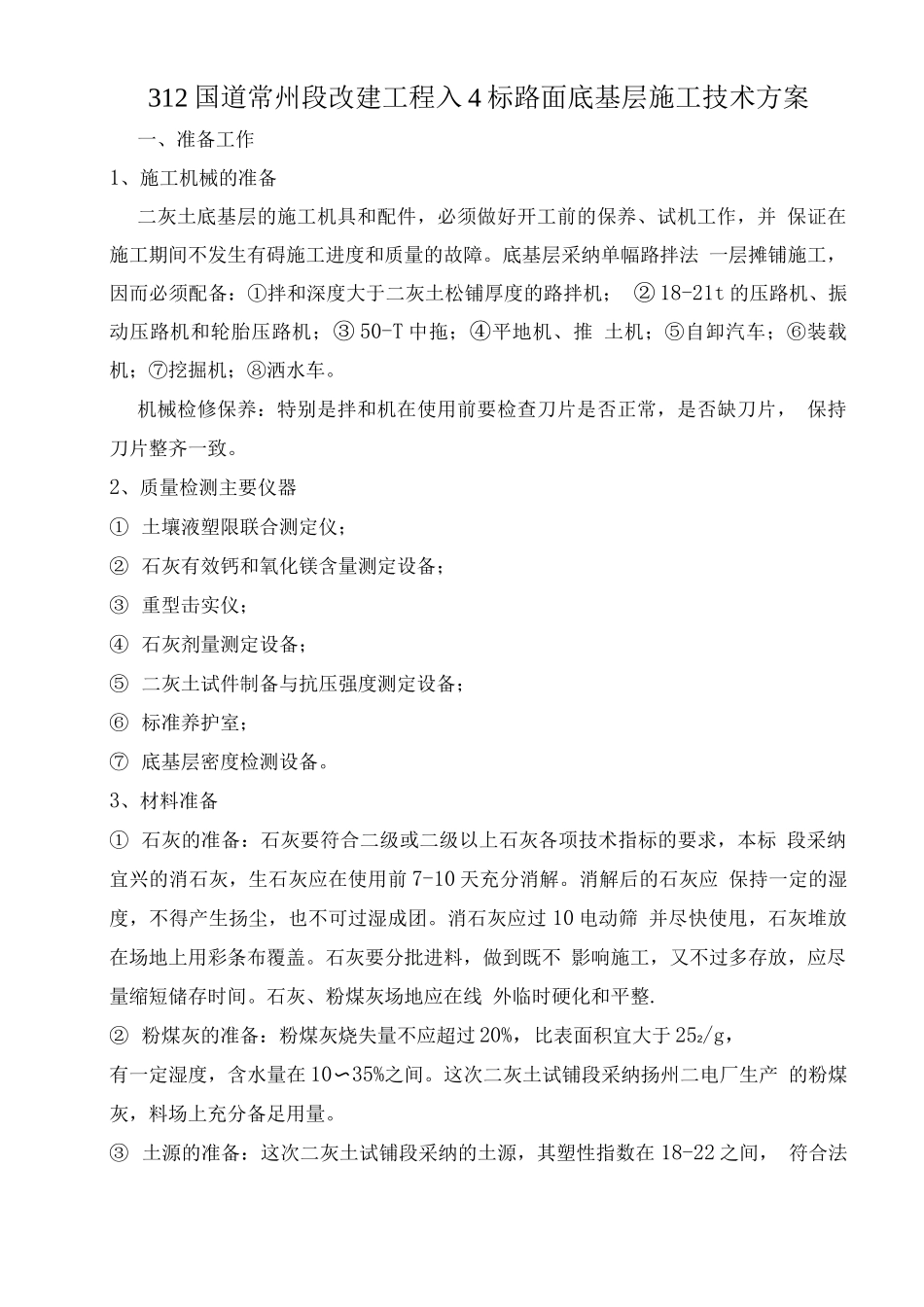

312 国道常州段改建工程入 4 标路面底基层施工技术方案一、准备工作1、施工机械的准备二灰土底基层的施工机具和配件,必须做好开工前的保养、试机工作,并 保证在施工期间不发生有碍施工进度和质量的故障
底基层采纳单幅路拌法 一层摊铺施工,因而必须配备:①拌和深度大于二灰土松铺厚度的路拌机; ② 18-21t 的压路机、振动压路机和轮胎压路机;③ 50-T 中拖;④平地机、推 土机;⑤自卸汽车;⑥装载机;⑦挖掘机;⑧洒水车
机械检修保养:特别是拌和机在使用前要检查刀片是否正常,是否缺刀片, 保持刀片整齐一致
2、质量检测主要仪器① 土壤液塑限联合测定仪;② 石灰有效钙和氧化镁含量测定设备;③ 重型击实仪;④ 石灰剂量测定设备;⑤ 二灰土试件制备与抗压强度测定设备;⑥ 标准养护室;⑦ 底基层密度检测设备
3、材料准备① 石灰的准备:石灰要符合二级或二级以上石灰各项技术指标的要求,本标 段采纳宜兴的消石灰,生石灰应在使用前 7-10 天充分消解
消解后的石灰应 保持一定的湿度,不得产生扬尘,也不可过湿成团
消石灰应过 10 电动筛 并尽快使甩,石灰堆放在场地上用彩条布覆盖
石灰要分批进料,做到既不 影响施工,又不过多存放,应尽量缩短储存时间
石灰、粉煤灰场地应在线 外临时硬化和平整
② 粉煤灰的准备:粉煤灰烧失量不应超过 20%,比表面积宜大于 252/g,有一定湿度,含水量在 10〜35%之间
这次二灰土试铺段采纳扬州二电厂生产 的粉煤灰,料场上充分备足用量
③ 土源的准备:这次二灰土试铺段采纳的土源,其塑性指数在 18-22 之间, 符合法律规范要求

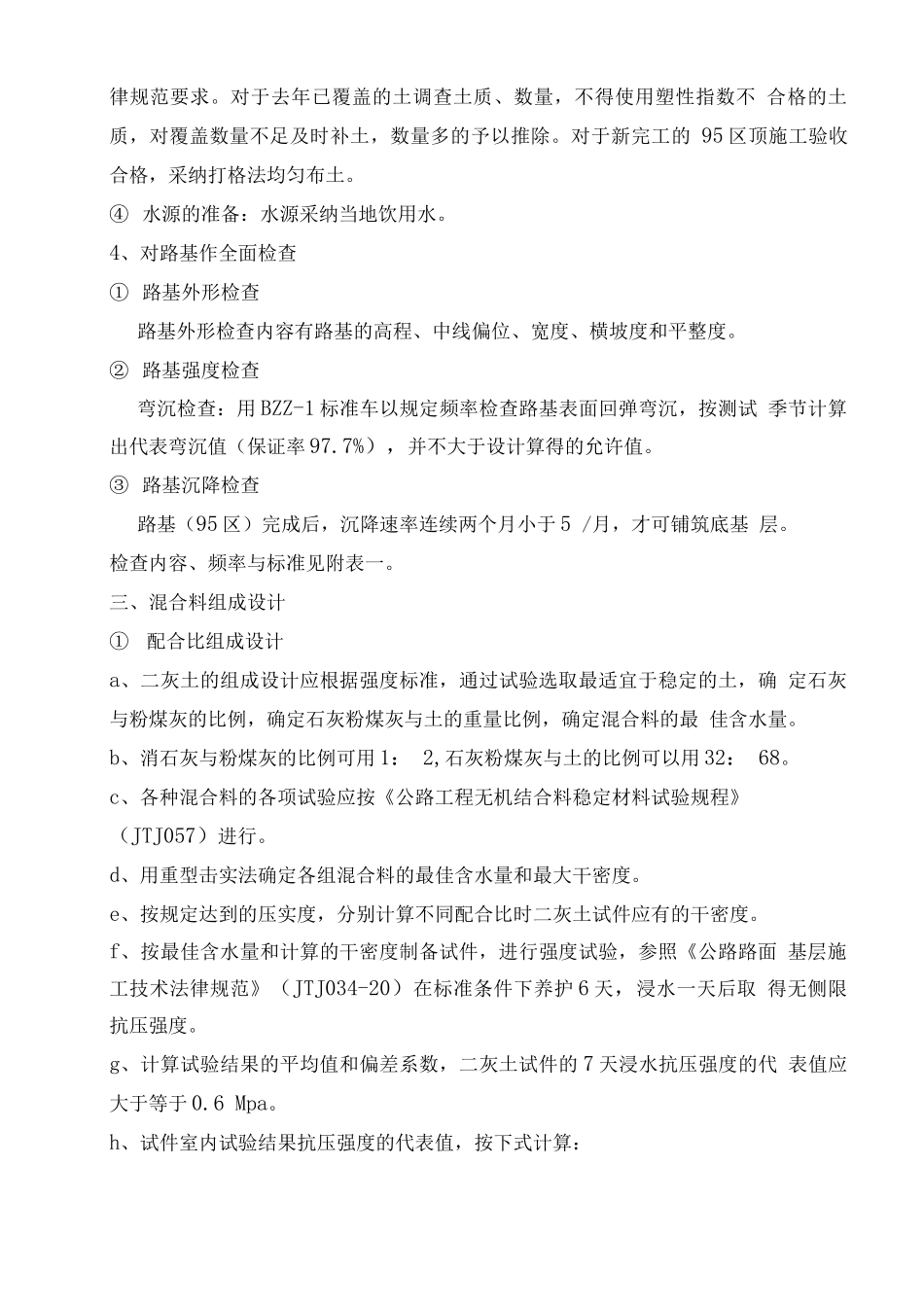

对于去年已覆盖的土调查土质、数量,不得使用塑性指数不 合格的土质,对覆盖数量不足及时补土,数量多的予以推除
对于新完工的 95 区顶施工验收合格,采纳打格法均匀布土
④ 水源的准备:水源采纳当地饮用水
4、对路基作全面检查① 路基
