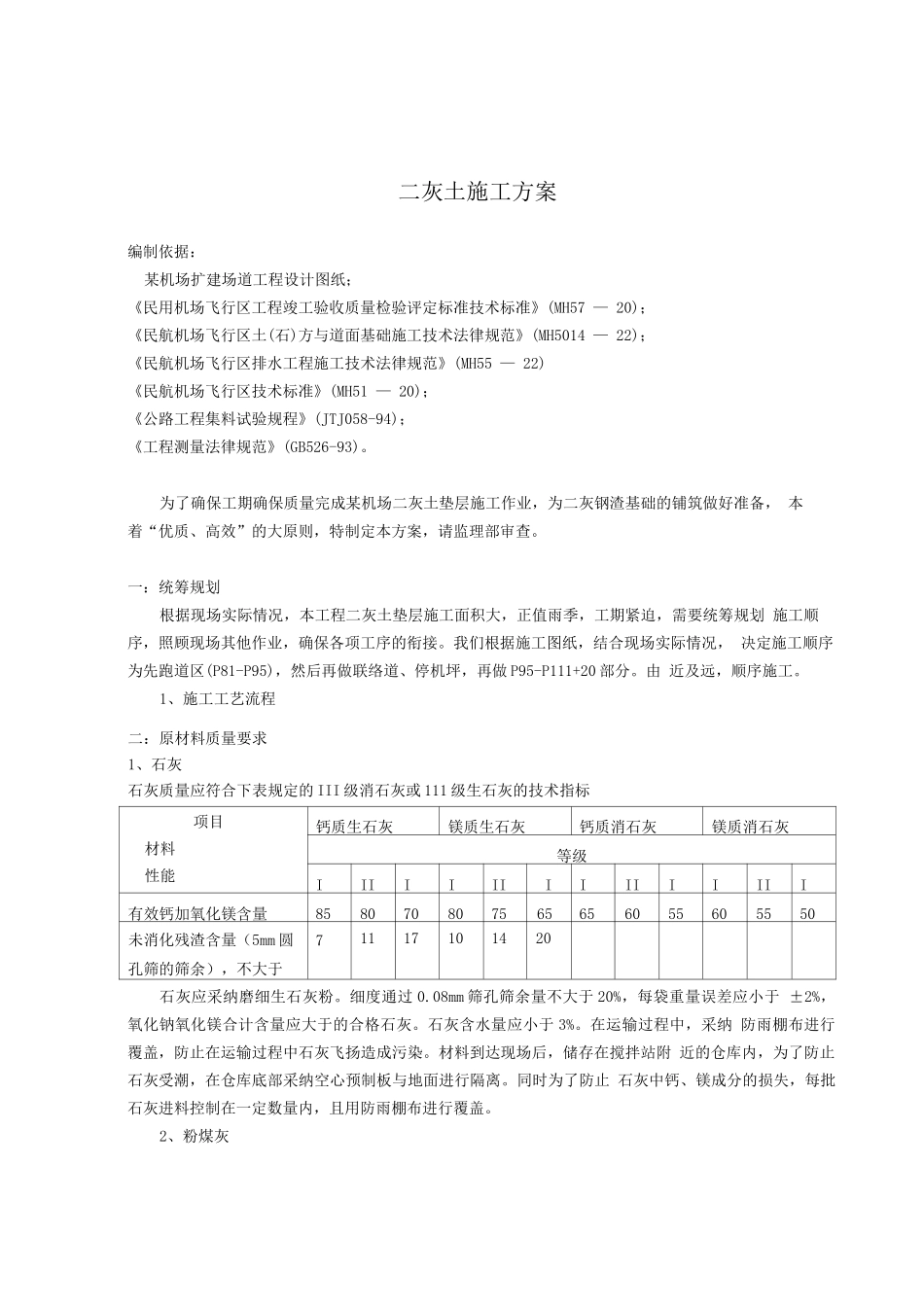

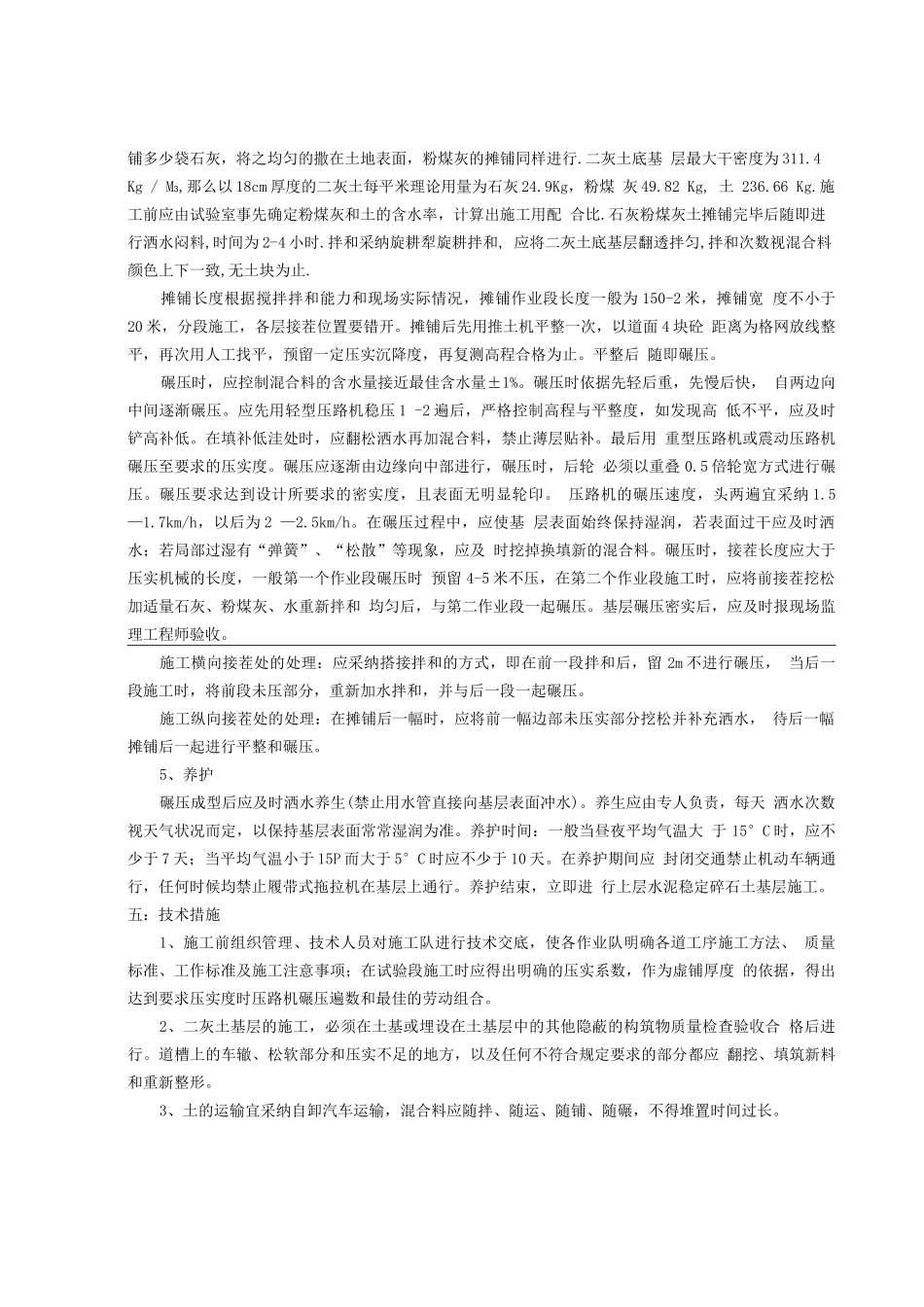

二灰土施工方案编制依据:某机场扩建场道工程设计图纸;《民用机场飞行区工程竣工验收质量检验评定标准技术标准》(MH57 — 20);《民航机场飞行区土(石)方与道面基础施工技术法律规范》(MH5014 — 22);《民航机场飞行区排水工程施工技术法律规范》(MH55 — 22)《民航机场飞行区技术标准》(MH51 — 20);《公路工程集料试验规程》(JTJ058-94);《工程测量法律规范》(GB526-93)
为了确保工期确保质量完成某机场二灰土垫层施工作业,为二灰钢渣基础的铺筑做好准备, 本着“优质、高效”的大原则,特制定本方案,请监理部审查
一:统筹规划根据现场实际情况,本工程二灰土垫层施工面积大,正值雨季,工期紧迫,需要统筹规划 施工顺序,照顾现场其他作业,确保各项工序的衔接
我们根据施工图纸,结合现场实际情况, 决定施工顺序为先跑道区(P81-P95),然后再做联络道、停机坪,再做 P95-P111+20 部分
由 近及远,顺序施工
1、施工工艺流程二:原材料质量要求1、石灰石灰质量应符合下表规定的 III 级消石灰或 111 级生石灰的技术指标项目材料性能钙质生石灰镁质生石灰钙质消石灰镁质消石灰等级IIIIIIIIIIIIIIII有效钙加氧化镁含量858070807565656055605550未消化残渣含量(5mm 圆 孔筛的筛余),不大于71117101420石灰应采纳磨细生石灰粉
细度通过 0
08mm 筛孔筛余量不大于 20%,每袋重量误差应小于 ±2%,氧化钠氧化镁合计含量应大于的合格石灰
石灰含水量应小于 3%
在运输过程中,采纳 防雨棚布进行覆盖,防止在运输过程中石灰飞扬造成污染
材料到达现场后,储存在搅拌站附 近的仓库内,为了防止石灰受潮,在仓库底部采纳空心预制板与地面进行隔离
同时为了防止 石灰中钙、镁成分的损失,每批石灰进料控制在一定数量内,
