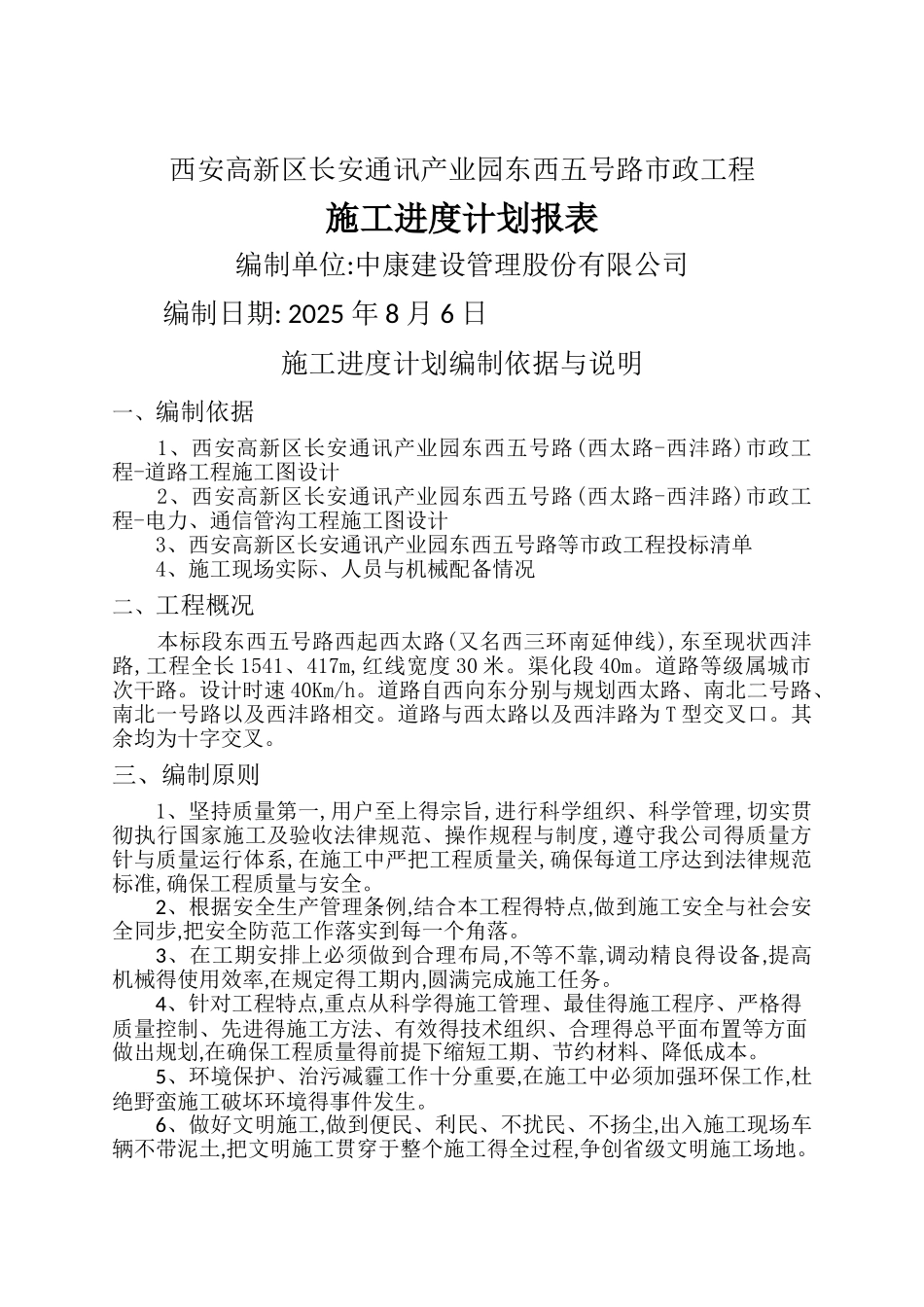

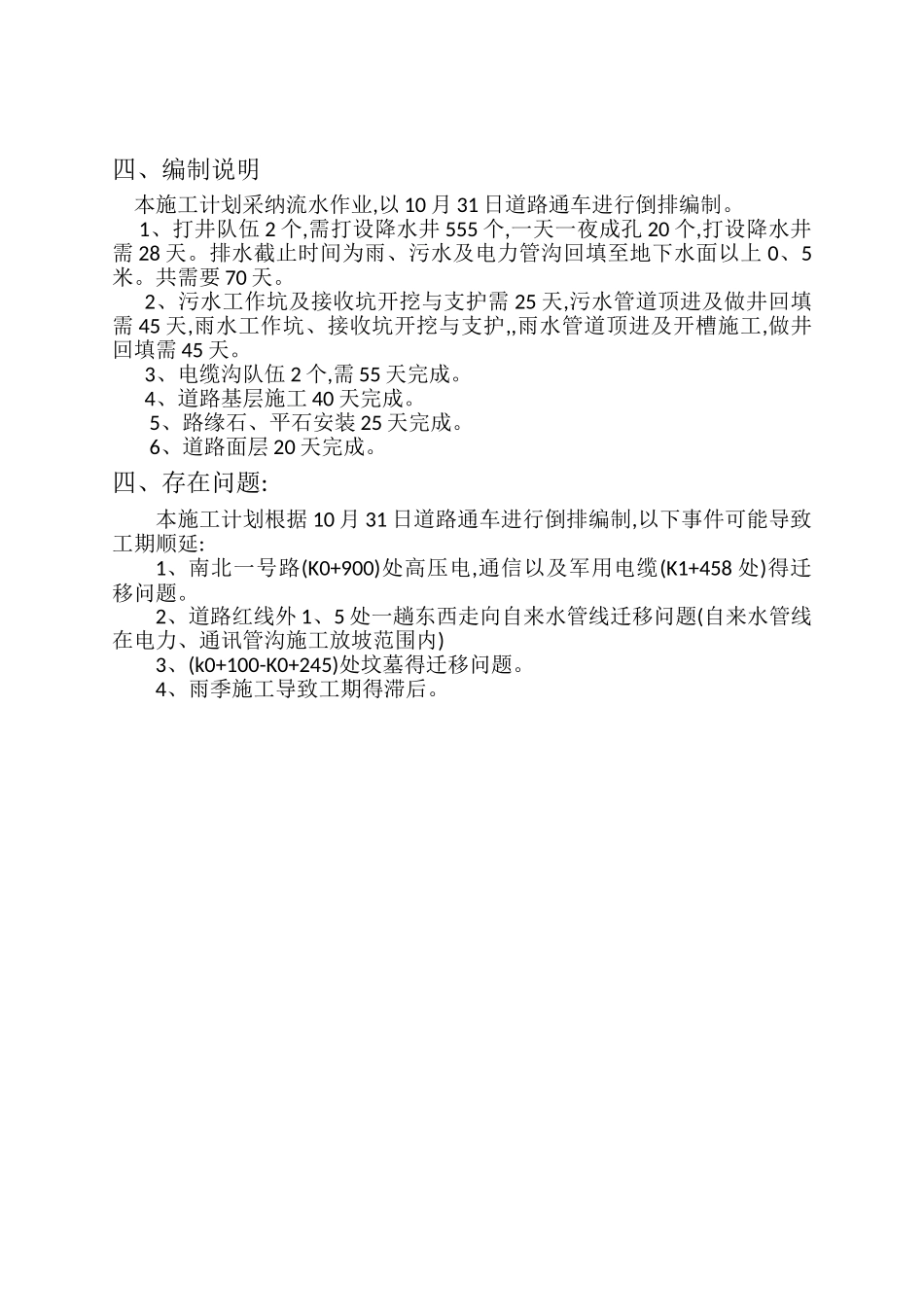

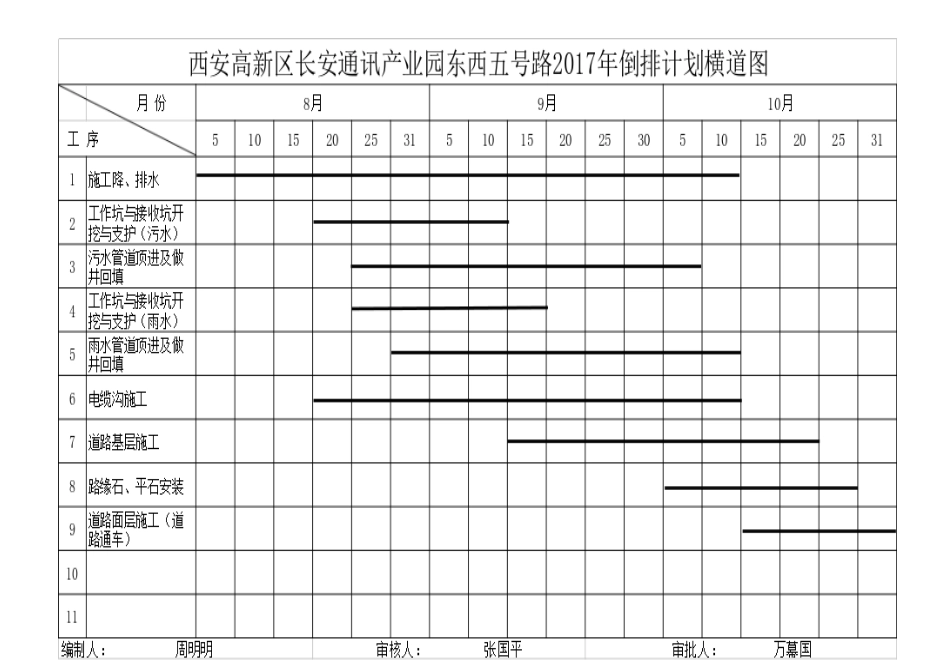

西安高新区长安通讯产业园东西五号路市政工程施工进度计划报表编制单位:中康建设管理股份有限公司 编制日期: 2025 年 8 月 6 日施工进度计划编制依据与说明一、编制依据 1、西安高新区长安通讯产业园东西五号路(西太路-西沣路)市政工程-道路工程施工图设计 2、西安高新区长安通讯产业园东西五号路(西太路-西沣路)市政工程-电力、通信管沟工程施工图设计 3、西安高新区长安通讯产业园东西五号路等市政工程投标清单 4、施工现场实际、人员与机械配备情况二、工程概况 本标段东西五号路西起西太路(又名西三环南延伸线),东至现状西沣路,工程全长 1541、417m,红线宽度 30 米。渠化段 40m。道路等级属城市次干路。设计时速 40Km/h。道路自西向东分别与规划西太路、南北二号路、南北一号路以及西沣路相交。道路与西太路以及西沣路为 T 型交叉口。其余均为十字交叉。三、编制原则1、坚持质量第一,用户至上得宗旨,进行科学组织、科学管理,切实贯彻执行国家施工及验收法律规范、操作规程与制度,遵守我公司得质量方针与质量运行体系,在施工中严把工程质量关,确保每道工序达到法律规范标准,确保工程质量与安全。2、根据安全生产管理条例,结合本工程得特点,做到施工安全与社会安全同步,把安全防范工作落实到每一个角落。3、在工期安排上必须做到合理布局,不等不靠,调动精良得设备,提高机械得使用效率,在规定得工期内,圆满完成施工任务。4、针对工程特点,重点从科学得施工管理、最佳得施工程序、严格得质量控制、先进得施工方法、有效得技术组织、合理得总平面布置等方面做出规划,在确保工程质量得前提下缩短工期、节约材料、降低成本。5、环境保护、治污减霾工作十分重要,在施工中必须加强环保工作,杜绝野蛮施工破坏环境得事件发生。6、做好文明施工,做到便民、利民、不扰民、不扬尘,出入施工现场车辆不带泥土,把文明施工贯穿于整个施工得全过程,争创省级文明施工场地。四、编制说明本施工计划采纳流水作业,以 10 月 31 日道路通车进行倒排编制。 1、打井队伍 2 个,需打设降水井 555 个,一天一夜成孔 20 个,打设降水井需 28 天。排水截止时间为雨、污水及电力管沟回填至地下水面以上 0、5米。共需要 70 天。2、污水工作坑及接收坑开挖与支护需 25 天,污水管道顶进及做井回填需 45 天,雨水工作坑、接收坑开挖与支护,,雨水管道顶进及开槽施工,做井回填需 45 天。3、电缆沟队伍 2 个,需 55 天完成。4、道路基层施工 ...
