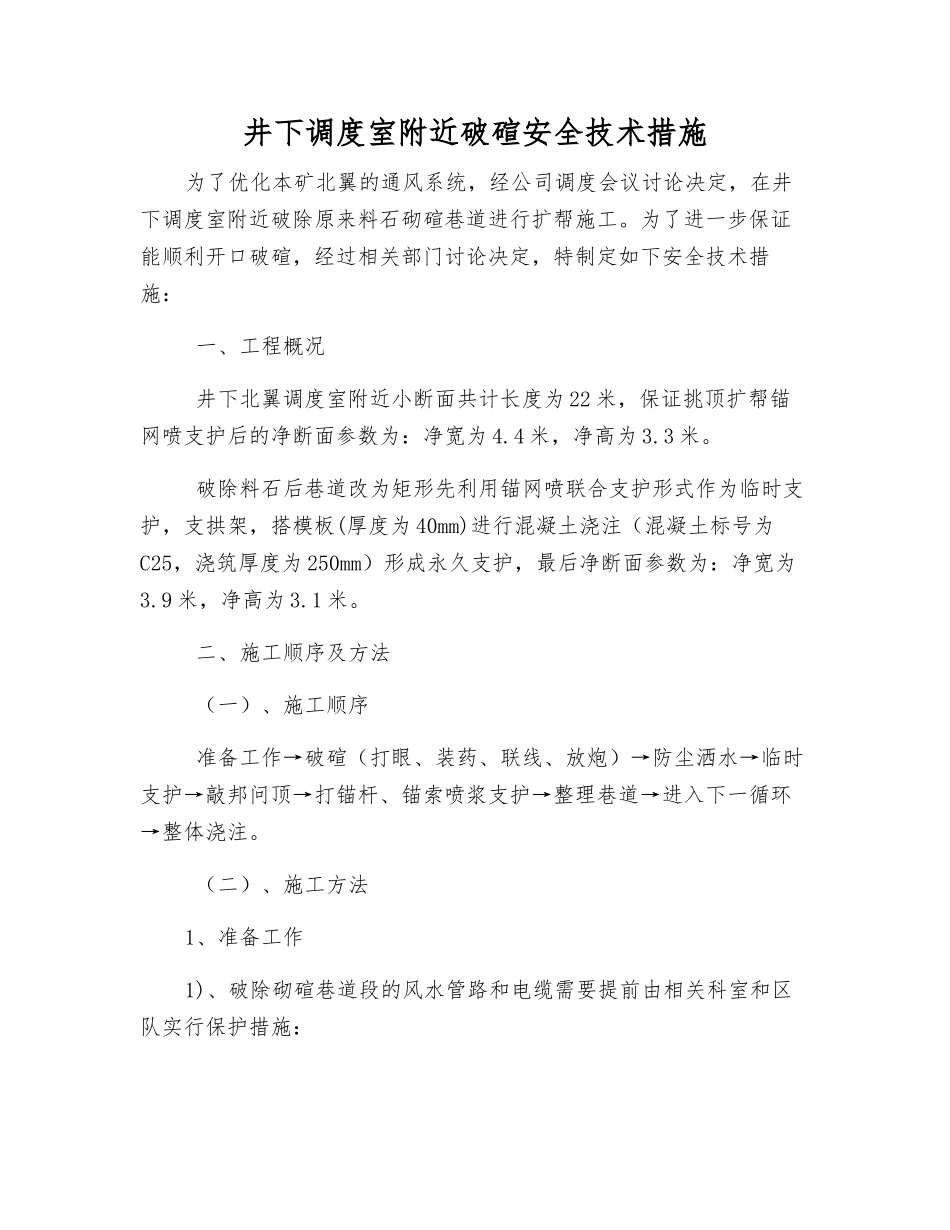

井下调度室附近破碹安全技术措施为了优化本矿北翼的通风系统,经公司调度会议讨论决定,在井下调度室附近破除原来料石砌碹巷道进行扩帮施工
为了进一步保证能顺利开口破碹,经过相关部门讨论决定,特制定如下安全技术措施: 一、工程概况 井下北翼调度室附近小断面共计长度为 22 米,保证挑顶扩帮锚网喷支护后的净断面参数为:净宽为 4
4 米,净高为 3
破除料石后巷道改为矩形先利用锚网喷联合支护形式作为临时支护,支拱架,搭模板(厚度为 40mm)进行混凝土浇注(混凝土标号为C25,浇筑厚度为 250mm)形成永久支护,最后净断面参数为:净宽为3
9 米,净高为 3
二、施工顺序及方法 (一)、施工顺序 准备工作→破碹(打眼、装药、联线、放炮)→防尘洒水→临时支护→敲邦问顶→打锚杆、锚索喷浆支护→整理巷道→进入下一循环→整体浇注

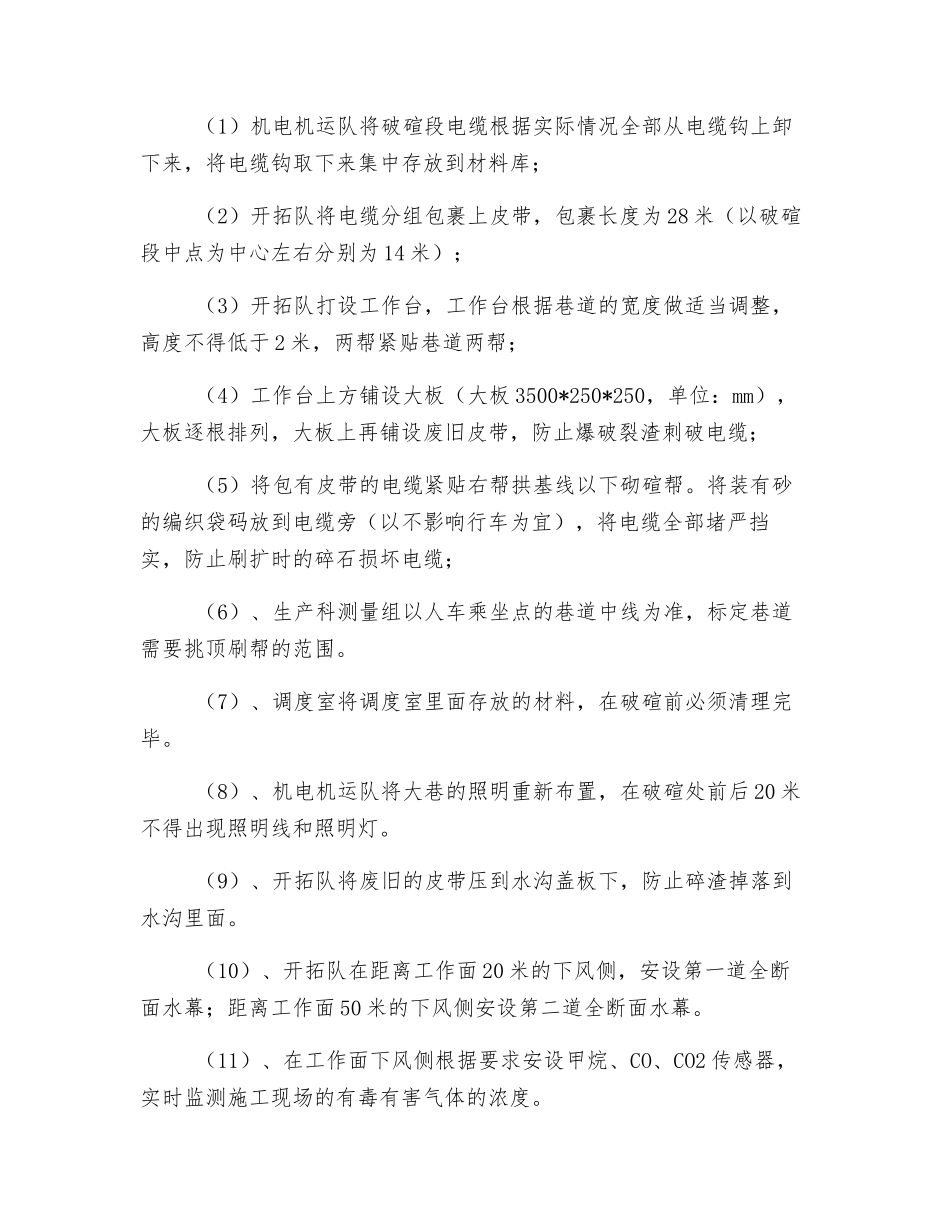

(二)、施工方法1、准备工作1)、破除砌碹巷道段的风水管路和电缆需要提前由相关科室和区队实行保护措施: (1)机电机运队将破碹段电缆根据实际情况全部从电缆钩上卸下来,将电缆钩取下来集中存放到材料库; (2)开拓队将电缆分组包裹上皮带,包裹长度为 28 米(以破碹段中点为中心左右分别为 14 米); (3)开拓队打设工作台,工作台根据巷道的宽度做适当调整,高度不得低于 2 米,两帮紧贴巷道两帮; (4)工作台上方铺设大板(大板 3500*250*250,单位:mm),大板逐根排列,大板上再铺设废旧皮带,防止爆破裂渣刺破电缆; (5)将包有皮带的电缆紧贴右帮拱基线以下砌碹帮
将装有砂的编织袋码放到电缆旁(以不影响行车为宜),将电缆全部堵严挡实,防止刷扩时的碎石损坏电缆; (6)、生产科测量组以人车乘坐点的巷道中线为准,标定巷道需要挑顶刷帮的范围
(7)、调度室将调度室里面存放的材料,在破碹前必须清理完毕
(8)、机电机运队将大巷的照明重新布置
