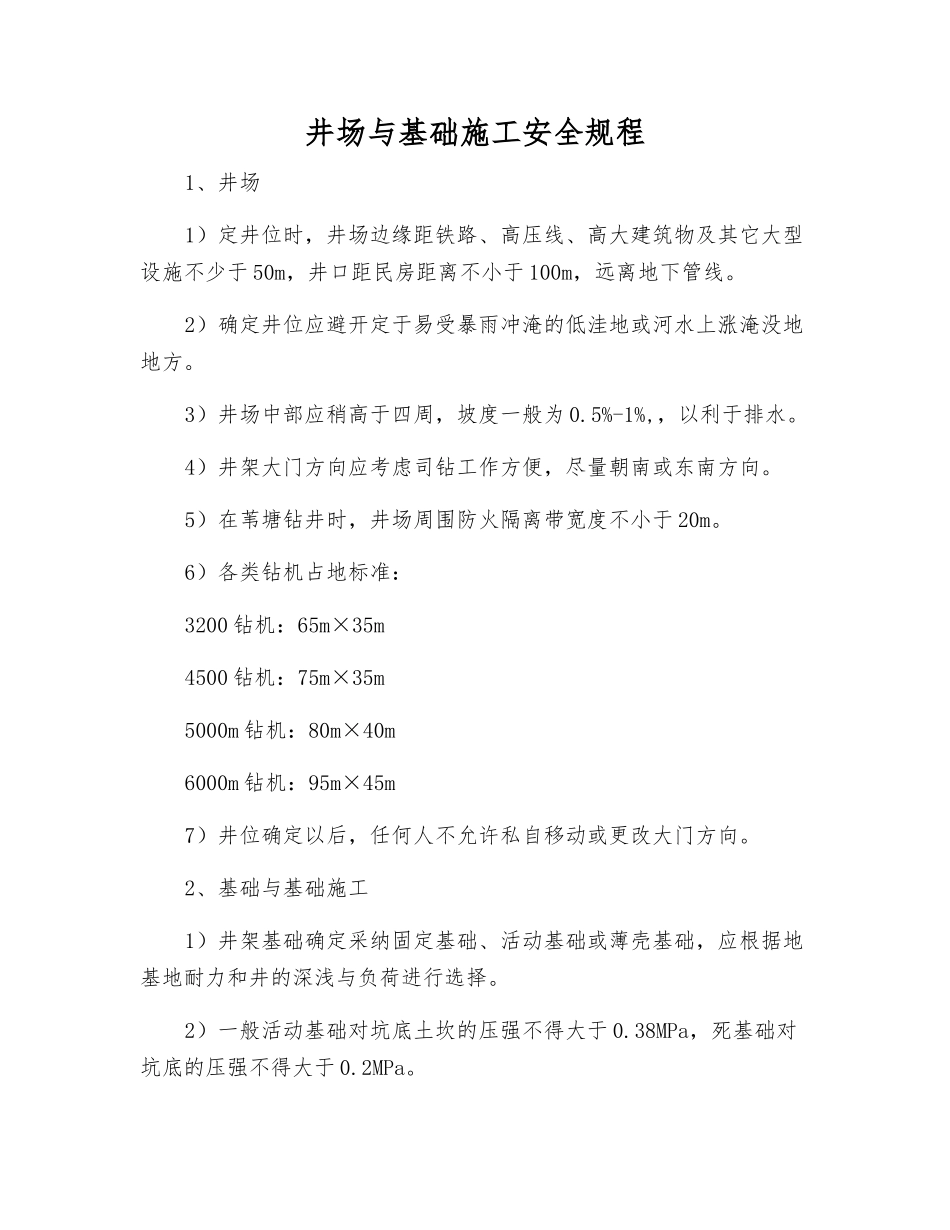

井场与基础施工安全规程1、井场1)定井位时,井场边缘距铁路、高压线、高大建筑物及其它大型设施不少于 50m,井口距民房距离不小于 100m,远离地下管线。2)确定井位应避开定于易受暴雨冲淹的低洼地或河水上涨淹没地地方。3)井场中部应稍高于四周,坡度一般为 0.5%-1%,,以利于排水。4)井架大门方向应考虑司钻工作方便,尽量朝南或东南方向。5)在苇塘钻井时,井场周围防火隔离带宽度不小于 20m。6)各类钻机占地标准:3200 钻机:65m×35m4500 钻机:75m×35m5000m 钻机:80m×40m6000m 钻机:95m×45m7)井位确定以后,任何人不允许私自移动或更改大门方向。2、基础与基础施工1)井架基础确定采纳固定基础、活动基础或薄壳基础,应根据地基地耐力和井的深浅与负荷进行选择。2)一般活动基础对坑底土坎的压强不得大于 0.38MPa,死基础对坑底的压强不得大于 0.2MPa。3)基础只准挖方不准填方,如地基地耐力设计较低时,用人力夯实打桩加固或加强承压面积后,方可打基础或摆活动基础。4)挖坑做到基坑上小下大,填石要求先大后小,石头要填平,不准落入土块。5)对特别井场,如海滩地、淤泥、沼泽地、盐丘以及高压井或有特别工程要求的井,施工之前都要经公司技术部门与钻前大队共同作出具体设计。6)死基础填石灌浆时,将直径为 D150mm-D300mm 的毛石分层填放(每层约 400mm-500mm),分层灌浆。待水泥砂浆返上后,再投入第二层毛石。 混凝土的比例(水泥:砂子:石子体积) 井架基础部分:1:2:4 机泵房设备基础部分:1:3:6 基础表面层 0.1m:1:27)分层灌浆过程当中应用撬杠反复捣实,防止出现疏松组织、气孔或裂纹。一个基础必须当天作业完毕,必须要使用搅拌器下灰,一律不准人工冲洗下灰。8)浇注死基础时,砂子要采纳石英砂,其粒度一般用中粗砂(中砂直径为 D0.2-D0.5mm,粗砂直径平均为 D0.4-D0.5mm)。9)灌浆最好用淡水,水中不能含有大量盐分、泥浆、油污等。10)在死基础找平常,对连通在同一水平面的基础用 1:0.8 的水泥砂浆自然找平。11)一般夏季基础高出周围地面 10cm,冬季高出地面 20cm,泵基础与地面相平。12)井架、柴油机与泵基础,按各型钻机标准基础图施工,水平高差允许不超过±3mm。平面位移以中心线为准,偏差不得超过±20mm。13)冬季基础施工时,需挖掉基础部分的冻土层,置坑底冻土之下,根据负荷大小一般挖坑深不少于 0.5m。14)冬季基础施工时,混凝土应用温水搅拌并加催凝剂、防冻剂,一...
