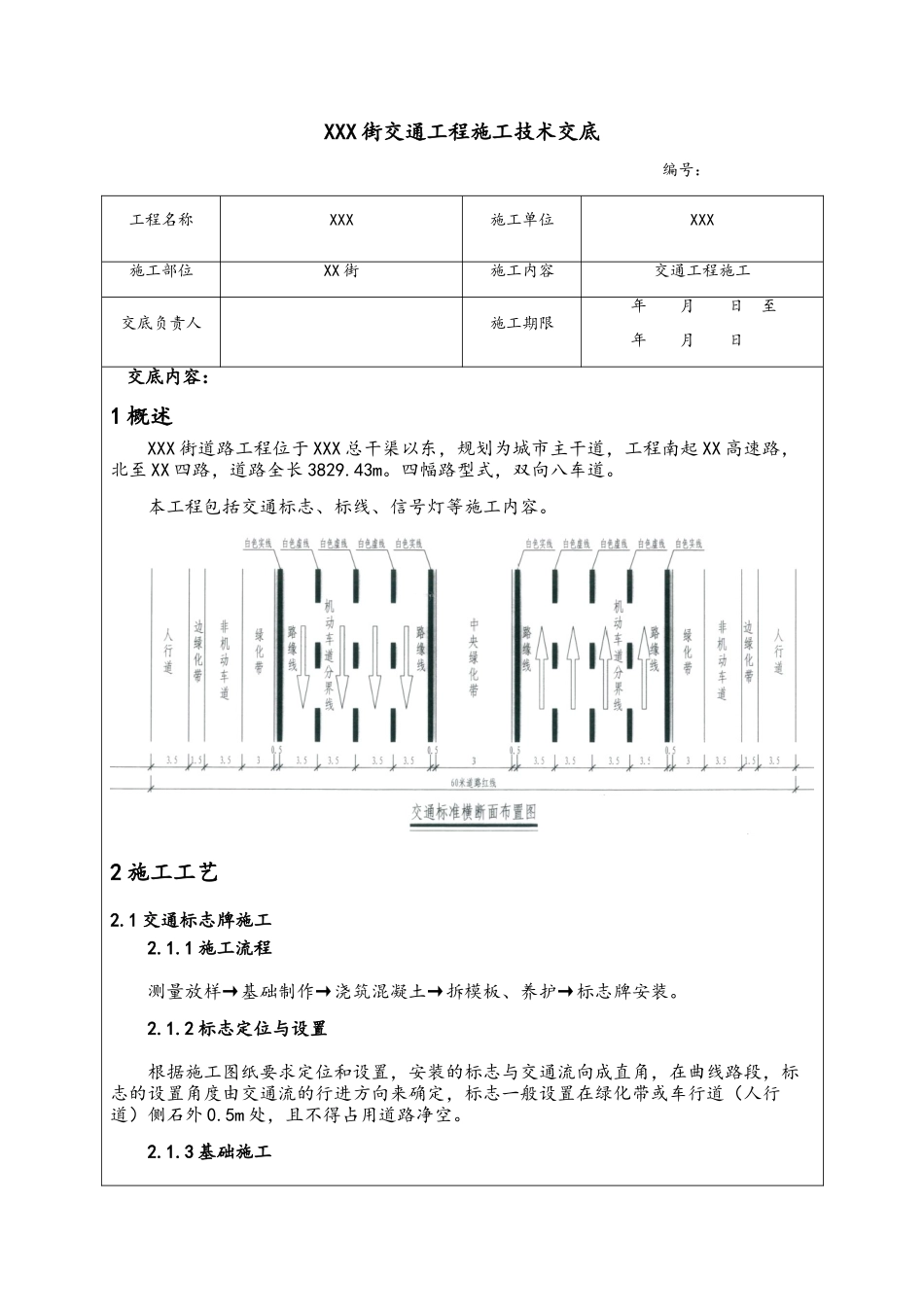

XXX 街交通工程施工技术交底 编号:工程名称XXX施工单位XXX施工部位XX 街 施工内容交通工程施工交底负责人施工期限 年 月 日 至 年 月 日交底内容:1 概述XXX 街道路工程位于 XXX 总干渠以东,规划为城市主干道,工程南起 XX 高速路,北至 XX 四路,道路全长 3829
四幅路型式,双向八车道
本工程包括交通标志、标线、信号灯等施工内容
2 施工工艺2
1 交通标志牌施工2
1 施工流程 测量放样→基础制作→浇筑混凝土→拆模板、养护→标志牌安装
2 标志定位与设置 根据施工图纸要求定位和设置,安装的标志与交通流向成直角,在曲线路段,标志的设置角度由交通流的行进方向来确定,标志一般设置在绿化带或车行道(人行道)侧石外 0
5m 处,且不得占用道路净空
3 基础施工 根据设计图纸定位放样,定出基坑位置
按设计图纸放出基坑大样开挖,开挖后应达到设计图纸所示的大小和深度,如有扰动的开挖面,加大开挖量,达到设计规定要求
基坑验收合格后,开始浇筑相应标号和厚度的砼垫层,然后支外露部分及基坑以下 15㎝模板,安放、绑扎构造钢筋,绑扎定位地脚螺栓
模板、钢筋经监理工程师验收合格后,开始浇筑 C30 砼,浇筑时分层捣实,并振捣均匀,基座顶部抹平,砼达到强度后拆模
派专人养护砼基础回填土分层夯实,并与四周地面齐平
4 标志牌立柱施工 交通标志杆一般采纳焊接杆,无缝钢管,其材料性能不得低于 Q235 钢
立柱、横梁及外露钢构件应采纳热镀锌处理,锌附着量不得低于 600g/㎡(厚度约 0
基础砼强度达到设计要求,并得到监理工程师的审批后,安装支撑结构
钢支撑立柱、法兰盘、抱箍及连接螺栓等钢结构均采纳热浸镀锌处理
立柱安装主要采纳吊车吊装,高空作业车辅助安装,运输车运至现场
对于单悬,将板面固定在立柱和横梁上后,再一起安
