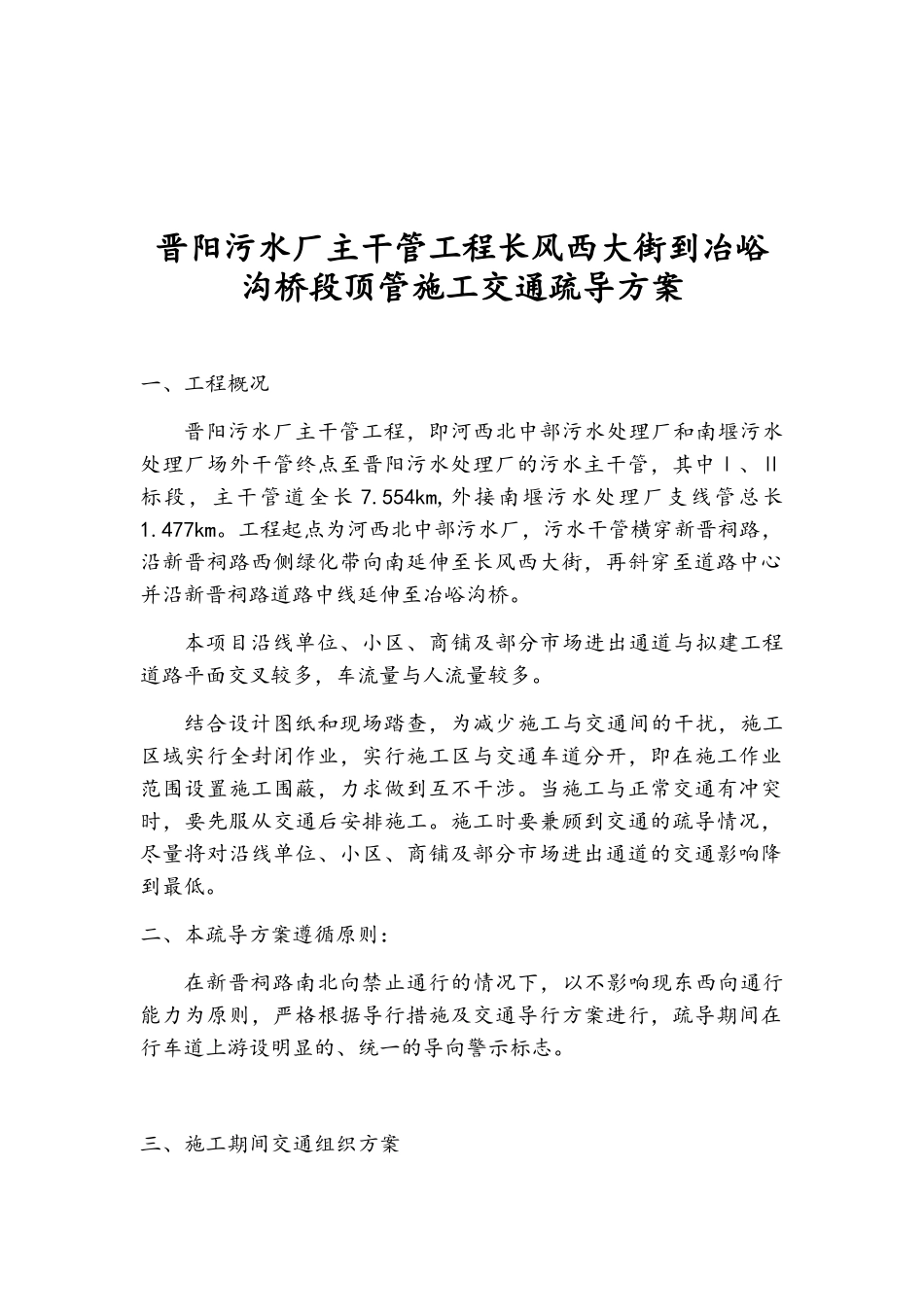

交通疏导方案施工单位:中铁十二局集团编 制 人:审 核 人:编制日期:2025 年 5 月 9 日晋阳污水厂主干管工程长风西大街到冶峪沟桥段顶管施工交通疏导方案一、工程概况晋阳污水厂主干管工程,即河西北中部污水处理厂和南堰污水处理厂场外干管终点至晋阳污水处理厂的污水主干管,其中Ⅰ、Ⅱ标段,主干管道全长 7.554km,外接南堰污水处理厂支线管总长1.477km。工程起点为河西北中部污水厂,污水干管横穿新晋祠路,沿新晋祠路西侧绿化带向南延伸至长风西大街,再斜穿至道路中心并沿新晋祠路道路中线延伸至冶峪沟桥。本项目沿线单位、小区、商铺及部分市场进出通道与拟建工程道路平面交叉较多,车流量与人流量较多。结合设计图纸和现场踏查,为减少施工与交通间的干扰,施工区域实行全封闭作业,实行施工区与交通车道分开,即在施工作业范围设置施工围蔽,力求做到互不干涉。当施工与正常交通有冲突时,要先服从交通后安排施工。施工时要兼顾到交通的疏导情况,尽量将对沿线单位、小区、商铺及部分市场进出通道的交通影响降到最低。二、本疏导方案遵循原则: 在新晋祠路南北向禁止通行的情况下,以不影响现东西向通行能力为原则,严格根据导行措施及交通导行方案进行,疏导期间在行车道上游设明显的、统一的导向警示标志。三、施工期间交通组织方案 工作区范围,即从新晋祠路与长风西大街交界处南侧至新晋祠路与冶峪沟桥交界处南侧,该段南北方向禁止车辆通行。在该段所有十字交叉路口对道路实行全封闭(包含机动车道和非机动车道),禁止所有车辆南北向通行,只允许东西向通行;在丁字交叉路口封闭机动车道,车辆和行人利用非机动车道通行,通过安全通道到达对面路口。四、交通疏导维护措施1、围蔽措施 1)根据现场施工环境情况,用 2 米高的彩钢板固定在钢柱框架上,安置于施工区域与车辆行驶区域分界线上,用塑料水码进行围护。 2)在围墙上,水平方向等间距贴两道反光膜,以保证车辆夜间行驶安全。 3)在封闭区域两端及交叉路口设置闪光警示灯。 4)十字路口、交叉路口设置各种安全警示牌、车辆行驶导向牌,车流量大的重要路口设置专人疏导交通。2、交通维护措施1)积极与当地各级行政及公安交警部门配合,在规定位置与本工程各通道与地方道路交汇处和入口设置施工围蔽和交通标志牌,指示过往行人、车辆通行,各通道入口处夜间设置警示灯。 2)防止车辆及非施工人员进入施工现场,在施工护栏上及施工区前来车方向设置警示标志及...
