人工回填土工程安全技术交底

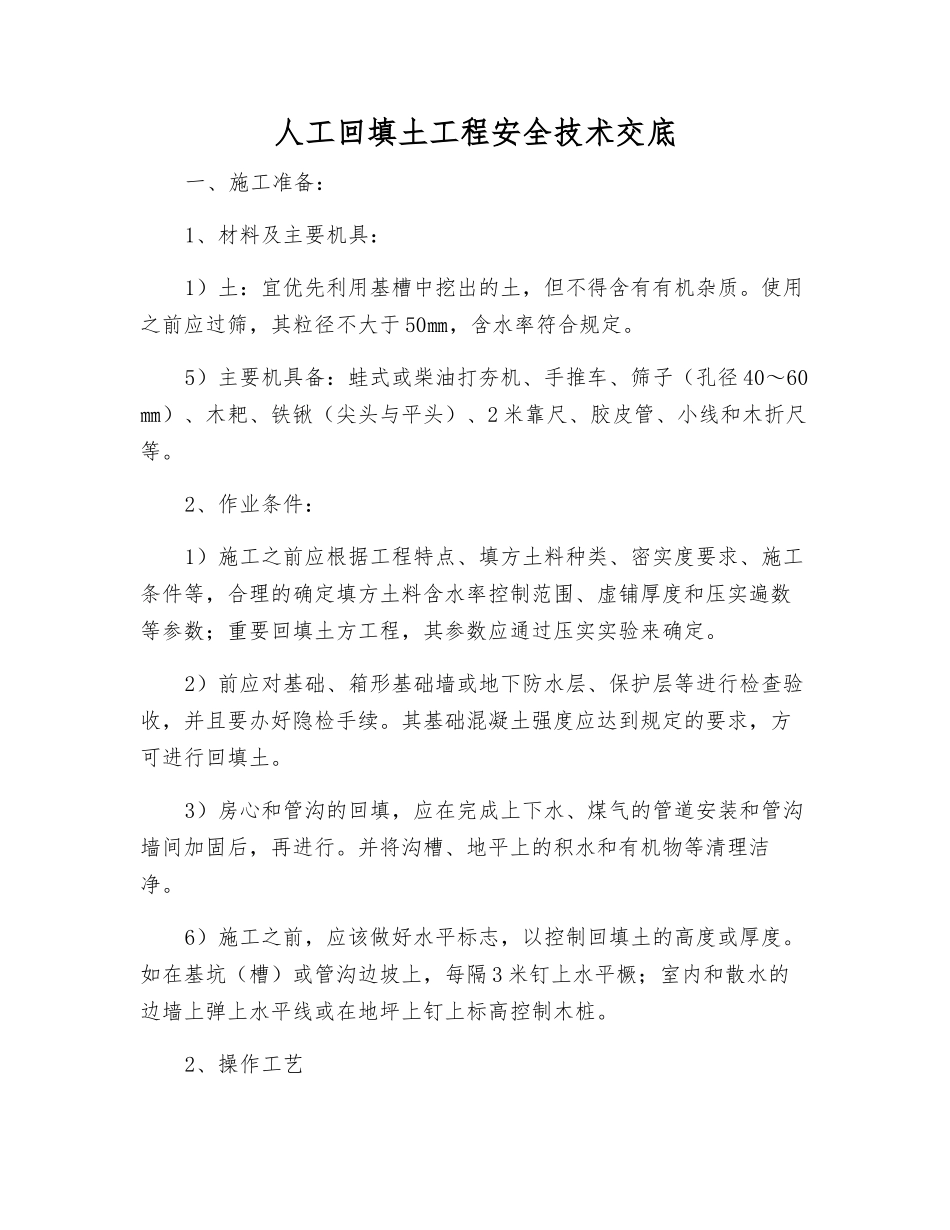

人工回填土工程安全技术交底_第1页
1/5

人工回填土工程安全技术交底_第2页
2/5

人工回填土工程安全技术交底_第3页
3/5
人工回填土工程安全技术交底一、施工准备:1、材料及主要机具:1)土:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用之前应过筛,其粒径不大于 50㎜,含水率符合规定。5)主要机具备:蛙式或柴油打夯机、手推车、筛子(孔径 40~60㎜)、木耙、铁锹(尖头与平头)、2 米靠尺、胶皮管、小线和木折尺等。2、作业条件:1)施工之前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理的确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实实验来确定。2)前应对基础、箱形基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。3)房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行。并将沟槽、地平上的积水和有机物等清理洁净。6)施工之前,应该做好水平标志,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔 3 米钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。2、操作工艺1)、工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收2)、填土前应将基坑(槽)底或地坪上的垃圾杂物清理洁净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾砂浆、石子等杂物清除洁净。3)验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围以内;如含水量偏高,可采纳翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采纳预先洒水湿润等措施。4)填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为 200~250㎜;人工打夯不大于200㎜。每层铺摊后,随之耙平。5)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采纳水浇使土下沉的所谓“水夯”法。6)深浅两基坑(槽)相连时,应该先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为 1:2。上下层错缝距离不小于 1.0米。7)基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采纳内部加支撑的措施,然后再在外侧回填土方。8)回填房心及管沟时,为了防止管道中心线位移或损坏管道,应用人工先在管子两侧填土...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工回填土工程安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
