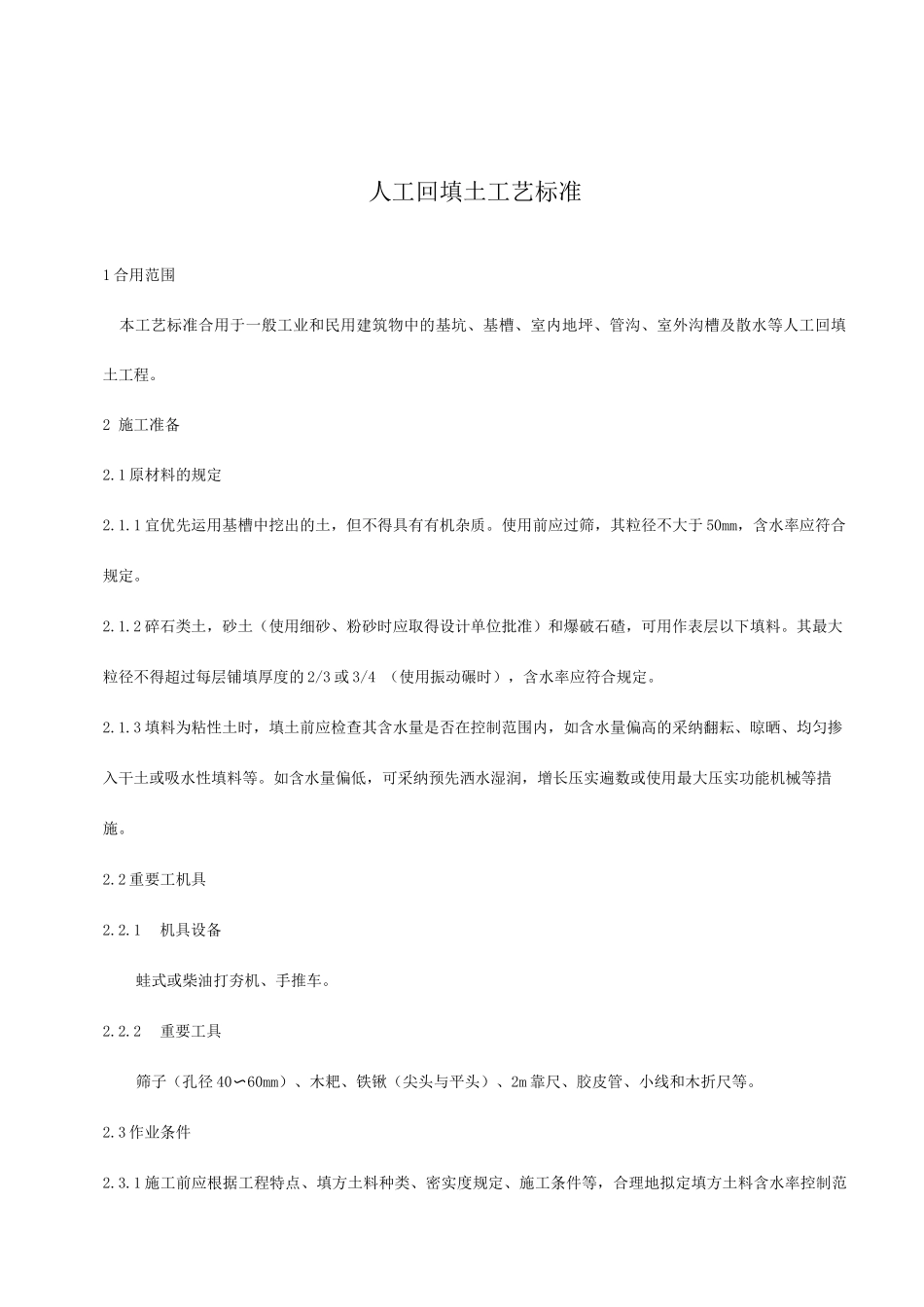

人工回填土工艺标准1 合用范围本工艺标准合用于一般工业和民用建筑物中的基坑、基槽、室内地坪、管沟、室外沟槽及散水等人工回填土工程
2 施工准备2
1 原材料的规定2
1 宜优先运用基槽中挖出的土,但不得具有有机杂质
使用前应过筛,其粒径不大于 50mm,含水率应符合规定
2 碎石类土,砂土(使用细砂、粉砂时应取得设计单位批准)和爆破石碴,可用作表层以下填料
其最大粒径不得超过每层铺填厚度的 2/3 或 3/4 (使用振动碾时),含水率应符合规定
3 填料为粘性土时,填土前应检查其含水量是否在控制范围内,如含水量偏高的采纳翻耘、晾晒、均匀掺入干土或吸水性填料等
如含水量偏低,可采纳预先洒水湿润,增长压实遍数或使用最大压实功能机械等措施
2 重要工机具2
1机具设备蛙式或柴油打夯机、手推车
2重要工具筛子(孔径 40〜60mm)、木耙、铁锹(尖头与平头)、2m 靠尺、胶皮管、小线和木折尺等
3 作业条件2

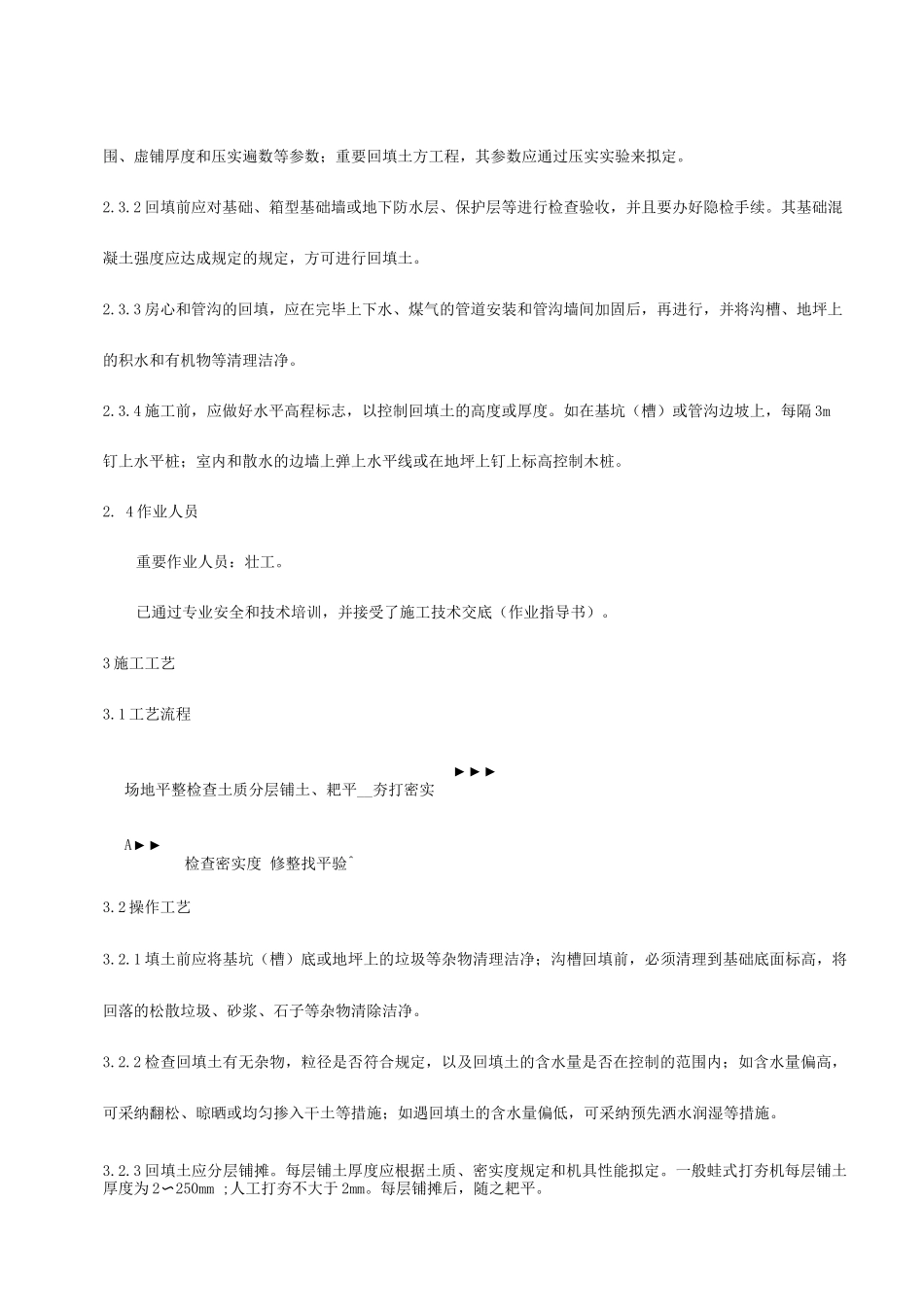

1 施工前应根据工程特点、填方土料种类、密实度规定、施工条件等,合理地拟定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实实验来拟定
2 回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续
其基础混凝土强度应达成规定的规定,方可进行回填土
3 房心和管沟的回填,应在完毕上下水、煤气的管道安装和管沟墙间加固后,再进行,并将沟槽、地坪上的积水和有机物等清理洁净
4 施工前,应做好水平高程标志,以控制回填土的高度或厚度
如在基坑(槽)或管沟边坡上,每隔 3m钉上水平桩;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩
4 作业人员重要作业人员:壮工
已通过专业安全和技术培训,并接受了施工技术交底(作业指导书)
3 施工工艺3

1 工艺流程
