人行天桥施工方案

人行天桥施工方案_第1页
1/7
人行天桥施工方案_第2页
2/7
人行天桥施工方案_第3页
3/7

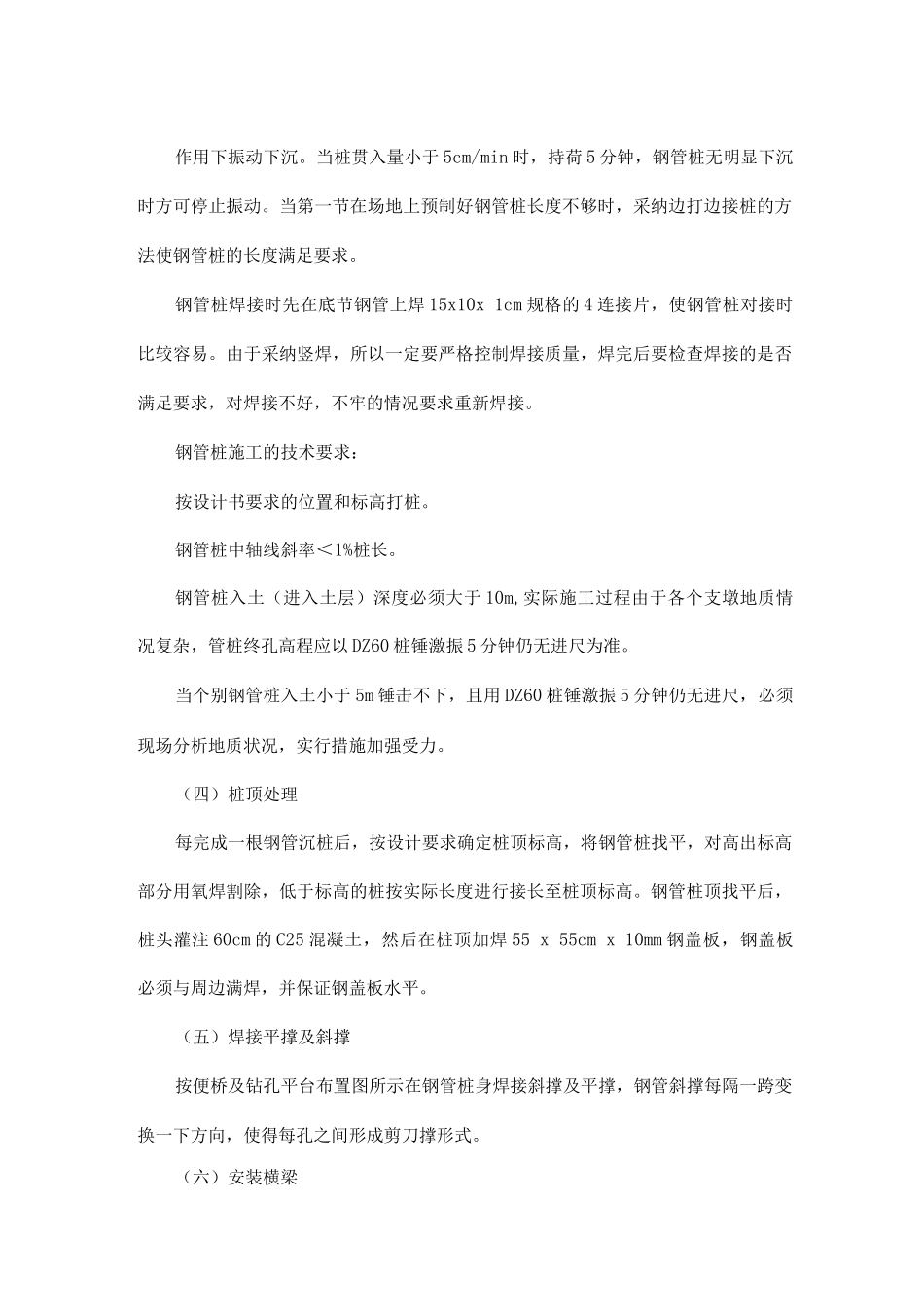

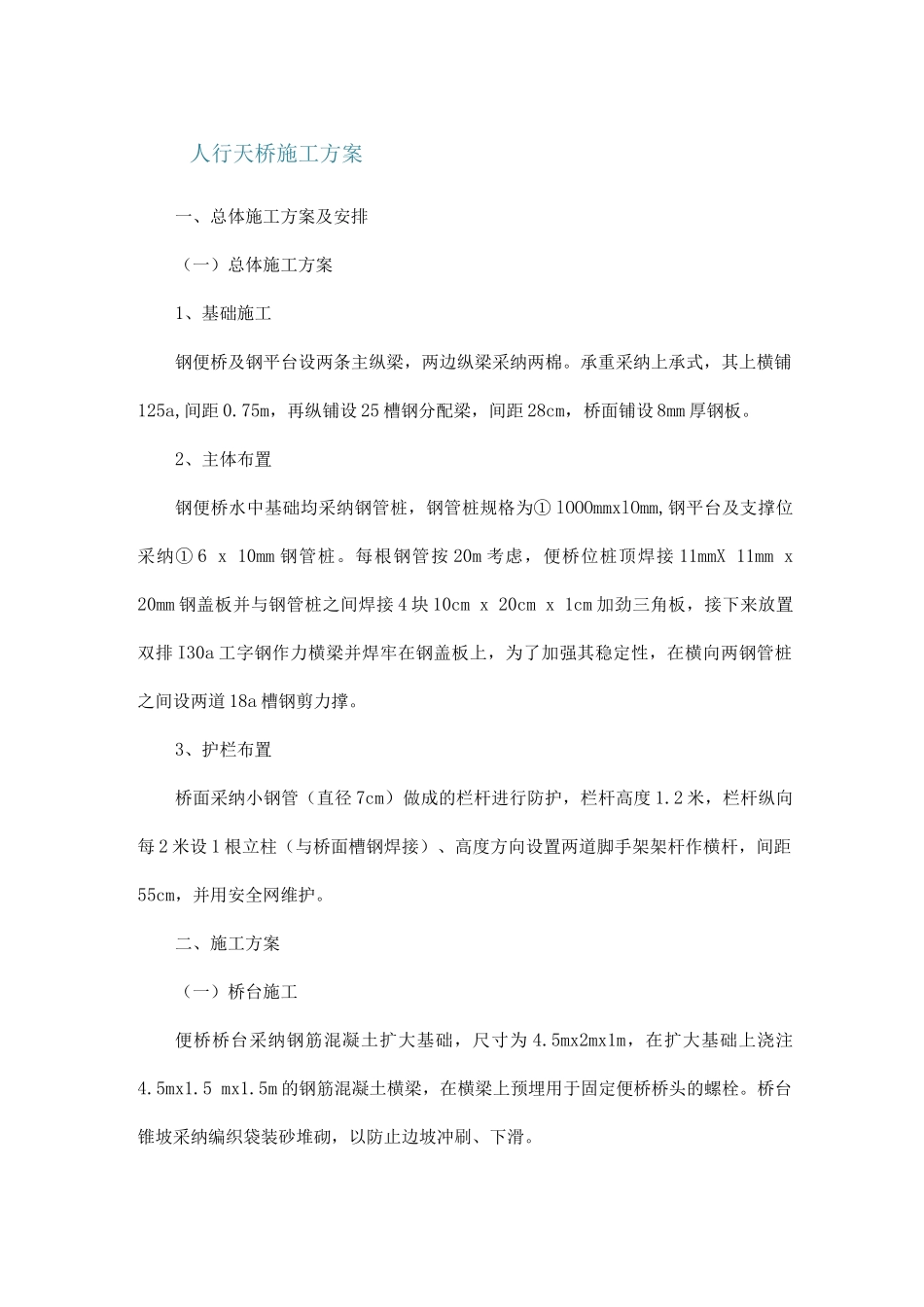

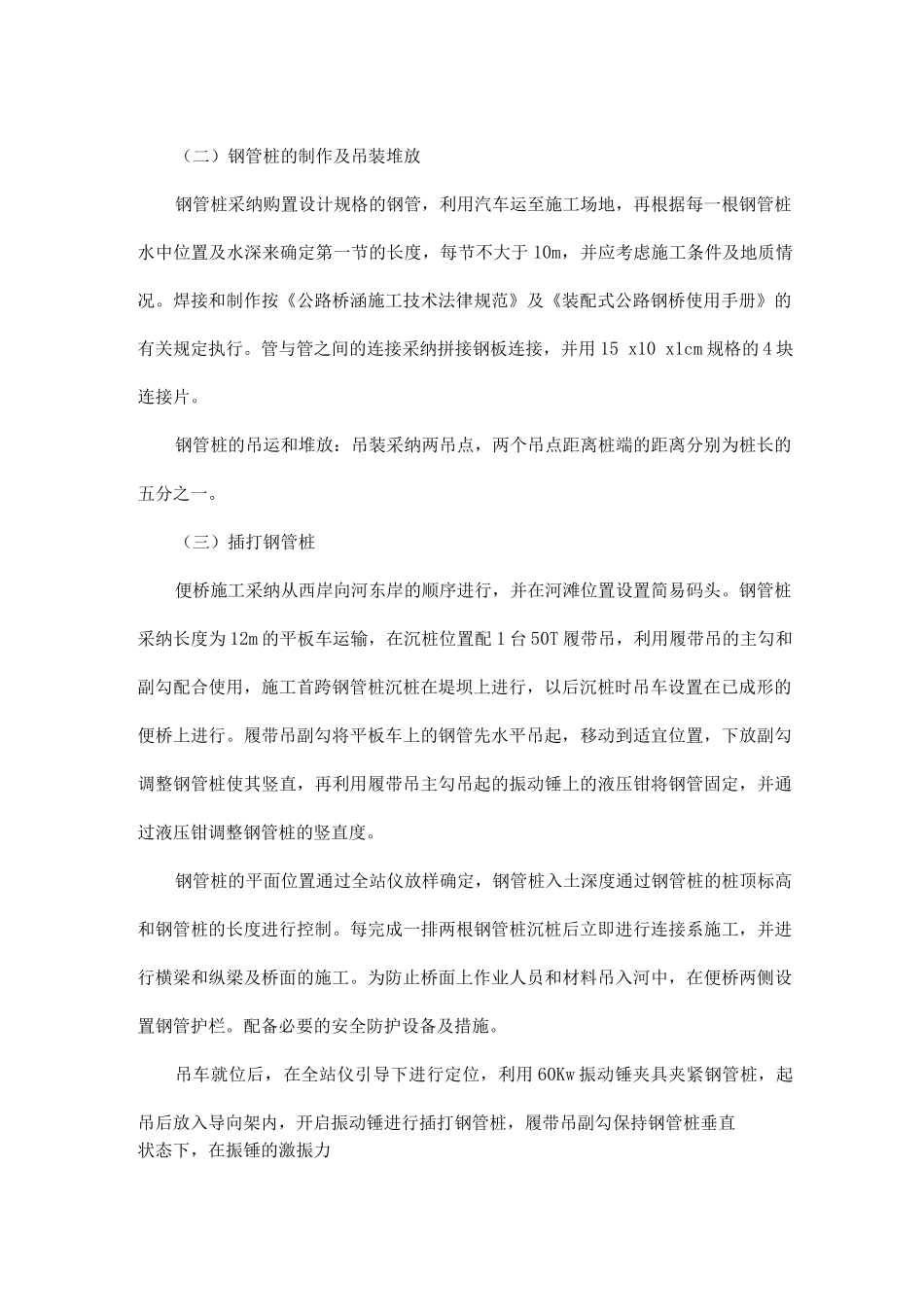

人行天桥施工方案一、总体施工方案及安排(一)总体施工方案1、基础施工钢便桥及钢平台设两条主纵梁,两边纵梁采纳两棉。承重采纳上承式,其上横铺125a,间距 0.75m,再纵铺设 25 槽钢分配梁,间距 28cm,桥面铺设 8mm 厚钢板。2、主体布置钢便桥水中基础均采纳钢管桩,钢管桩规格为① lOOOmmxlOmm,钢平台及支撑位采纳① 6 x 10mm 钢管桩。每根钢管按 20m 考虑,便桥位桩顶焊接 11mmX 11mm x 20mm 钢盖板并与钢管桩之间焊接 4 块 10cm x 20cm x 1cm 加劲三角板,接下来放置双排 I30a 工字钢作力横梁并焊牢在钢盖板上,为了加强其稳定性,在横向两钢管桩之间设两道 18a 槽钢剪力撑。3、护栏布置桥面采纳小钢管(直径 7cm)做成的栏杆进行防护,栏杆高度 1.2 米,栏杆纵向每 2 米设 1 根立柱(与桥面槽钢焊接)、高度方向设置两道脚手架架杆作横杆,间距55cm,并用安全网维护。二、施工方案(一)桥台施工便桥桥台采纳钢筋混凝土扩大基础,尺寸为 4.5mx2mx1m,在扩大基础上浇注4.5mx1.5 mx1.5m 的钢筋混凝土横梁,在横梁上预埋用于固定便桥桥头的螺栓。桥台锥坡采纳编织袋装砂堆砌,以防止边坡冲刷、下滑。(二)钢管桩的制作及吊装堆放钢管桩采纳购置设计规格的钢管,利用汽车运至施工场地,再根据每一根钢管桩水中位置及水深来确定第一节的长度,每节不大于 10m,并应考虑施工条件及地质情况。焊接和制作按《公路桥涵施工技术法律规范》及《装配式公路钢桥使用手册》的有关规定执行。管与管之间的连接采纳拼接钢板连接,并用 15 x10 x1cm 规格的 4 块连接片。钢管桩的吊运和堆放:吊装采纳两吊点,两个吊点距离桩端的距离分别为桩长的五分之一。(三)插打钢管桩便桥施工采纳从西岸向河东岸的顺序进行,并在河滩位置设置简易码头。钢管桩采纳长度为 12m 的平板车运输,在沉桩位置配 1 台 50T 履带吊,利用履带吊的主勾和副勾配合使用,施工首跨钢管桩沉桩在堤坝上进行,以后沉桩时吊车设置在已成形的便桥上进行。履带吊副勾将平板车上的钢管先水平吊起,移动到适宜位置,下放副勾调整钢管桩使其竖直,再利用履带吊主勾吊起的振动锤上的液压钳将钢管固定,并通过液压钳调整钢管桩的竖直度。钢管桩的平面位置通过全站仪放样确定,钢管桩入土深度通过钢管桩的桩顶标高和钢管桩的长度进行控制。每完成一排两根钢管桩沉桩后立即进行连接系施工,并进行横梁和纵梁及桥面的施工。为防止桥面上作业人...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行天桥施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
