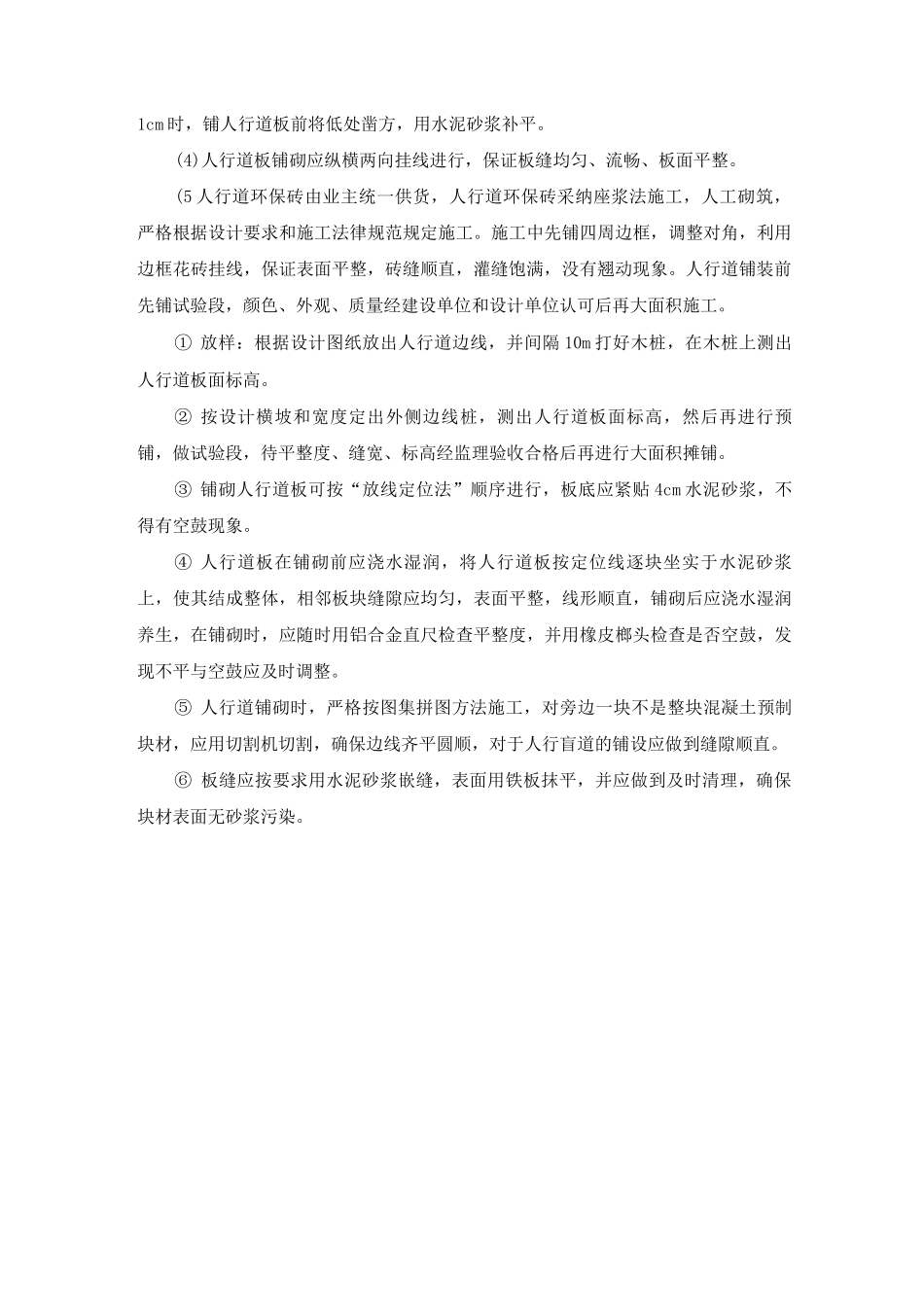

人行道及盲道铺装施工方案及工艺方法1、工程概况根据设计图纸,人行道材料采纳 C30 混凝土环保砖预制,盲道材料采纳 C30 混凝土预制,厚度均为 6cm,要求色调柔和,抗滑性能好。人行道砖铺砌必须平整稳定,灌缝必须饱满不得有翘动现象。人行道铺装前应先铺试验段,颜色、外观,质量经建设单位认可后方可大面积旗施工人行道结构位于填方段的人行道,填方中应去除含有淤泥、腐植土及有机物质等的土料,避开在碾压夯实后有翻浆、“弹簧”现象,人行道下地基土压实度不少于90%,待基层验收合格后进行铺砌施工。2、人行道施工工艺方法(1 检验:铺砌前检验尺寸是否合格(两对角线允许误差士 3mm,厚度允许误差士 3mm ,边长允许误差± 3mm ,缺边掉角长度不大于 5mm ),表面平整、线路清楚和棱角整齐,且表面不得有蜂窝、露石、脱皮裂缝等现象。(2) 检查方格坐标:按控制点定出方格座标并挂线,再分段铺砌(铺装样板条),且随时检查位置与高程。(3) 砖铺装时轻拿轻放,用橡皮锤或木锤(钉橡皮)敲实,避开损坏砖边角。(4) 纵、横缝:保证平正直顺,避开弯曲不平,缝宽符合设计要求。(5) 铺好砖后检查平整度,发现有位移翘角、与相邻板不平等现象,立即修正,最后用干沙掺 1/10 水泥舍命均匀将砖缝填满并在砖面洒水使砂灰混合料沉实,直至灰砂灌满为度,保持砖面清洁。(6) 养生:洒水养生 5-7 天,主要是湿润缝处,且在养生期间严禁上荷载。3、人行道铺砖施工要点(1 材料要求:人行道板要求方正,颜色一致,无蜂窝、露石、脱皮、裂缝等现象,棱角无缺,线形直顺,顶面均匀细密,其尺寸允许误差在 2mm 以内。(2 基槽开挖压实后即可铺设混凝土垫层,人行道板下混凝土基层应夯实平整、压实紧密。(3 修整基层:在混凝土垫层上施工水泥砂浆找平层,用水准仪检查基层高程,对凸凹不平处,当低处小于等于 1cm 时,铺人行道板时用 1: 2 找平;大于1cm 时,铺人行道板前将低处凿方,用水泥砂浆补平。(4)人行道板铺砌应纵横两向挂线进行,保证板缝均匀、流畅、板面平整。(5 人行道环保砖由业主统一供货,人行道环保砖采纳座浆法施工,人工砌筑,严格根据设计要求和施工法律规范规定施工。施工中先铺四周边框,调整对角,利用边框花砖挂线,保证表面平整,砖缝顺直,灌缝饱满,没有翘动现象。人行道铺装前先铺试验段,颜色、外观、质量经建设单位和设计单位认可后再大面积施工。① 放样:根据设计图纸放出人行道边线,并间隔 10m ...
