电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人行道工程施工组织设计方案

人行道工程施工组织设计方案_第1页

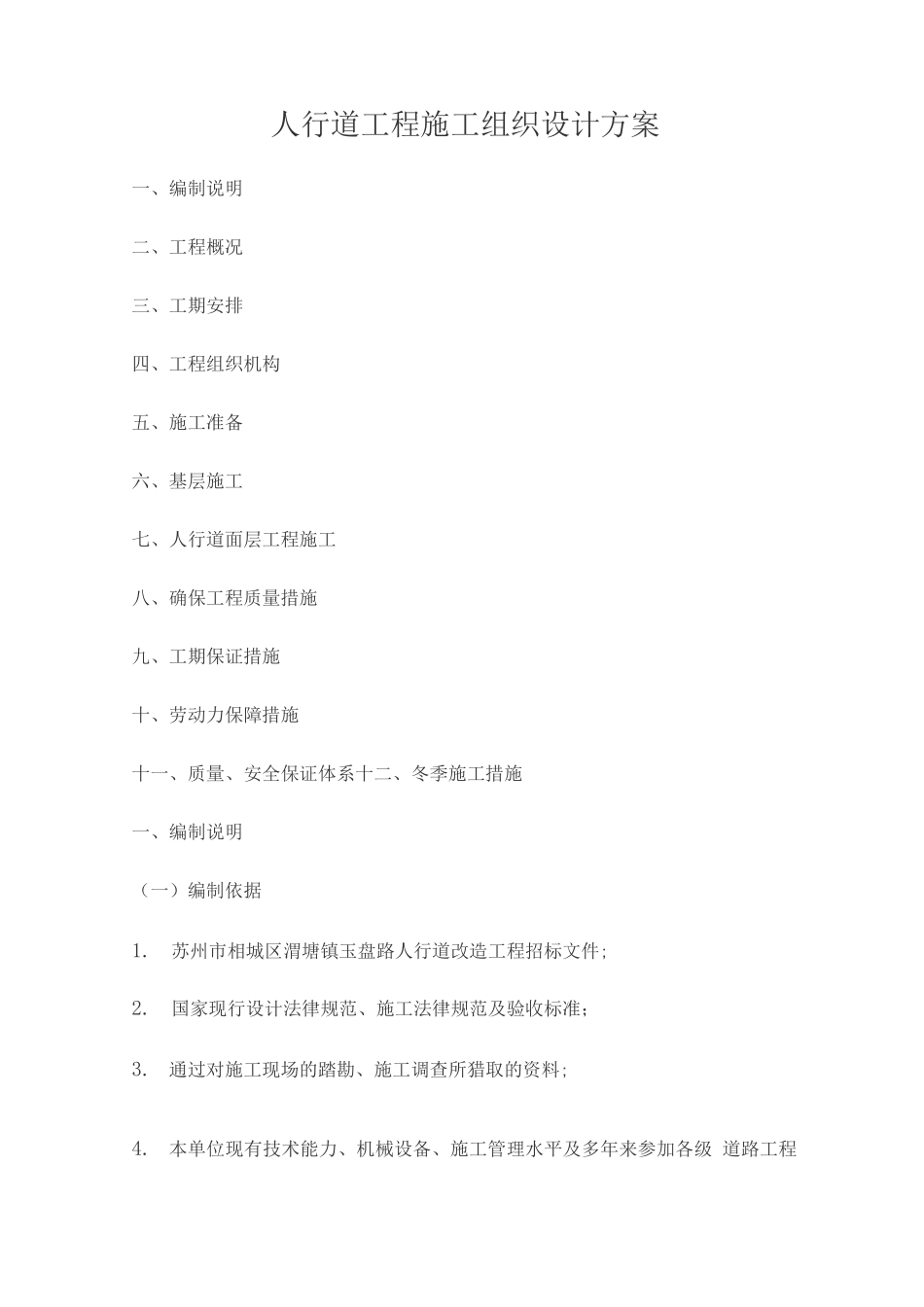

1/19
人行道工程施工组织设计方案_第2页

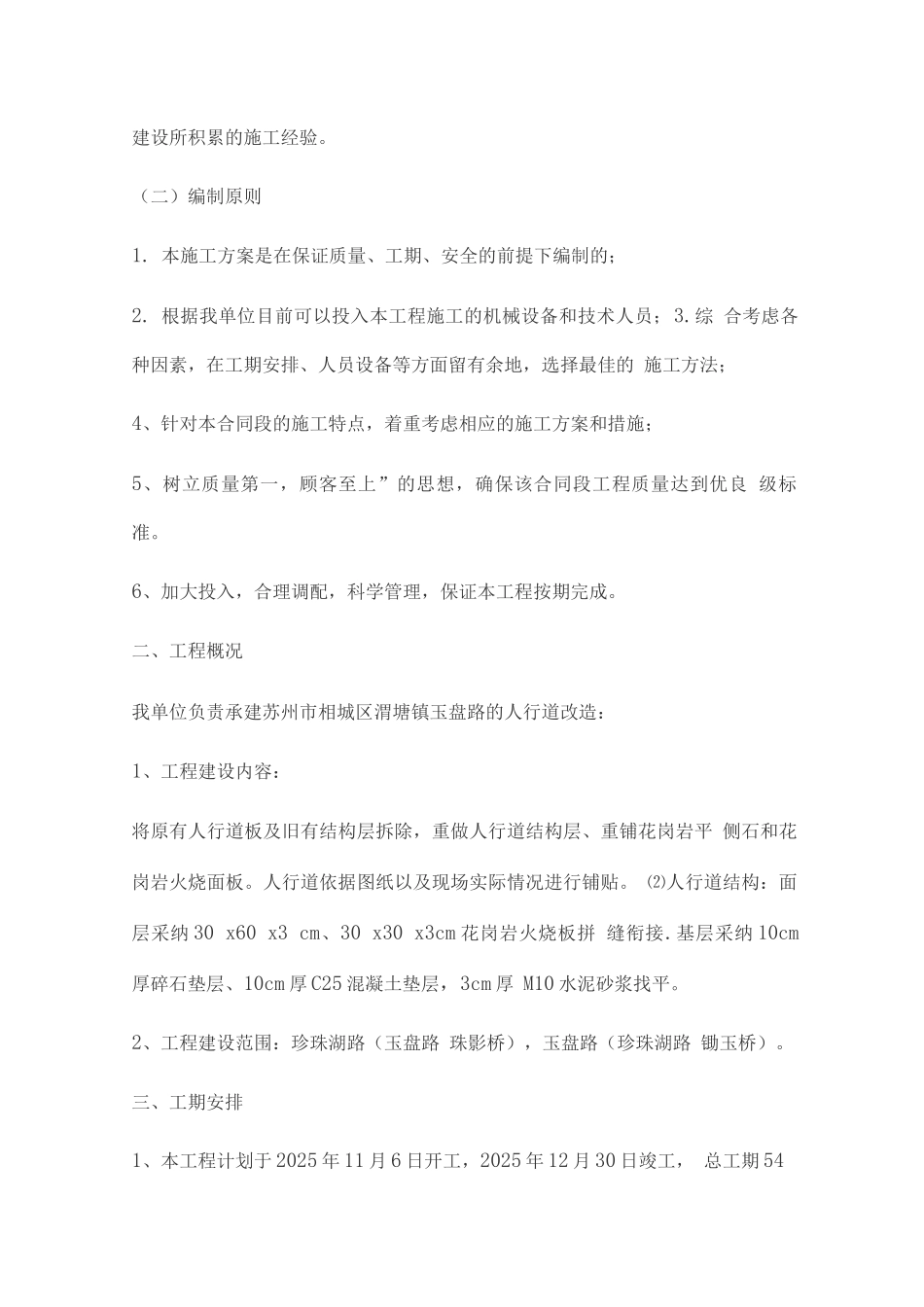

2/19
人行道工程施工组织设计方案_第3页

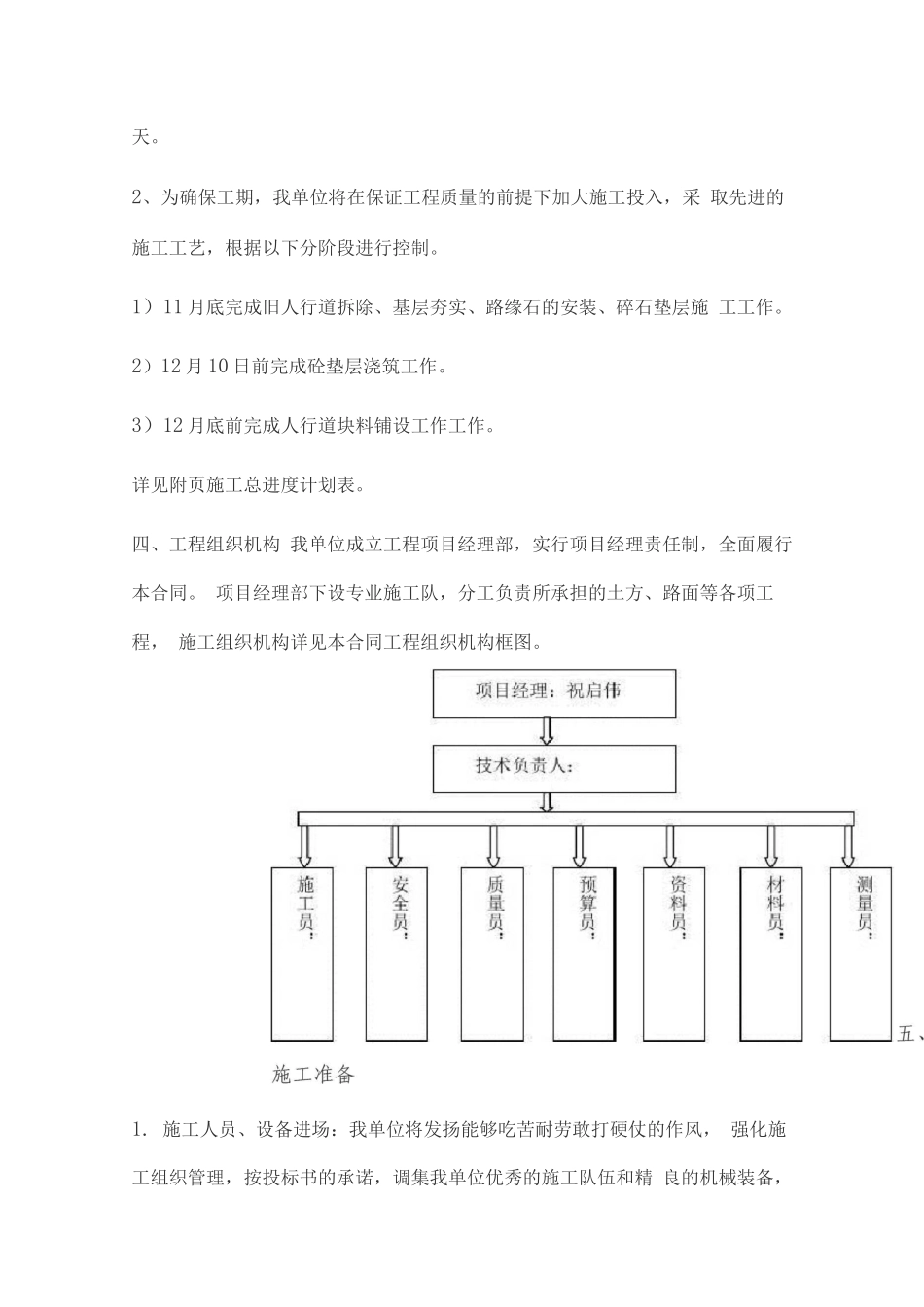

3/19
人行道工程施工组织设计方案一、编制说明二、工程概况三、工期安排四、工程组织机构五、施工准备六、基层施工七、人行道面层工程施工八、确保工程质量措施九、工期保证措施十、劳动力保障措施十一、质量、安全保证体系十二、冬季施工措施一、编制说明(一)编制依据1.苏州市相城区渭塘镇玉盘路人行道改造工程招标文件;2.国家现行设计法律规范、施工法律规范及验收标准;3.通过对施工现场的踏勘、施工调查所猎取的资料;4.本单位现有技术能力、机械设备、施工管理水平及多年来参加各级 道路工程建设所积累的施工经验。(二)编制原则1. 本施工方案是在保证质量、工期、安全的前提下编制的;2. 根据我单位目前可以投入本工程施工的机械设备和技术人员;3.综 合考虑各种因素,在工期安排、人员设备等方面留有余地,选择最佳的 施工方法;4、针对本合同段的施工特点,着重考虑相应的施工方案和措施;5、树立质量第一,顾客至上”的思想,确保该合同段工程质量达到优良 级标准。6、加大投入,合理调配,科学管理,保证本工程按期完成。二、工程概况我单位负责承建苏州市相城区渭塘镇玉盘路的人行道改造:1、工程建设内容:将原有人行道板及旧有结构层拆除,重做人行道结构层、重铺花岗岩平 侧石和花岗岩火烧面板。人行道依据图纸以及现场实际情况进行铺贴。 ⑵人行道结构:面层采纳 30 x60 x3 cm、30 x30 x3cm 花岗岩火烧板拼 缝衔接.基层采纳 10cm厚碎石垫层、10cm 厚 C25 混凝土垫层,3cm 厚 M10 水泥砂浆找平。2、工程建设范围:珍珠湖路(玉盘路 珠影桥),玉盘路(珍珠湖路 锄玉桥)。三、工期安排1、本工程计划于 2025 年 11 月 6 日开工,2025 年 12 月 30 日竣工, 总工期 54天。2、为确保工期,我单位将在保证工程质量的前提下加大施工投入,采 取先进的施工工艺,根据以下分阶段进行控制。1)11 月底完成旧人行道拆除、基层夯实、路缘石的安装、碎石垫层施 工工作。2)12 月 10 日前完成砼垫层浇筑工作。3)12 月底前完成人行道块料铺设工作工作。详见附页施工总进度计划表。四、工程组织机构 我单位成立工程项目经理部,实行项目经理责任制,全面履行本合同。 项目经理部下设专业施工队,分工负责所承担的土方、路面等各项工程, 施工组织机构详见本合同工程组织机构框图。1. 施工人员、设备进场:我单位将发扬能够吃苦耐劳敢打硬仗的作风, 强化施工组织管理,按投标书的承诺,调集我单位...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道工程施工组织设计方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
