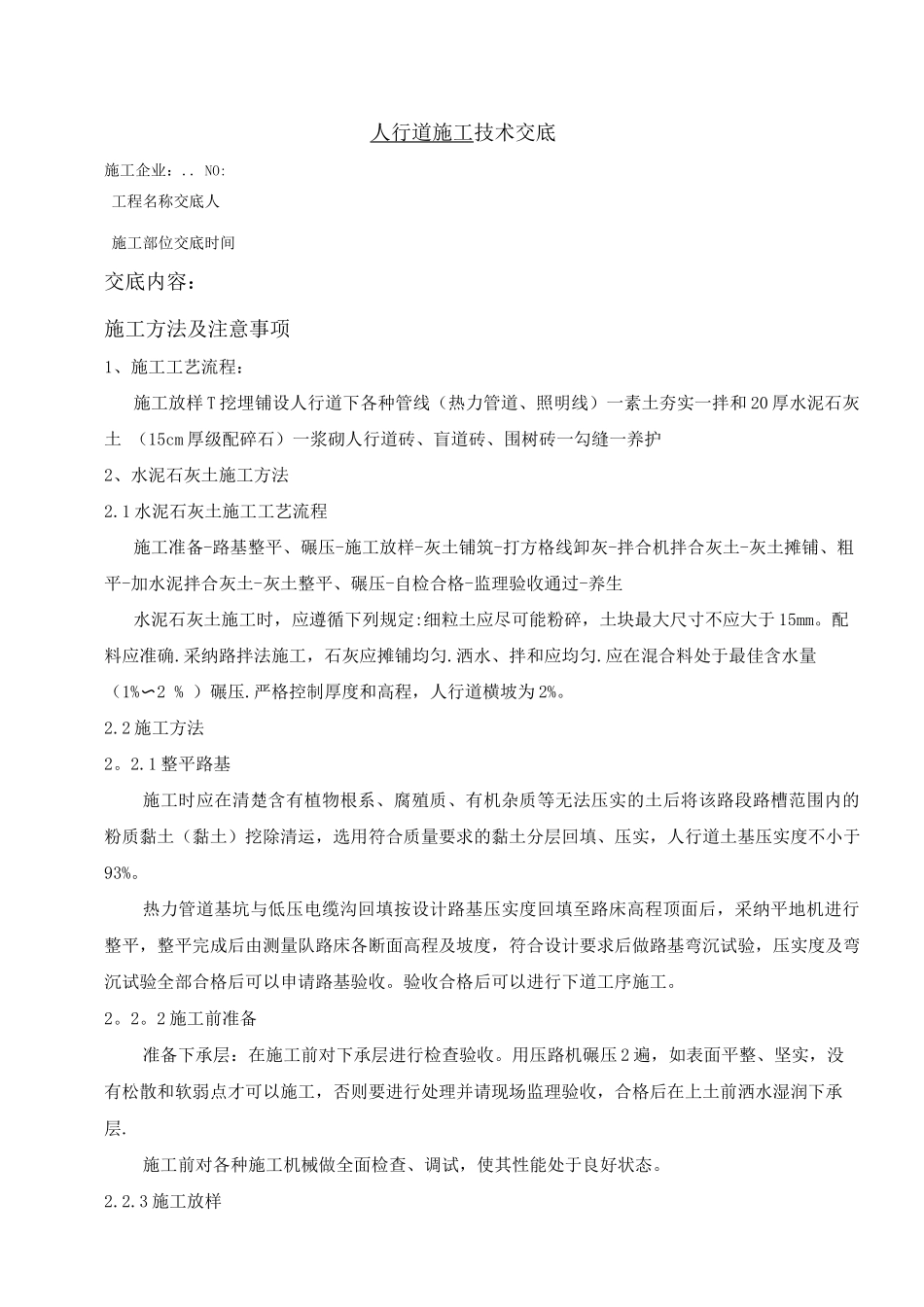

人行道施工技术交底施工企业:
NO:工程名称交底人施工部位交底时间交底内容:施工方法及注意事项1、施工工艺流程:施工放样 T 挖埋铺设人行道下各种管线(热力管道、照明线)一素土夯实一拌和 20 厚水泥石灰土 (15cm 厚级配碎石)一浆砌人行道砖、盲道砖、围树砖一勾缝一养护2、水泥石灰土施工方法2
1 水泥石灰土施工工艺流程施工准备-路基整平、碾压-施工放样-灰土铺筑-打方格线卸灰-拌合机拌合灰土-灰土摊铺、粗平-加水泥拌合灰土-灰土整平、碾压-自检合格-监理验收通过-养生水泥石灰土施工时,应遵循下列规定:细粒土应尽可能粉碎,土块最大尺寸不应大于 15mm
采纳路拌法施工,石灰应摊铺均匀
洒水、拌和应均匀
应在混合料处于最佳含水量(1%〜2 % )碾压
严格控制厚度和高程,人行道横坡为 2%
2 施工方法2
1 整平路基施工时应在清楚含有植物根系、腐殖质、有机杂质等无法压实的土后将该路段路槽范围内的粉质黏土(黏土)挖除清运,选用符合质量要求的黏土分层回填、压实,人行道土基压实度不小于93%
热力管道基坑与低压电缆沟回填按设计路基压实度回填至路床高程顶面后,采纳平地机进行整平,整平完成后由测量队路床各断面高程及坡度,符合设计要求后做路基弯沉试验,压实度及弯沉试验全部合格后可以申请路基验收
验收合格后可以进行下道工序施工
2 施工前准备准备下承层:在施工前对下承层进行检查验收
用压路机碾压 2 遍,如表面平整、坚实,没有松散和软弱点才可以施工,否则要进行处理并请现场监理验收,合格后在上土前洒水湿润下承层
施工前对各种施工机械做全面检查、调试,使其性能处于良好状态
3 施工放样根据设计在土基上精确的恢复中线,直线段每 15~20m 设一桩,平曲线段每 10〜15m 设一桩,并在两侧路肩边缘外设指示桩

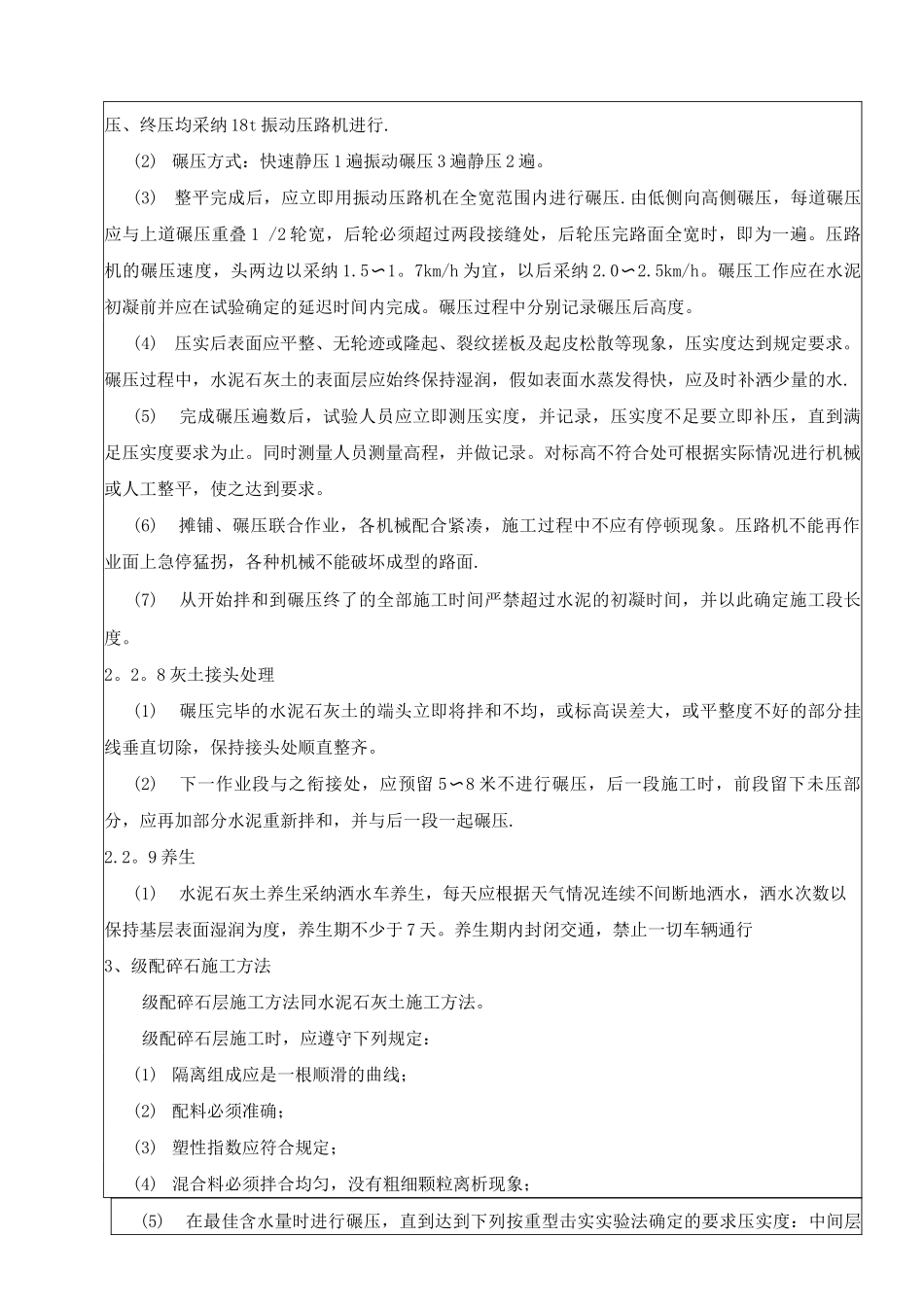

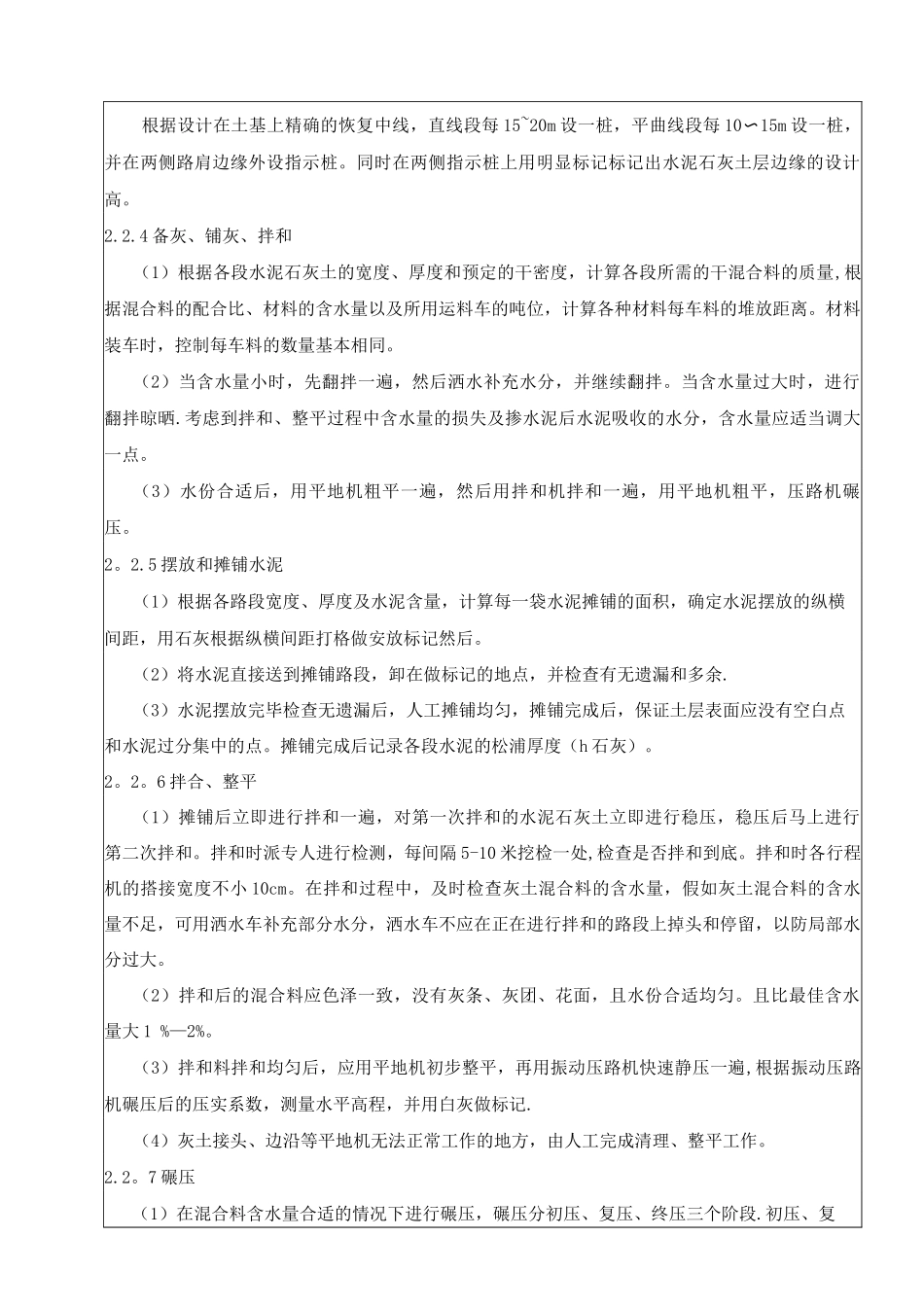

同时在两侧指示桩上用明显标记标记出水泥石
