人货电梯卸料平台搭设方案本工程脚手架 1#2#楼从四层开始悬挑,落地架最高 14
2m,悬挑架最高 18m

本工程进入楼层卸料平台外皮与脚手架外皮相齐,落地卸料平台和悬挑卸料平台与外架同步,采纳独立脚手架体搭设,为使架体在受外界因素下满足其强度、刚度、稳定性,卸料平台的搭设参数同外悬挑脚手架
平台在钢管上采纳模板满铺,平台出外边缘与人货梯进入平台间的间隙小于 50mmo人货梯悬挑卸料平台布置示意图工字钢预埋梅造示意图 U 型环构造 Tp® 图 说 R 爪 本工档
板厚丁于 120EIH*输固如芯婚施:在•卜扑崩考 010 的宽中 8 剪欢向面江"畜,事用如楼祗•讨毛传位桢 5

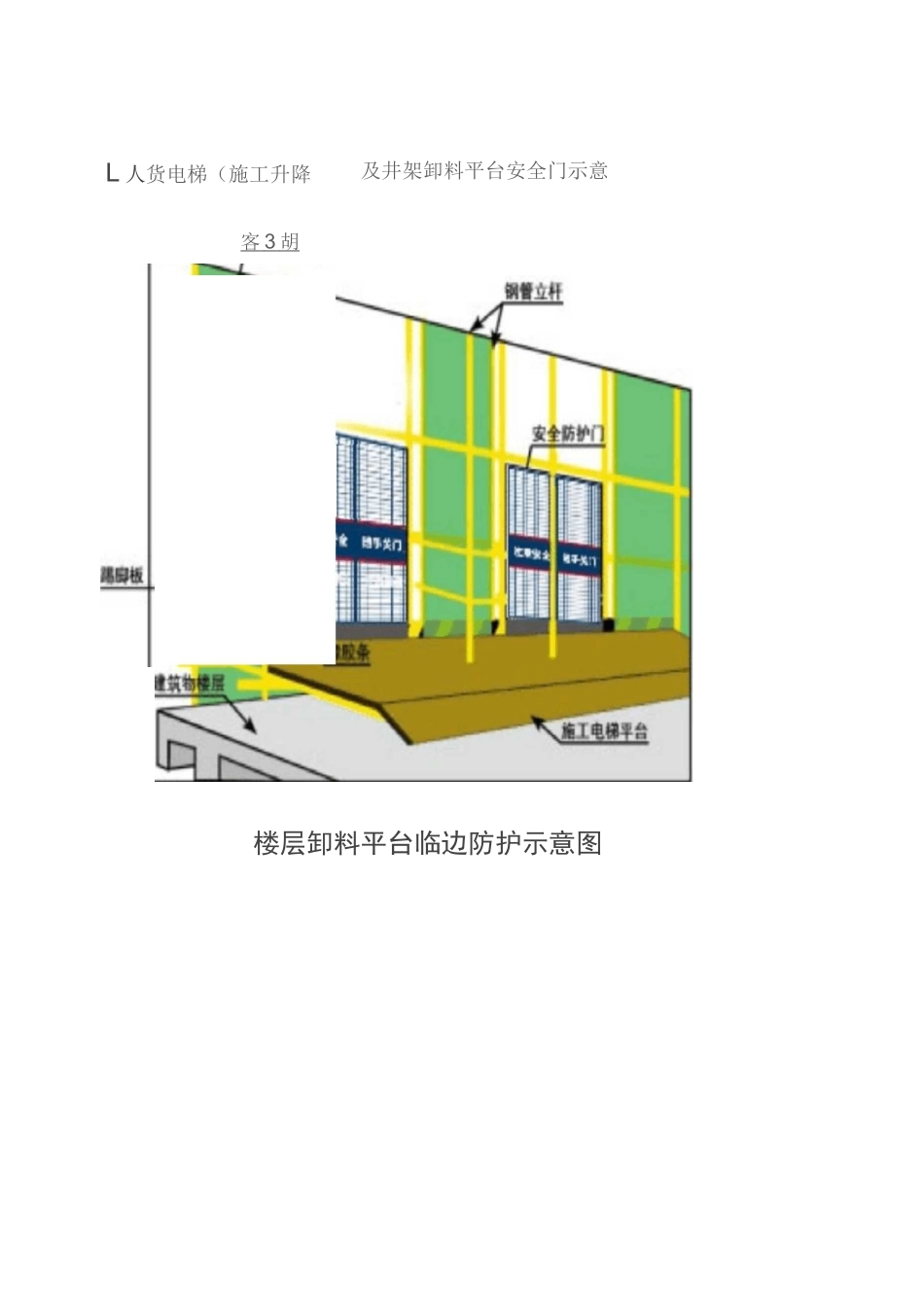

楼层卸料平台临边防护示意图L 人货电梯(施工升降机)及井架卸料平台安全门示意图:客 3 胡 架体斜律4 停削管单位:mm施工电梯侧立面示意2 移动刚平台搭设方案1、悬挑主梁 16 号槽钢,次梁型钢采纳 14 号工字钢,型钢悬挑卸料平台宽为 2m,悬挑长度为4
卸料限荷为 1
0t(10KN)
采纳钢丝绳+安全绳悬挑式(后附有计算书)
2、型钢悬挑卸料设多次,随主体结构逐层向上重复搭设
3、悬挑主梁 16 号槽钢采纳直径 16 的压环紧固
4、采纳钢丝绳+安全绳悬挑式,悬挑主梁每边采纳 2 根钢丝绳吊拉(1 根为悬吊主拉绳,另 1根为悬吊安全绳)
主教 1 勇工知|玲肝 _ L虫俳玉蝴嶂 3 ] 二 run ----Z曰nzLZZI-X ZKL"#ws-5EnjE洲桢k魏 114 号丁询I/瞄、主策(16 号工字锄鲤蝴土1U4 号工朝 MooFJ
50D 藤 5 LL165
]3QD,脉rI 10 I 1Dr
