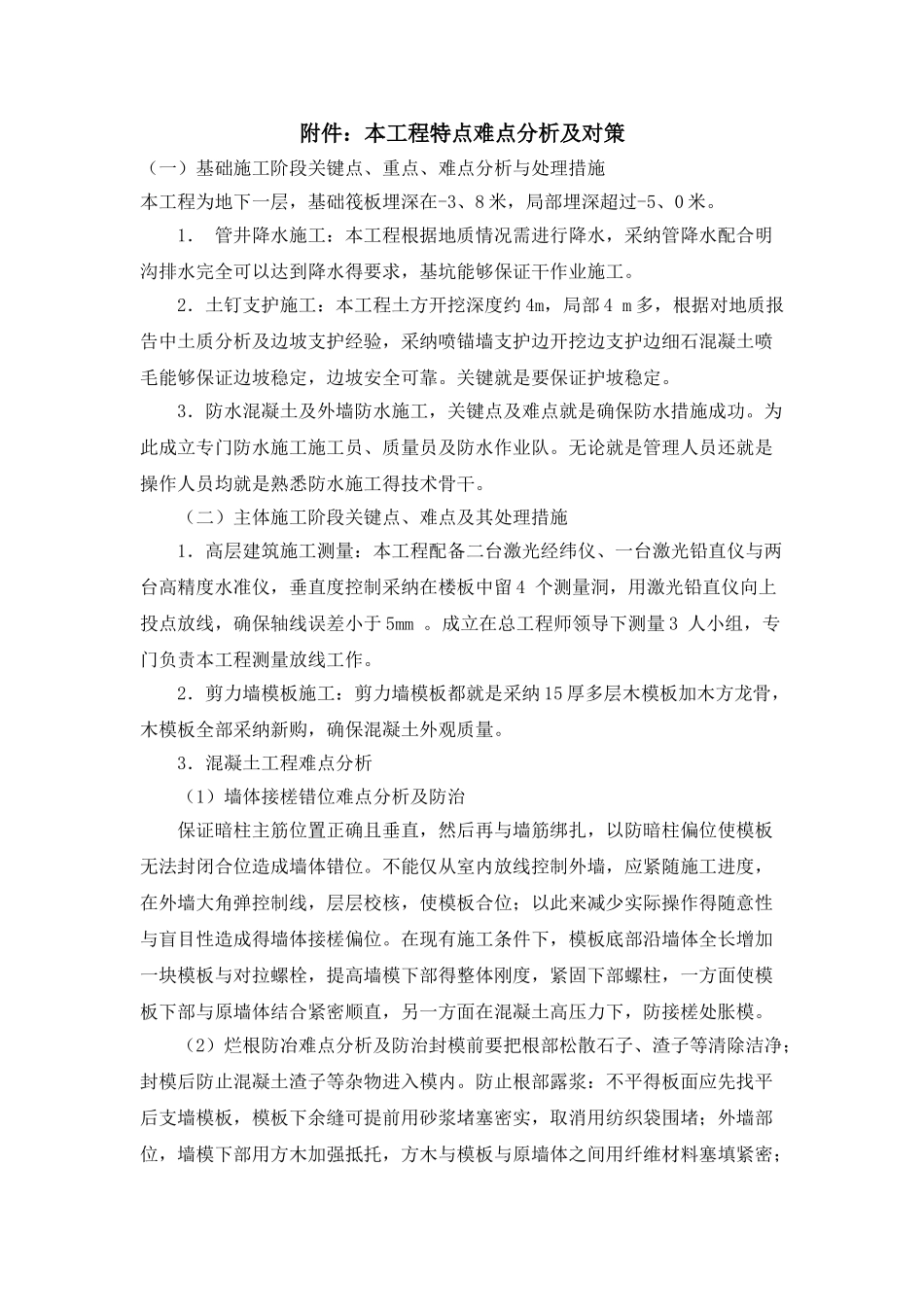

附件:本工程特点难点分析及对策(一)基础施工阶段关键点、重点、难点分析与处理措施本工程为地下一层,基础筏板埋深在-3、8 米,局部埋深超过-5、0 米。 1. 管井降水施工:本工程根据地质情况需进行降水,采纳管降水配合明沟排水完全可以达到降水得要求,基坑能够保证干作业施工。 2.土钉支护施工:本工程土方开挖深度约 4m,局部 4 m 多,根据对地质报告中土质分析及边坡支护经验,采纳喷锚墙支护边开挖边支护边细石混凝土喷毛能够保证边坡稳定,边坡安全可靠。关键就是要保证护坡稳定。 3.防水混凝土及外墙防水施工,关键点及难点就是确保防水措施成功。为此成立专门防水施工施工员、质量员及防水作业队。无论就是管理人员还就是操作人员均就是熟悉防水施工得技术骨干。 (二)主体施工阶段关键点、难点及其处理措施 1.高层建筑施工测量:本工程配备二台激光经纬仪、一台激光铅直仪与两台高精度水准仪,垂直度控制采纳在楼板中留 4 个测量洞,用激光铅直仪向上投点放线,确保轴线误差小于 5mm 。成立在总工程师领导下测量 3 人小组,专门负责本工程测量放线工作。 2.剪力墙模板施工:剪力墙模板都就是采纳 15 厚多层木模板加木方龙骨,木模板全部采纳新购,确保混凝土外观质量。 3.混凝土工程难点分析 (1)墙体接槎错位难点分析及防治 保证暗柱主筋位置正确且垂直,然后再与墙筋绑扎,以防暗柱偏位使模板无法封闭合位造成墙体错位。不能仅从室内放线控制外墙,应紧随施工进度,在外墙大角弹控制线,层层校核,使模板合位;以此来减少实际操作得随意性与盲目性造成得墙体接槎偏位。在现有施工条件下,模板底部沿墙体全长增加一块模板与对拉螺栓,提高墙模下部得整体刚度,紧固下部螺柱,一方面使模板下部与原墙体结合紧密顺直,另一方面在混凝土高压力下,防接槎处胀模。 (2)烂根防冶难点分析及防治封模前要把根部松散石子、渣子等清除洁净;封模后防止混凝土渣子等杂物进入模内。防止根部露浆:不平得板面应先找平后支墙模板,模板下余缝可提前用砂浆堵塞密实,取消用纺织袋围堵;外墙部位,墙模下部用方木加强抵托,方木与模板与原墙体之间用纤维材料塞填紧密;模板间拼缝亦用纤维填塞。浇筑混凝土时,布料不能杂乱无章,要依次序让混凝土流动前进,这样能让根部充满水泥浆,防止烂根;对于流动在前,特别就是施工缝处得混凝土要及时振捣,防止失时过长,振捣无效。振捣棒下振到位,加强振捣,防止漏振。 ...
