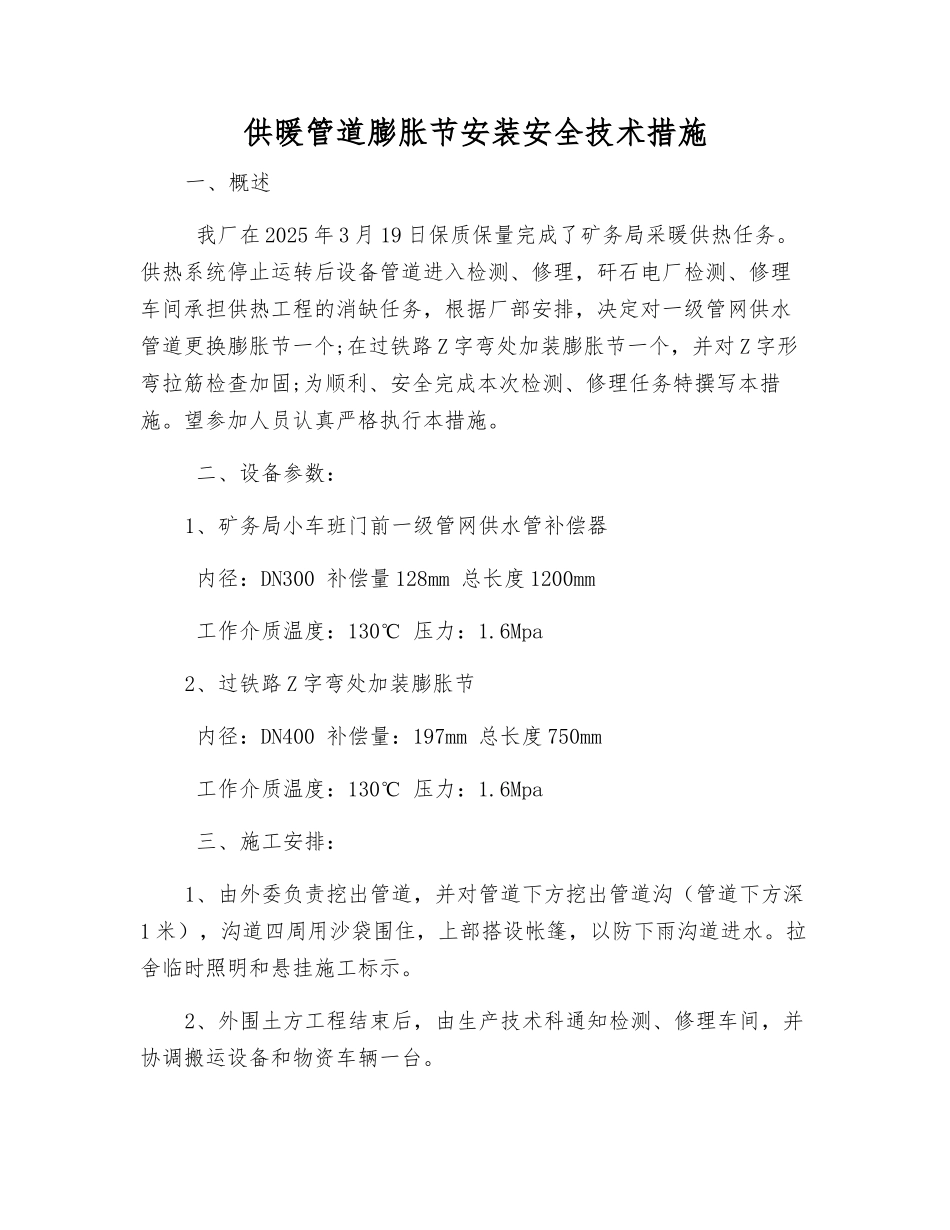

供暖管道膨胀节安装安全技术措施一、概述 我厂在 2025 年 3 月 19 日保质保量完成了矿务局采暖供热任务
供热系统停止运转后设备管道进入检测、修理,矸石电厂检测、修理车间承担供热工程的消缺任务,根据厂部安排,决定对一级管网供水管道更换膨胀节一个;在过铁路 Z 字弯处加装膨胀节一个,并对 Z 字形弯拉筋检查加固;为顺利、安全完成本次检测、修理任务特撰写本措施
望参加人员认真严格执行本措施
二、设备参数:1、矿务局小车班门前一级管网供水管补偿器 内径:DN300 补偿量 128mm 总长度 1200mm 工作介质温度:130℃ 压力:1
6Mpa2、过铁路 Z 字弯处加装膨胀节 内径:DN400 补偿量:197mm 总长度 750mm 工作介质温度:130℃ 压力:1
6Mpa 三、施工安排:1、由外委负责挖出管道,并对管道下方挖出管道沟(管道下方深1 米),沟道四周用沙袋围住,上部搭设帐篷,以防下雨沟道进水
拉舍临时照明和悬挂施工标示
2、外围土方工程结束后,由生产技术科通知检测、修理车间,并协调搬运设备和物资车辆一台

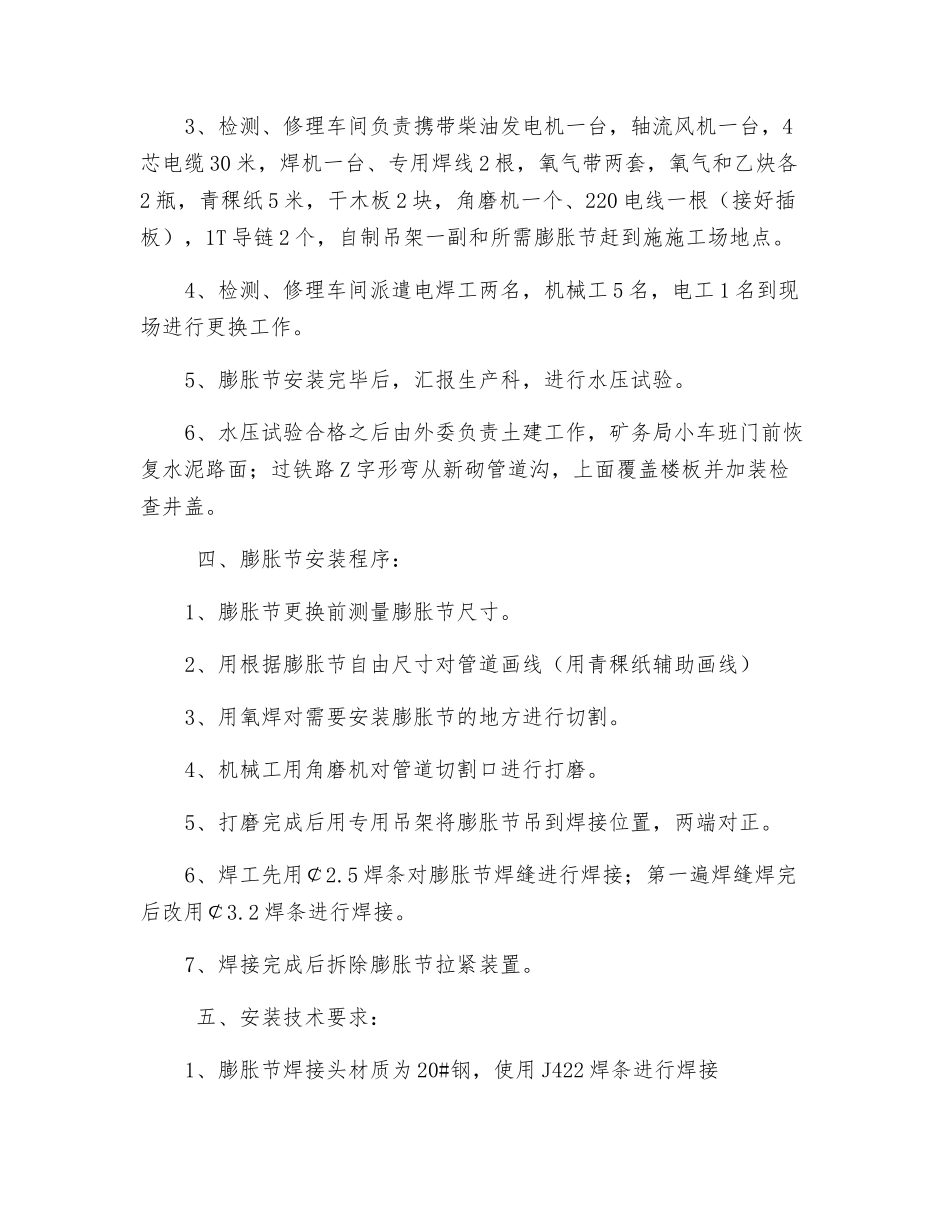

3、检测、修理车间负责携带柴油发电机一台,轴流风机一台,4芯电缆 30 米,焊机一台、专用焊线 2 根,氧气带两套,氧气和乙炔各2 瓶,青稞纸 5 米,干木板 2 块,角磨机一个、220 电线一根(接好插板),1T 导链 2 个,自制吊架一副和所需膨胀节赶到施施工场地点
4、检测、修理车间派遣电焊工两名,机械工 5 名,电工 1 名到现场进行更换工作
5、膨胀节安装完毕后,汇报生产科,进行水压试验
6、水压试验合格之后由外委负责土建工作,矿务局小车班门前恢复水泥路面;过铁路 Z 字形弯从新砌管道沟,上面覆盖楼板并加装检查井盖
四、膨胀节安装程序:1、膨胀节更换前测量膨胀节尺寸

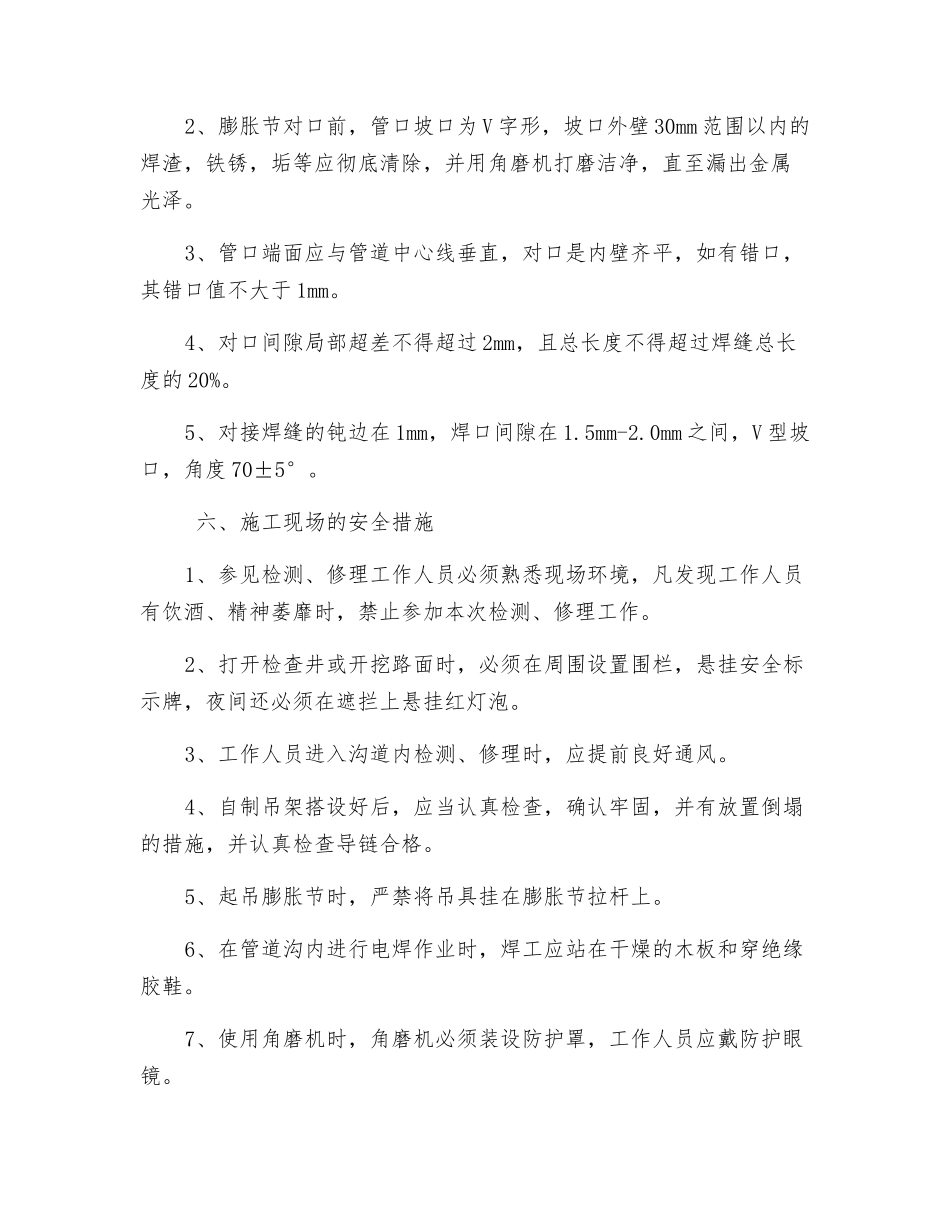

2、用根据膨胀节自由尺寸对管道画线(用青稞纸辅助画线)3、用氧焊对需要安装
