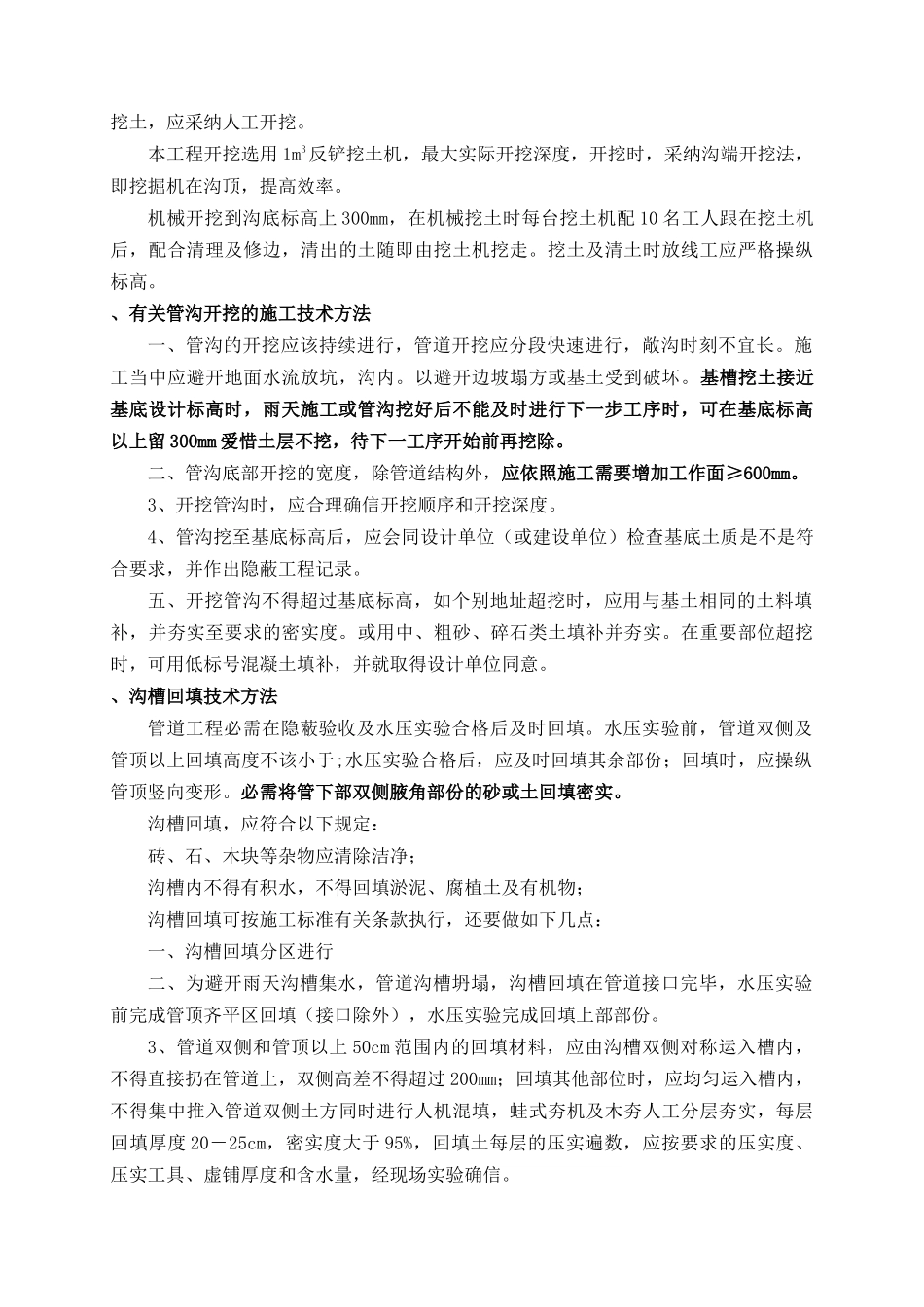

施工组织设计(一)要紧施工方式 (二)拟投入的要紧施工机械 (三)劳动力安排打算 (四)确保工程质量的技术方法 (五)确保平安生产的技术方法 (六)确保工期的技术方法 (七)确保文明施工的技术方法 (八)施工总进度表或施工网络图 (九)冬雨季施工方法 (十)施工现场总平面布置图 一 要紧施工方式1 工程概况:⑴ 铸铁管铺设,要紧工程量有球墨铸铁 DN800,1439m;球墨铸铁 DN300,305m;挖沟槽土方 m3,砾砂填方 m3,碎石土填方 m3,余方弃置 m3。⑵ 本次招标分为五个标段,此为四标段。2 编制说明本工程依据的技术标准和要求有:⑴ 施工招标文件及招标文件的“修改”、“补充”、“答疑”; ⑵ 设计图纸及施工图纸所选定的有关图集;①.《给水排水管道工程施工及验收标准》(GB50268-2025) ②.《给水排水工程顶管技术规程 CECS 246∶2025》③.《砌体工程施工质量验收标准》GB50202-2025④.《建筑地基工程施工质量验收标准》GB50202-2025⑤《中华人民共和国工程建设标准强制性条文(2000 年版)》⑥《建筑工程项目治理标准 GB/T50326-2001》⑦《建设工程文件归档整理标准 GB/T50328-2001》⑧.其他现行的有关工程技术、施工验收标准和标准3 要紧施工方式测量放线1)管道走向轴线操纵:⑴、依照建设单位提供位置设置基准水准点,水准点设在建设不受阻碍、不受干扰的地址并用混凝土固定爱惜。⑵、依照建设单位提供总平面图上所示方位、朝向,用经纬仪测量定位。⑶、测量由主轴线交点处开始,测量各轴线,最后将经纬仪移到对角点进行校核闭合无误。⑷、延伸轴线桩设在距基槽边之外,并标画出轴线代号,且牢固、稳固、便于监控。2) 管道标高操纵:依照甲方指定的水准点位置,在适合部位埋设标高操纵桩,并做爱惜。土石方工程、土方开挖一样采纳机械开挖方式施工,对地下管线及信号线缆周围 1 米范围内,严禁机械挖土,应采纳人工开挖。本工程开挖选用 1m3反铲挖土机,最大实际开挖深度,开挖时,采纳沟端开挖法,即挖掘机在沟顶,提高效率。机械开挖到沟底标高上 300mm,在机械挖土时每台挖土机配 10 名工人跟在挖土机后,配合清理及修边,清出的土随即由挖土机挖走。挖土及清土时放线工应严格操纵标高。、有关管沟开挖的施工技术方法一、管沟的开挖应该持续进行,管道开挖应分段快速进行,敞沟时刻不宜长。施工当中应避开地面水流放坑,沟内。以避开边坡塌方或基土受到破坏。基槽挖土接近基底设计标...
