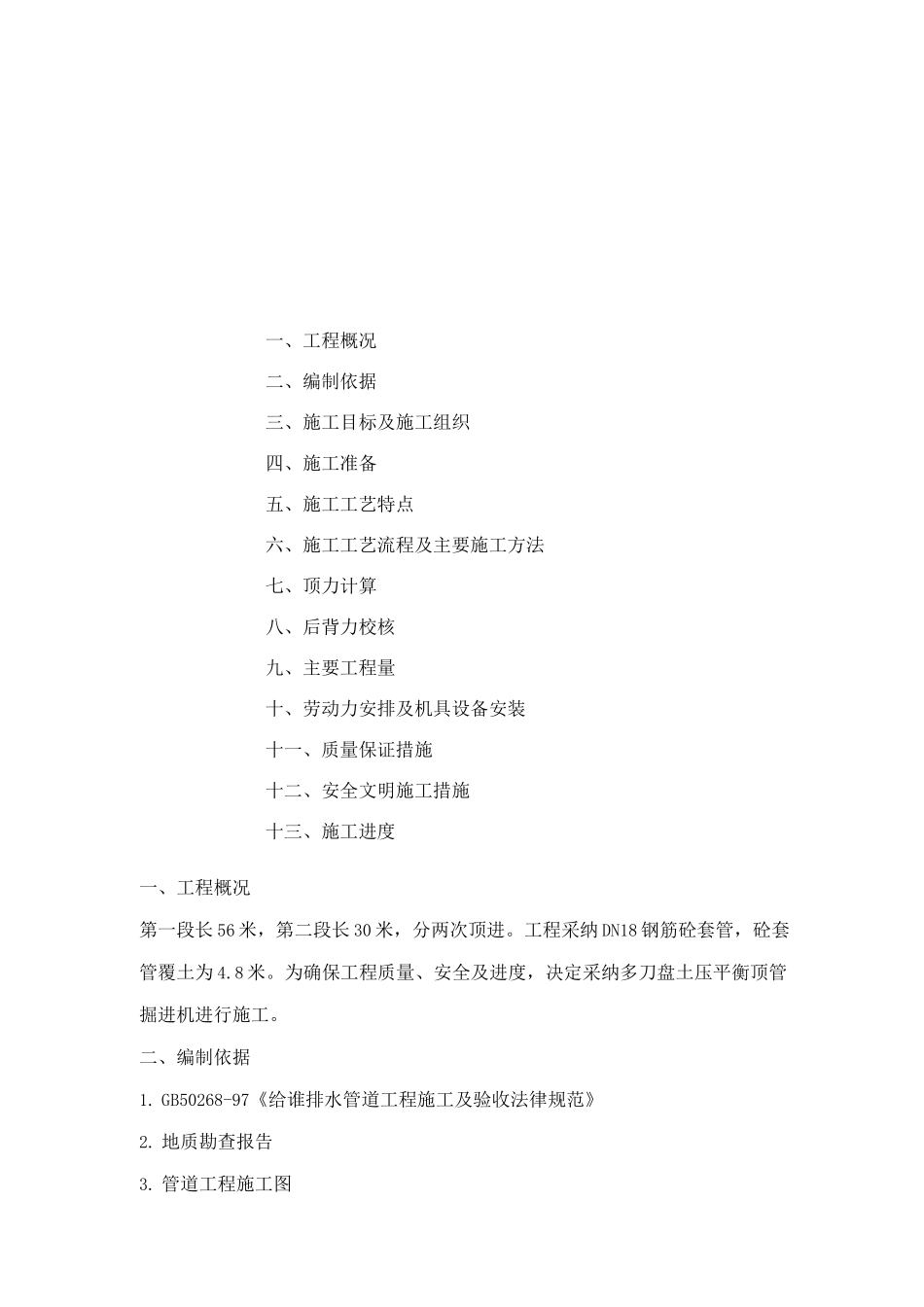

一、工程概况二、编制依据三、施工目标及施工组织四、施工准备五、施工工艺特点六、施工工艺流程及主要施工方法七、顶力计算八、后背力校核九、主要工程量十、劳动力安排及机具设备安装十一、质量保证措施十二、安全文明施工措施十三、施工进度一、工程概况第一段长 56 米,第二段长 30 米,分两次顶进
工程采纳 DN18 钢筋砼套管,砼套管覆土为 4
为确保工程质量、安全及进度,决定采纳多刀盘土压平衡顶管掘进机进行施工

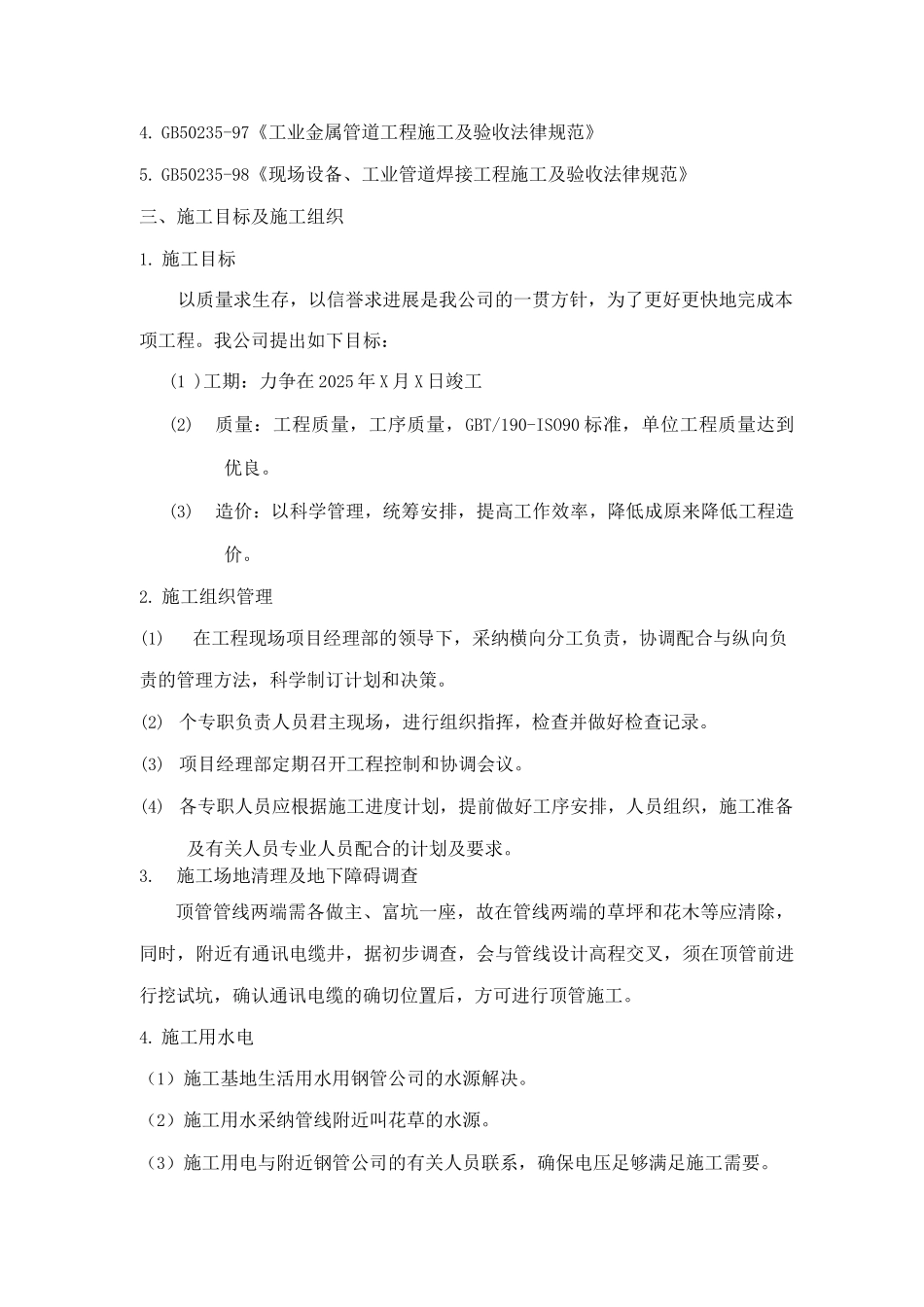

二、编制依据1
GB50268-97《给谁排水管道工程施工及验收法律规范》2
地质勘查报告3
管道工程施工图4
GB50235-97《工业金属管道工程施工及验收法律规范》5
GB50235-98《现场设备、工业管道焊接工程施工及验收法律规范》三、施工目标及施工组织1
施工目标以质量求生存,以信誉求进展是我公司的一贯方针,为了更好更快地完成本项工程
我公司提出如下目标:(1 )工期:力争在 2025 年 X 月 X 日竣工(2)质量:工程质量,工序质量,GBT/190-ISO90 标准,单位工程质量达到优良
(3)造价:以科学管理,统筹安排,提高工作效率,降低成原来降低工程造价
施工组织管理(1)在工程现场项目经理部的领导下,采纳横向分工负责,协调配合与纵向负责的管理方法,科学制订计划和决策
(2) 个专职负责人员君主现场,进行组织指挥,检查并做好检查记录
(3) 项目经理部定期召开工程控制和协调会议
(4) 各专职人员应根据施工进度计划,提前做好工序安排,人员组织,施工准备及有关人员专业人员配合的计划及要求
施工场地清理及地下障碍调查顶管管线两端需各做主、富坑一座,故在管线两端的草坪和花木等应清除,同时,附近有通讯电缆井,据初步调查,会与管线设计高程交叉,须在顶管前进行挖试坑,确认通讯电缆的确切位置后,方可进行顶管施工
施工用水电(1)
