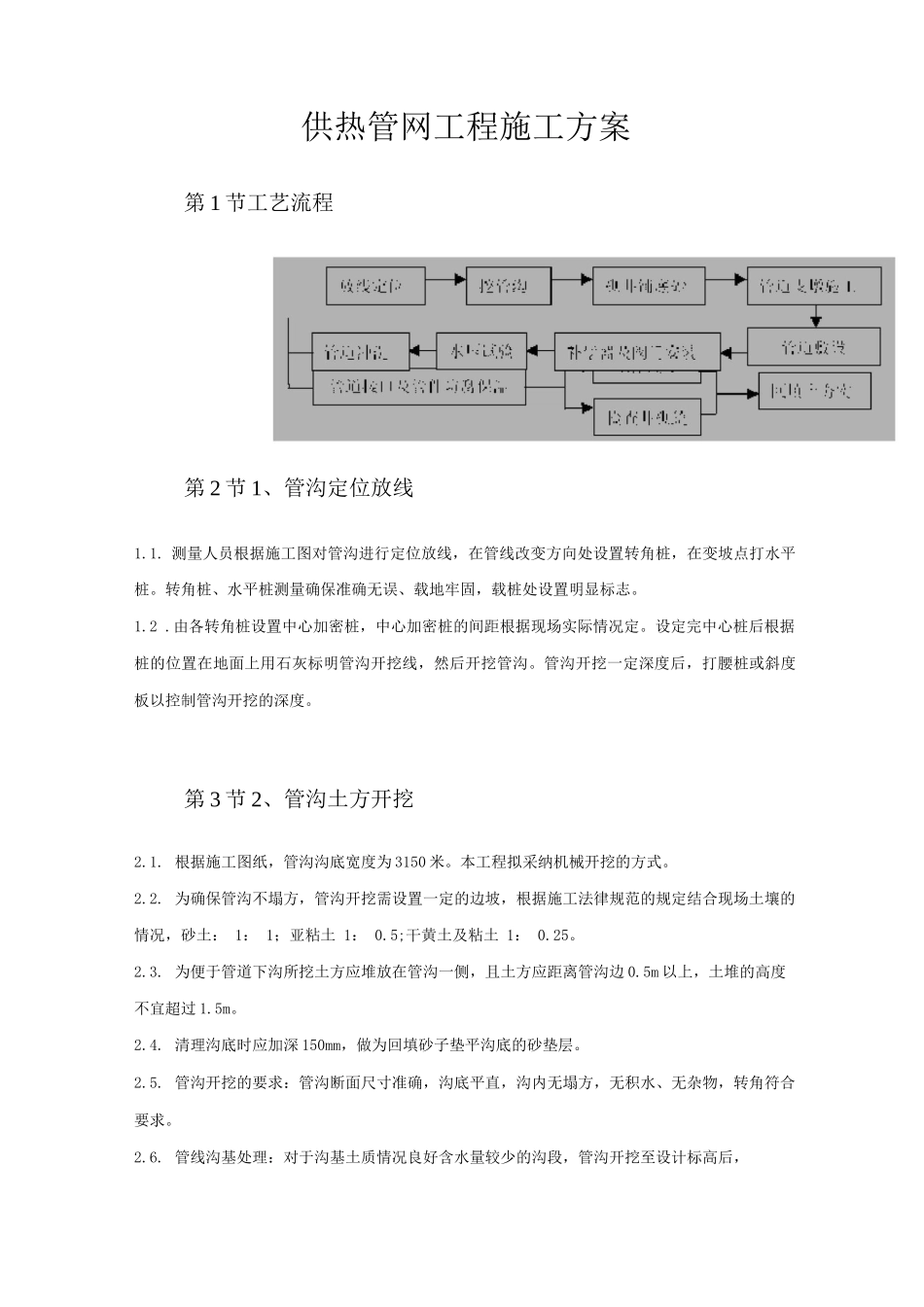

供热管网工程施工方案第 1 节工艺流程第 2 节 1、管沟定位放线1
测量人员根据施工图对管沟进行定位放线,在管线改变方向处设置转角桩,在变坡点打水平桩
转角桩、水平桩测量确保准确无误、载地牢固,载桩处设置明显标志
由各转角桩设置中心加密桩,中心加密桩的间距根据现场实际情况定
设定完中心桩后根据桩的位置在地面上用石灰标明管沟开挖线,然后开挖管沟
管沟开挖一定深度后,打腰桩或斜度板以控制管沟开挖的深度
第 3 节 2、管沟土方开挖2
根据施工图纸,管沟沟底宽度为 3150 米
本工程拟采纳机械开挖的方式
为确保管沟不塌方,管沟开挖需设置一定的边坡,根据施工法律规范的规定结合现场土壤的情况,砂土: 1: 1;亚粘土 1: 0
5;干黄土及粘土 1: 0
为便于管道下沟所挖土方应堆放在管沟一侧,且土方应距离管沟边 0
5m 以上,土堆的高度不宜超过 1
清理沟底时应加深 150mm,做为回填砂子垫平沟底的砂垫层
管沟开挖的要求:管沟断面尺寸准确,沟底平直,沟内无塌方,无积水、无杂物,转角符合要求
管线沟基处理:对于沟基土质情况良好含水量较少的沟段,管沟开挖至设计标高后,修平沟底,用蛙式打夯机反复夯实直至沟底基础达到压实要求
水位教浅时,要进行降水处理

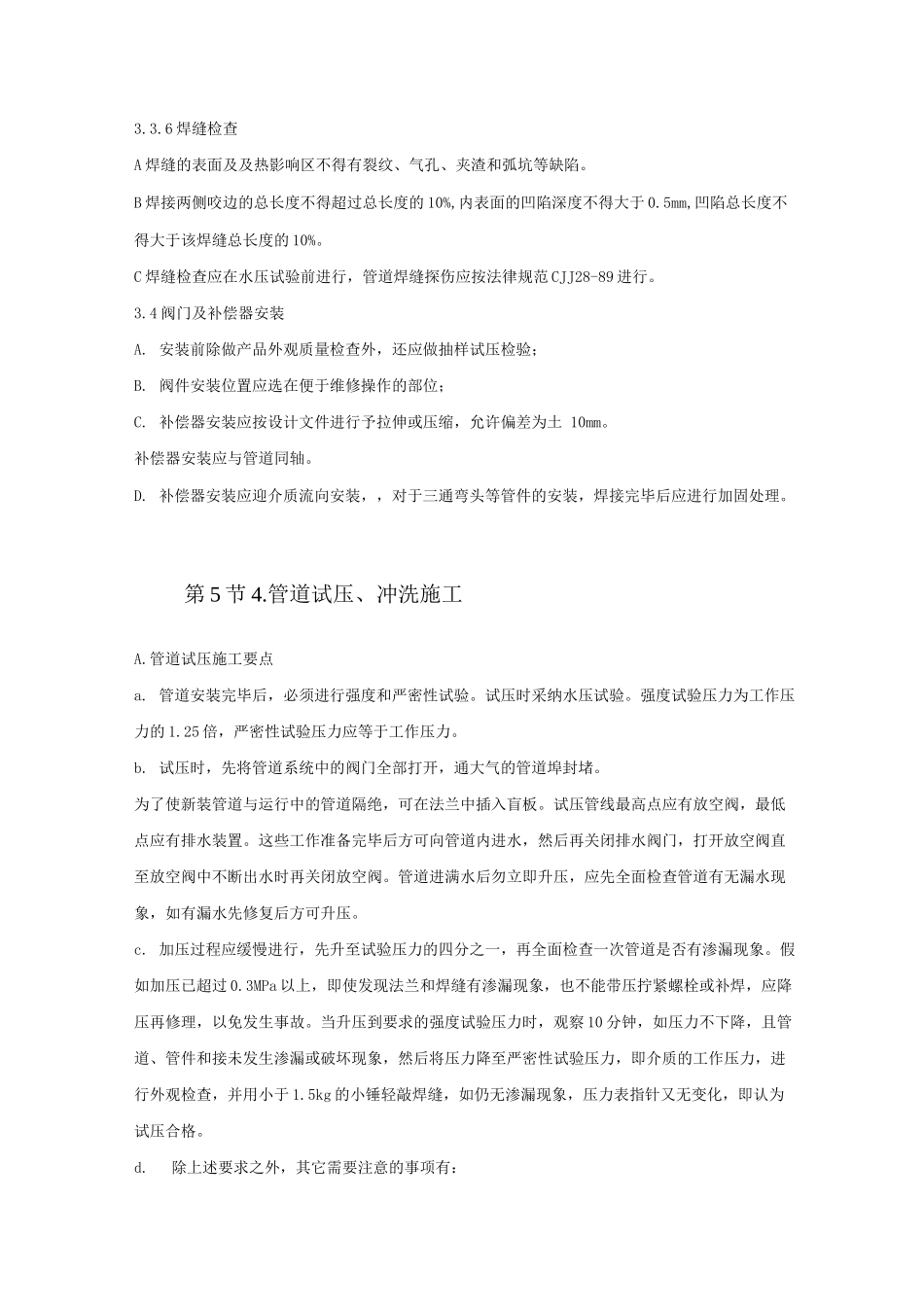

第 4 节 3

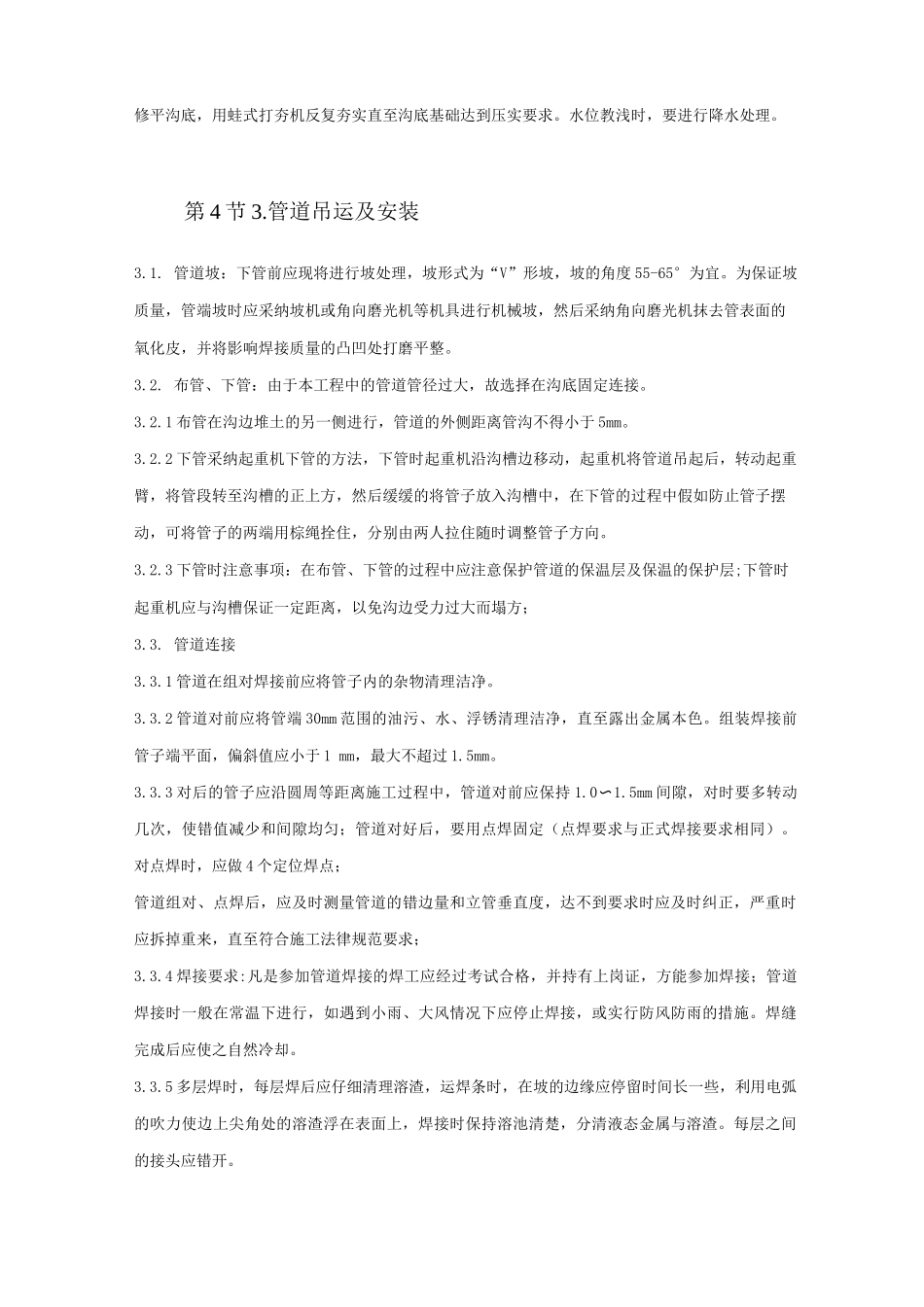

管道吊运及安装3
管道坡:下管前应现将进行坡处理,坡形式为“V”形坡,坡的角度 55-65°为宜
为保证坡质量,管端坡时应采纳坡机或角向磨光机等机具进行机械坡,然后采纳角向磨光机抹去管表面的氧化皮,并将影响焊接质量的凸凹处打磨平整
布管、下管:由于本工程中的管道管径过大,故选择在沟底固定连接
1 布管在沟边堆土的另一侧进行,管道的外侧距离管沟不得小于 5mm
2 下管采纳起重机下管的方法,下管时起重机沿
