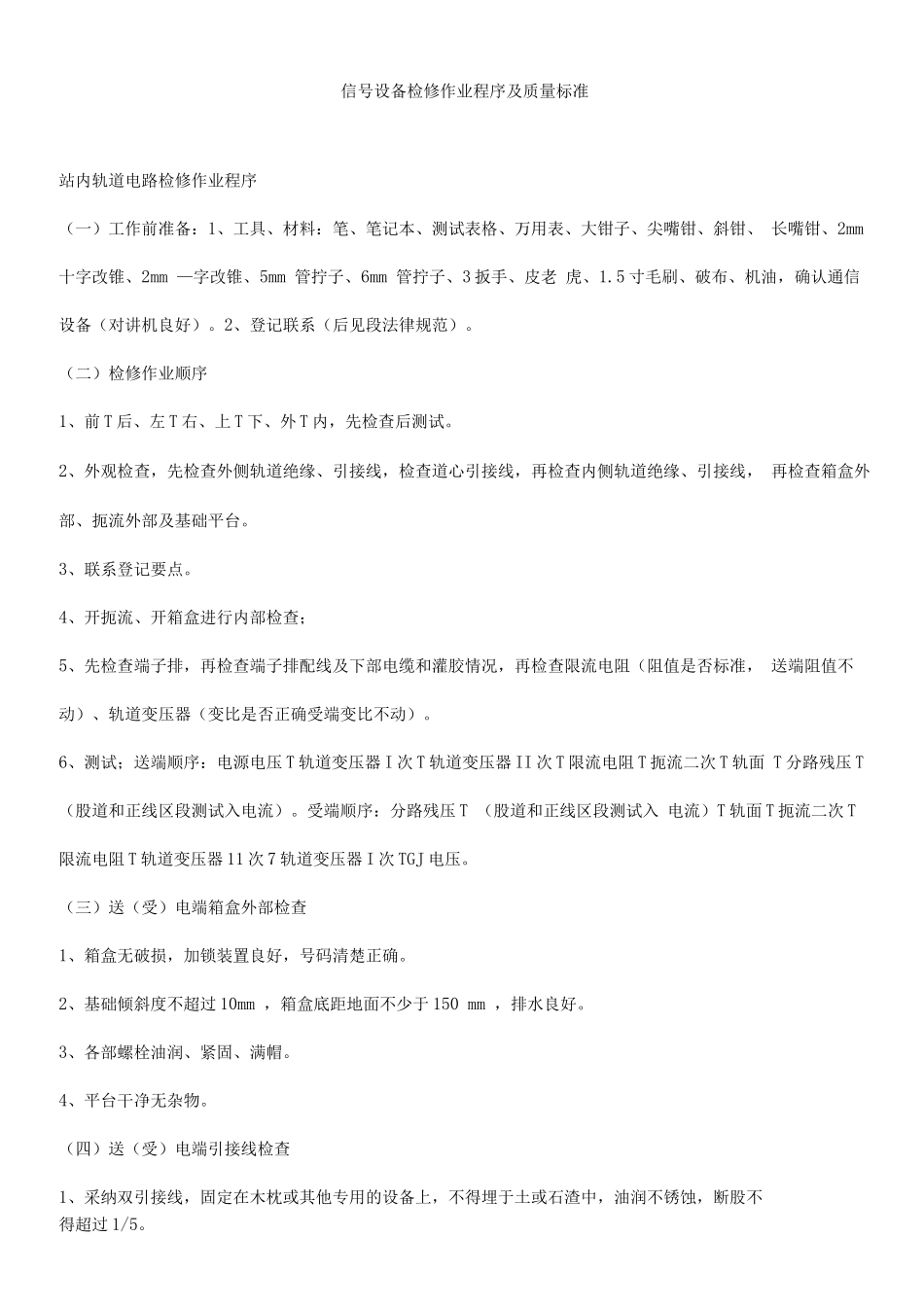

信号设备检修作业程序及质量标准站内轨道电路检修作业程序(一)工作前准备:1、工具、材料:笔、笔记本、测试表格、万用表、大钳子、尖嘴钳、斜钳、 长嘴钳、2mm 十字改锥、2mm —字改锥、5mm 管拧子、6mm 管拧子、3 扳手、皮老 虎、1
5 寸毛刷、破布、机油,确认通信设备(对讲机良好)
2、登记联系(后见段法律规范)
(二)检修作业顺序1、前 T 后、左 T 右、上 T 下、外 T 内,先检查后测试
2、外观检查,先检查外侧轨道绝缘、引接线,检查道心引接线,再检查内侧轨道绝缘、引接线, 再检查箱盒外部、扼流外部及基础平台
3、联系登记要点
4、开扼流、开箱盒进行内部检查;5、先检查端子排,再检查端子排配线及下部电缆和灌胶情况,再检查限流电阻(阻值是否标准, 送端阻值不动)、轨道变压器(变比是否正确受端变比不动)
6、测试;送端顺序:电源电压 T 轨道变压器 I 次 T 轨道变压器 II 次 T 限流电阻 T 扼流二次 T 轨面 T 分路残压 T (股道和正线区段测试入电流)
受端顺序:分路残压 T (股道和正线区段测试入 电流)T 轨面 T 扼流二次 T限流电阻 T 轨道变压器 11 次 7 轨道变压器 I 次 TGJ 电压
(三)送(受)电端箱盒外部检查1、箱盒无破损,加锁装置良好,号码清楚正确
2、基础倾斜度不超过 10mm ,箱盒底距地面不少于 150 mm ,排水良好
3、各部螺栓油润、紧固、满帽
4、平台干净无杂物
(四)送(受)电端引接线检查1、采纳双引接线,固定在木枕或其他专用的设备上,不得埋于土或石渣中,油润不锈蚀,断股不得超过 1/5
2、引接线处不得有防爬器和轨距杆等物
跳线及引接线穿越钢轨处,距轨底不应小于 30 mm , 并进行绝缘防护,不得与可能造成短路的金属件接触
过轨杆件距轨底不得小于 20mm
3、扼流变压器连接线、中心连接板(线)连
