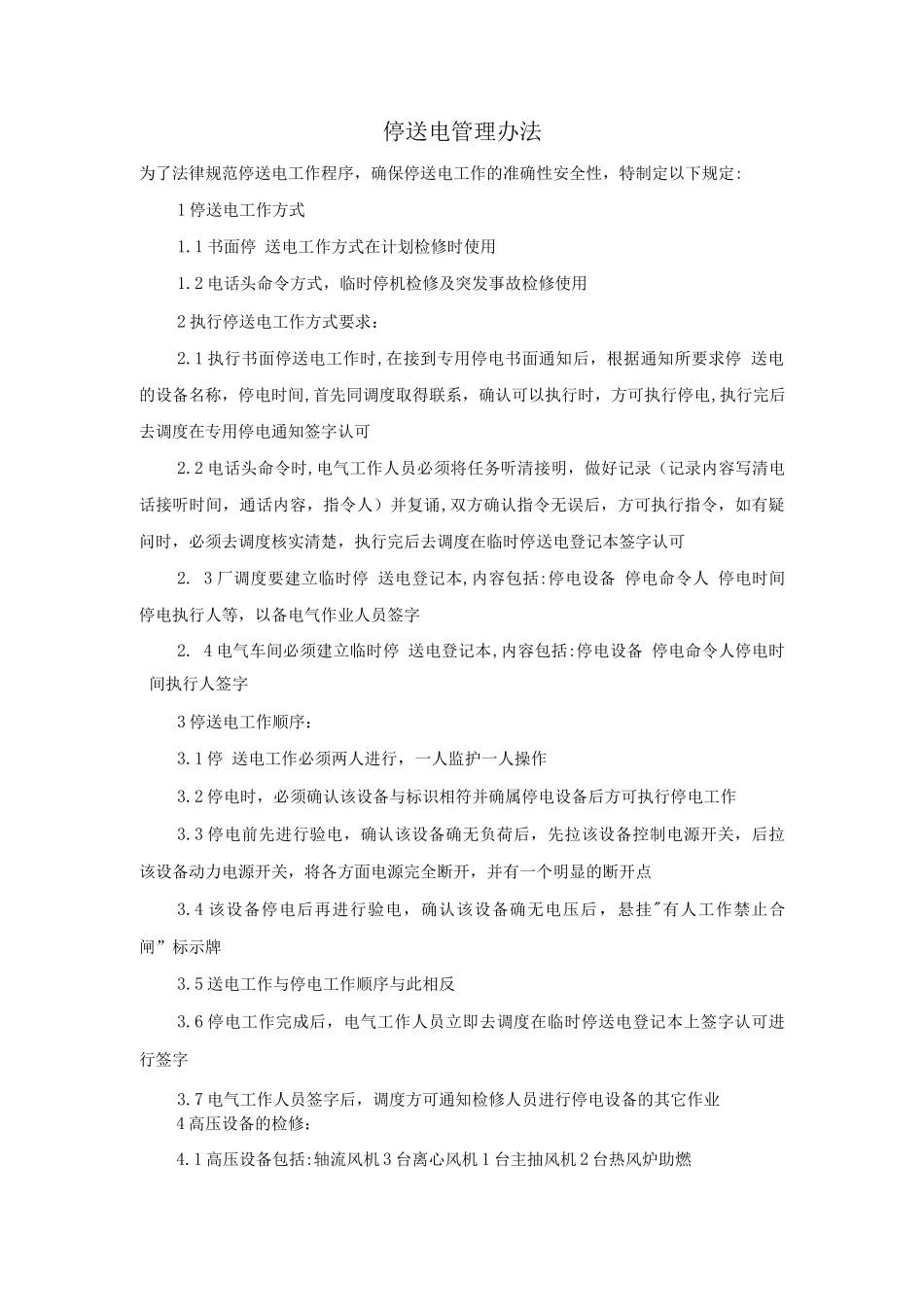

停送电管理办法为了法律规范停送电工作程序,确保停送电工作的准确性安全性,特制定以下规定:1 停送电工作方式1
1 书面停 送电工作方式在计划检修时使用1
2 电话头命令方式,临时停机检修及突发事故检修使用2 执行停送电工作方式要求:2
1 执行书面停送电工作时,在接到专用停电书面通知后,根据通知所要求停 送电的设备名称,停电时间,首先同调度取得联系,确认可以执行时,方可执行停电,执行完后去调度在专用停电通知签字认可2
2 电话头命令时,电气工作人员必须将任务听清接明,做好记录(记录内容写清电话接听时间,通话内容,指令人)并复诵,双方确认指令无误后,方可执行指令,如有疑问时,必须去调度核实清楚,执行完后去调度在临时停送电登记本签字认可2
3 厂调度要建立临时停 送电登记本,内容包括:停电设备 停电命令人 停电时间停电执行人等,以备电气作业人员签字2
4 电气车间必须建立临时停 送电登记本,内容包括:停电设备 停电命令人停电时间执行人签字3 停送电工作顺序:3
1 停 送电工作必须两人进行,一人监护一人操作3
2 停电时,必须确认该设备与标识相符并确属停电设备后方可执行停电工作3
3 停电前先进行验电,确认该设备确无负荷后,先拉该设备控制电源开关,后拉该设备动力电源开关,将各方面电源完全断开,并有一个明显的断开点3
4 该设备停电后再进行验电,确认该设备确无电压后,悬挂"有人工作禁止合闸”标示牌3
5 送电工作与停电工作顺序与此相反3
6 停电工作完成后,电气工作人员立即去调度在临时停送电登记本上签字认可进行签字3
7 电气工作人员签字后,调度方可通知检修人员进行停电设备的其它作业4 高压设备的检修:4

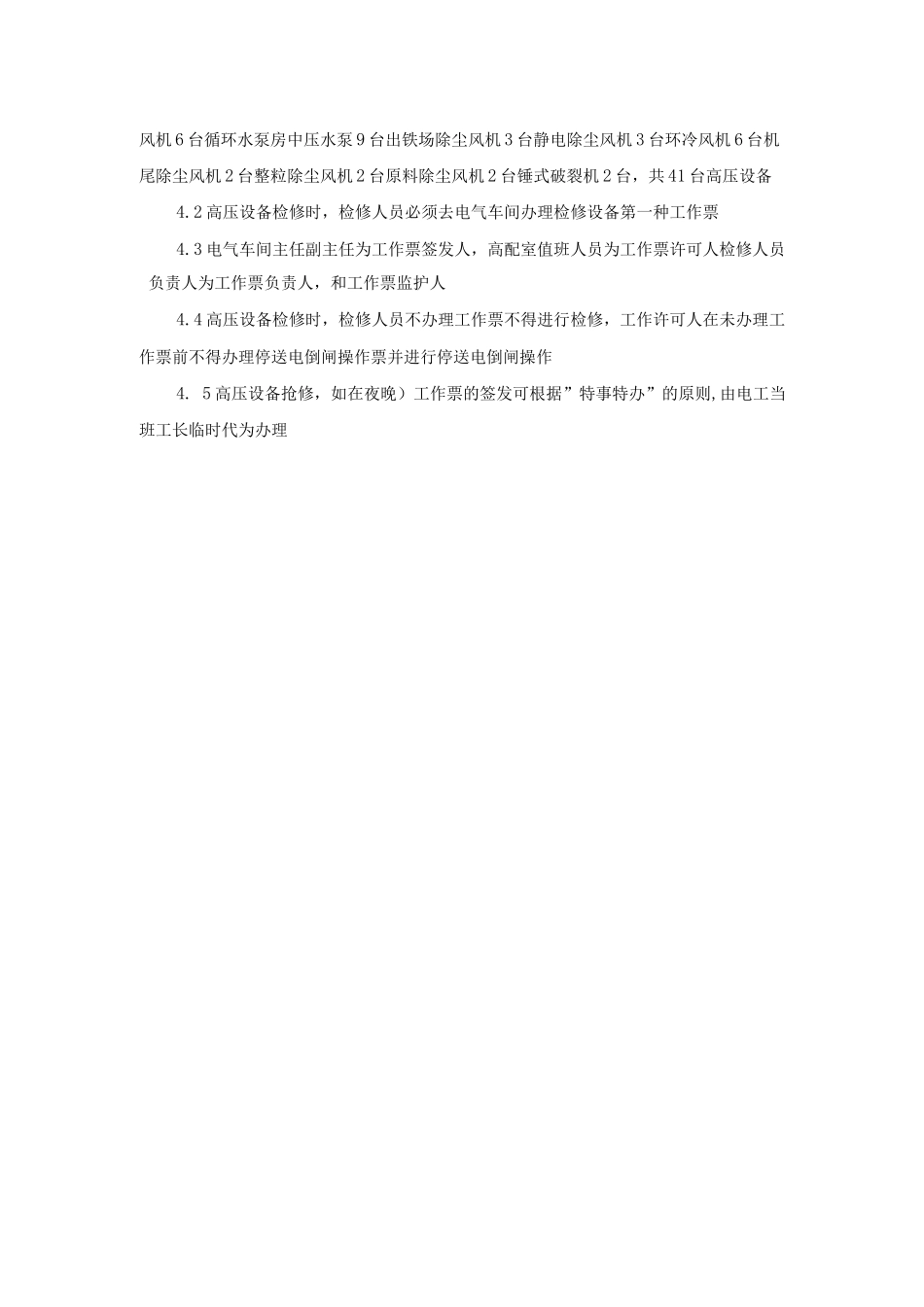

1 高压设备包括:轴流风机 3 台离心风机 1 台主抽风机 2 台热风炉助燃风机 6 台循环水泵房中压水泵 9 台出铁场除尘风机 3 台静电除尘风机 3 台环冷风机 6 台
