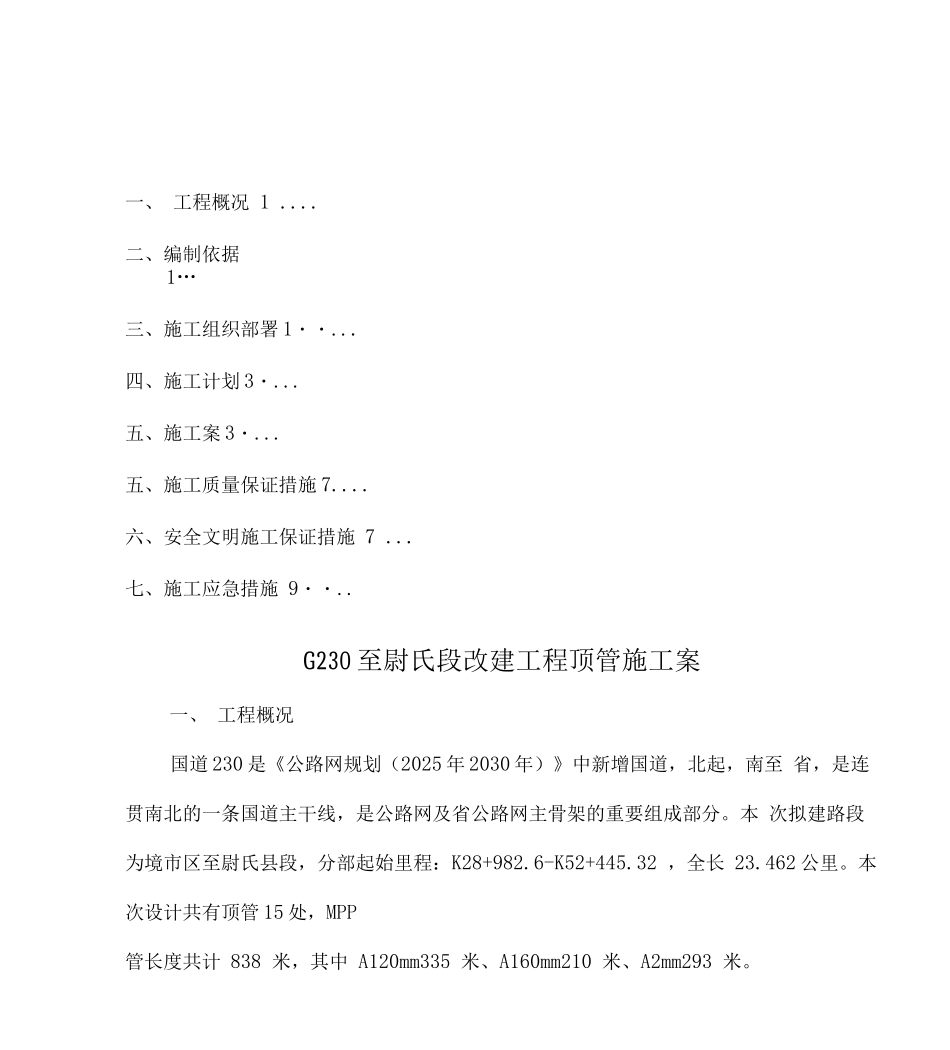

一、 工程概况 1
二、编制依据1…三、施工组织部署 1・・
四、施工计划 3・
五、施工案 3・
五、施工质量保证措施 7
六、安全文明施工保证措施 7
七、施工应急措施 9・・
G230 至尉氏段改建工程顶管施工案一、 工程概况国道 230 是《公路网规划(2025 年 2030 年)》中新增国道,北起,南至 省,是连贯南北的一条国道主干线,是公路网及省公路网主骨架的重要组成部分
本 次拟建路段为境市区至尉氏县段,分部起始里程:K28+982
6-K52+445
32 ,全长 23
462 公里
本次设计共有顶管 15 处,MPP管长度共计 838 米,其中 A120mm335 米、A160mm210 米、A2mm293 米

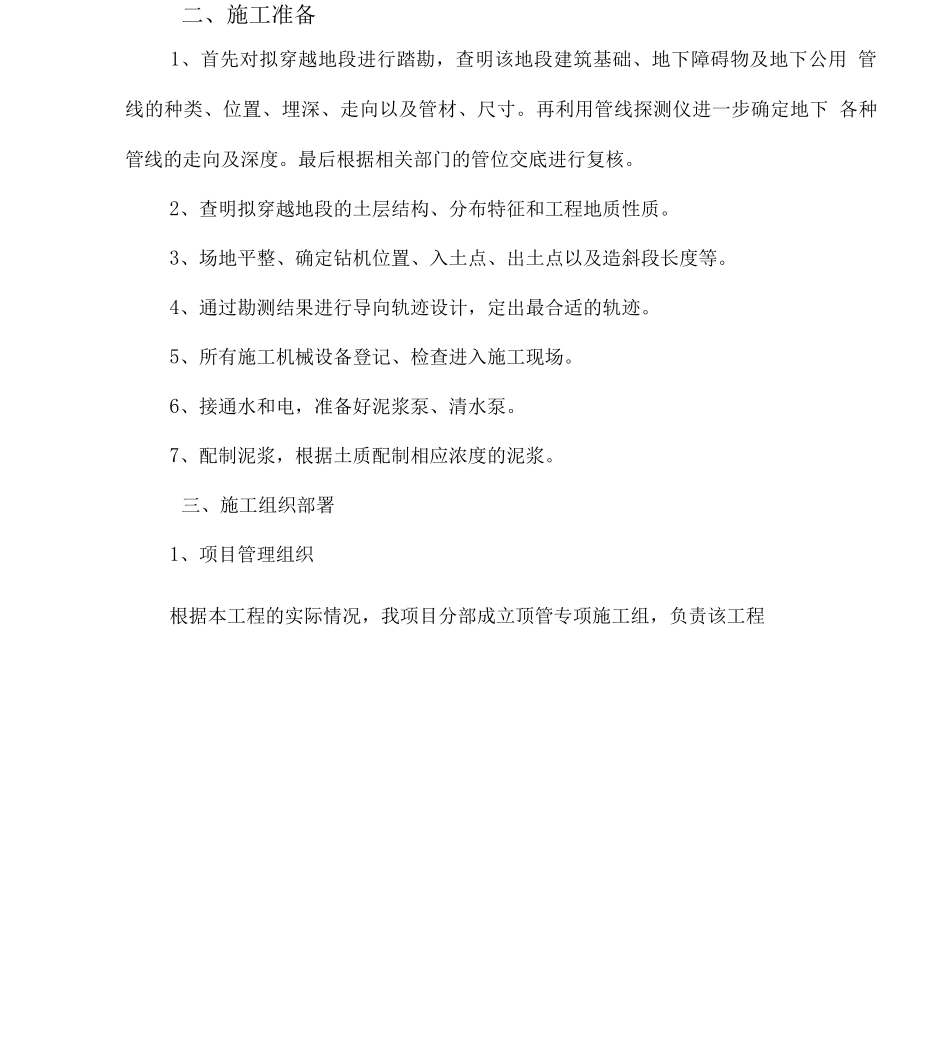

二、施工准备1、首先对拟穿越地段进行踏勘,查明该地段建筑基础、地下障碍物及地下公用 管线的种类、位置、埋深、走向以及管材、尺寸
再利用管线探测仪进一步确定地下 各种管线的走向及深度
最后根据相关部门的管位交底进行复核
2、查明拟穿越地段的土层结构、分布特征和工程地质性质
3、场地平整、确定钻机位置、入土点、出土点以及造斜段长度等
4、通过勘测结果进行导向轨迹设计,定出最合适的轨迹
5、所有施工机械设备登记、检查进入施工现场
6、接通水和电,准备好泥浆泵、清水泵
7、配制泥浆,根据土质配制相应浓度的泥浆

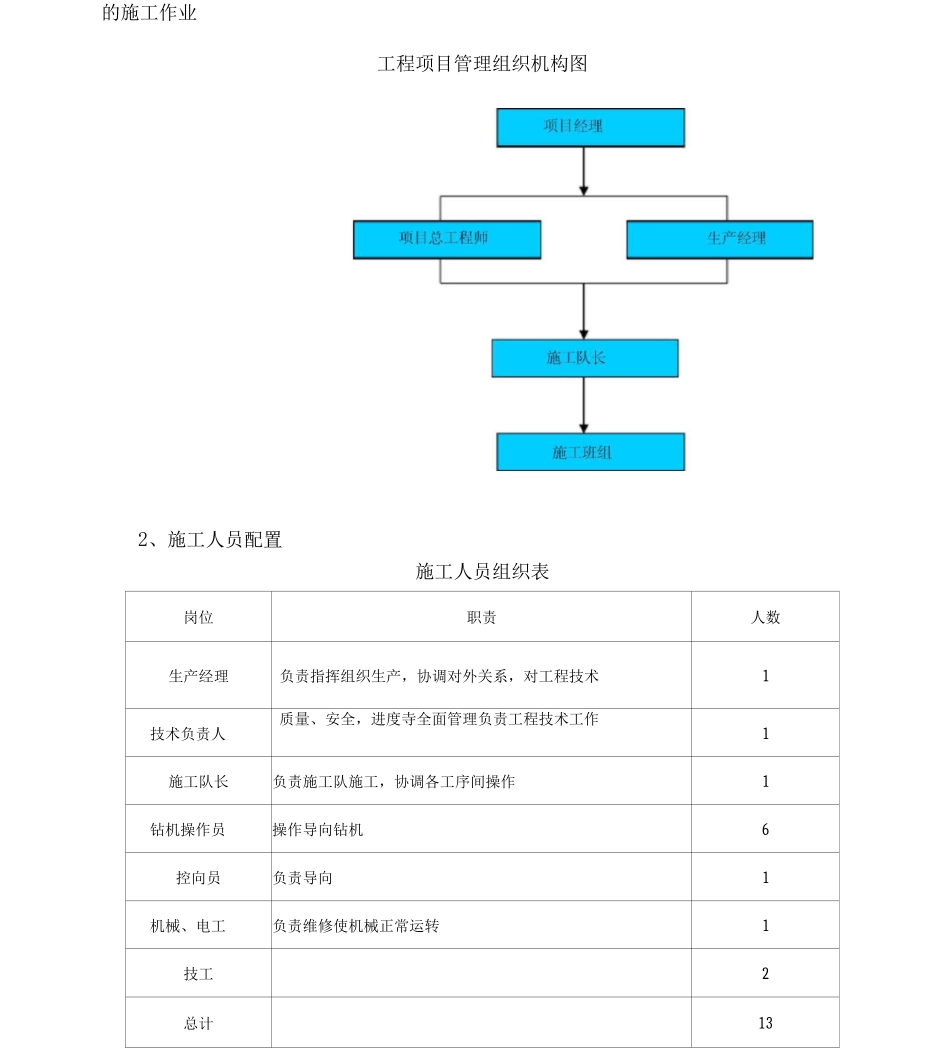

三、施工组织部署1、项目管理组织根据本工程的实际情况,我项目分部成立顶管专项施工组,负责该工程的施工作业工程项目管理组织机构图2、施工人员配置施工人员组织表岗位职责人数生产经理负责指挥组织生产,协调对外关系,对工程技术1技术负责人质量、安全,进度寺全面管理负责工程技术工作1施工队长负责施工队施工,协调各工序间操作1钻机操作员操作导向钻机6控向员负责导向1机械、电工负责维修使机械正常运转1技工2总计133、施工设备(1
