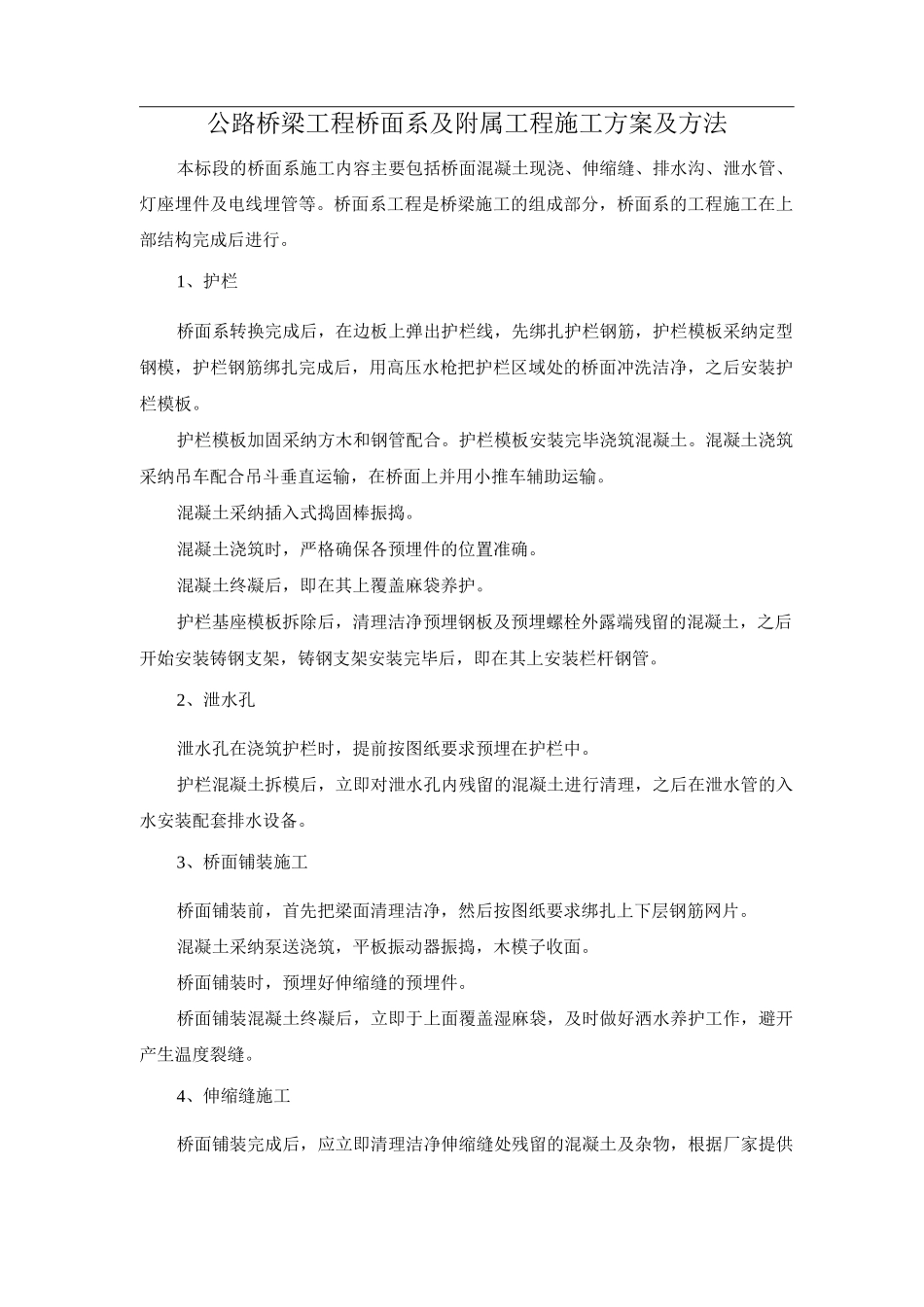

公路桥梁工程桥面系及附属工程施工方案及方法本标段的桥面系施工内容主要包括桥面混凝土现浇、伸缩缝、排水沟、泄水管、灯座埋件及电线埋管等。桥面系工程是桥梁施工的组成部分,桥面系的工程施工在上部结构完成后进行。1、护栏桥面系转换完成后,在边板上弹出护栏线,先绑扎护栏钢筋,护栏模板采纳定型钢模,护栏钢筋绑扎完成后,用高压水枪把护栏区域处的桥面冲洗洁净,之后安装护栏模板。护栏模板加固采纳方木和钢管配合。护栏模板安装完毕浇筑混凝土。混凝土浇筑采纳吊车配合吊斗垂直运输,在桥面上并用小推车辅助运输。混凝土采纳插入式捣固棒振捣。混凝土浇筑时,严格确保各预埋件的位置准确。混凝土终凝后,即在其上覆盖麻袋养护。护栏基座模板拆除后,清理洁净预埋钢板及预埋螺栓外露端残留的混凝土,之后开始安装铸钢支架,铸钢支架安装完毕后,即在其上安装栏杆钢管。2、泄水孔泄水孔在浇筑护栏时,提前按图纸要求预埋在护栏中。护栏混凝土拆模后,立即对泄水孔内残留的混凝土进行清理,之后在泄水管的入水安装配套排水设备。3、桥面铺装施工桥面铺装前,首先把梁面清理洁净,然后按图纸要求绑扎上下层钢筋网片。混凝土采纳泵送浇筑,平板振动器振捣,木模子收面。桥面铺装时,预埋好伸缩缝的预埋件。桥面铺装混凝土终凝后,立即于上面覆盖湿麻袋,及时做好洒水养护工作,避开产生温度裂缝。4、伸缩缝施工桥面铺装完成后,应立即清理洁净伸缩缝处残留的混凝土及杂物,根据厂家提供的方法,并在厂家专业人员指导下安装。5、人行道及栏杆施工桥梁主要部份施工完成后,最后施工人行道及栏杆。人行道为混凝土人行道盖板,采纳混凝土预制场预制,现场安装的施工方法。栏杆立柱及花板均为质地较好的青石,石厂购买运输至施工现场,人工安装。6、台背回填及锥坡填土台背和锥坡填土同时进行,台背和锥坡填料应采纳设计或法律规范规定的材料填筑。填筑之前,先对基底进行碾压,并在台身上用墨斗每隔 15cm 弹出分层填筑线,并标出压实区域。每层填料虚铺厚度不超过 15cm。填料碾压除靠近台身、挡墙及裙墙处用蛙式打夯机夯打,以免损伤或破坏桥台结构。7、桥头搭板及锥坡片石锥体片石填筑之前,首先对锥体填土进行刷坡,并在锥体底部放出锥坡底脚线。锥坡砌筑采纳锥顶至锥底挂线,自下而上砌筑。严格按法律规范要求砌筑,片石砌筑采纳挤浆法,实行挂线砌筑,先立定位石,定位石采纳方正的大片石,片石之间相互错缝压槎砌筑,不可有通缝。锥坡砌筑...
