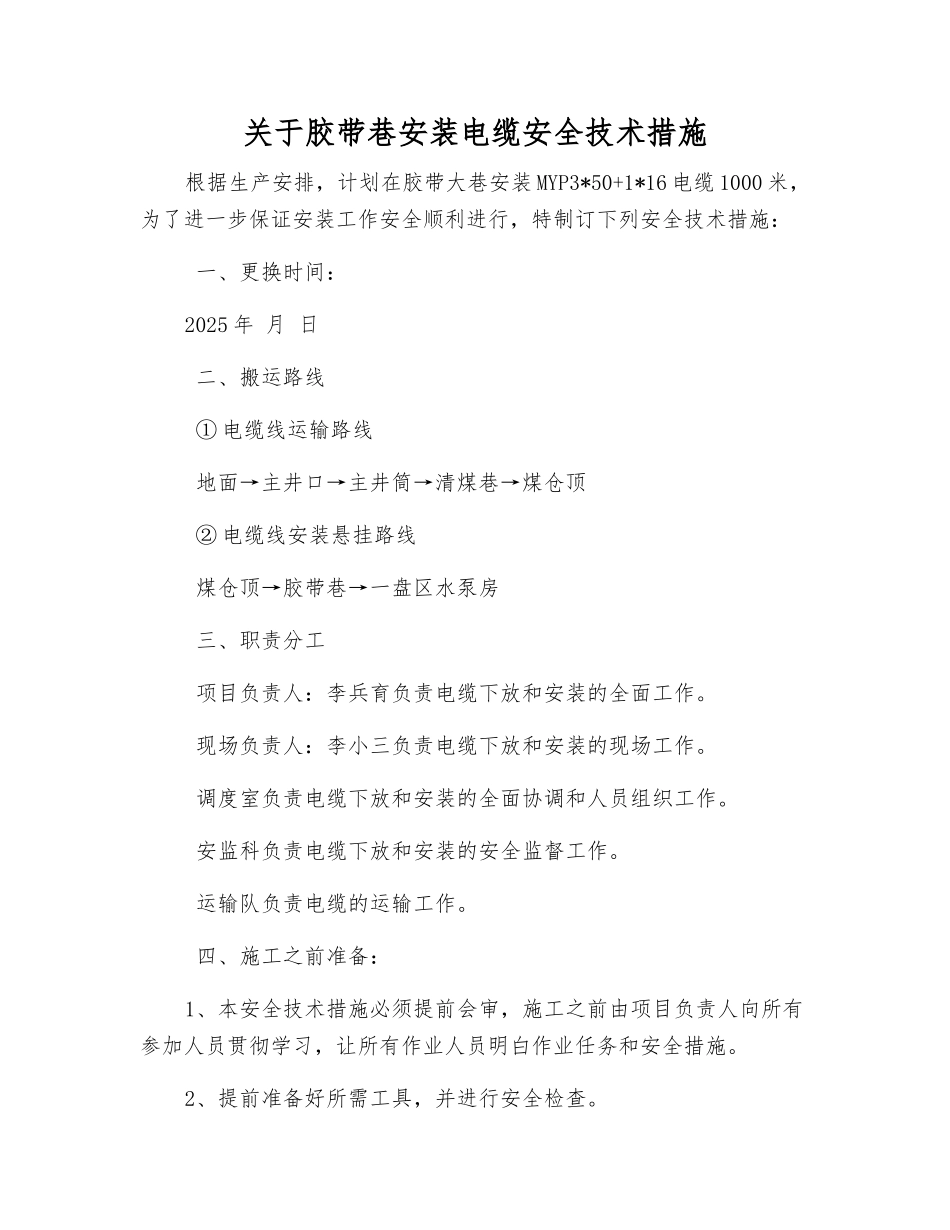

关于胶带巷安装电缆安全技术措施根据生产安排,计划在胶带大巷安装 MYP3*50+1*16 电缆 1000 米,为了进一步保证安装工作安全顺利进行,特制订下列安全技术措施: 一、更换时间:2025 年 月 日 二、搬运路线 ① 电缆线运输路线 地面→主井口→主井筒→清煤巷→煤仓顶 ② 电缆线安装悬挂路线 煤仓顶→胶带巷→一盘区水泵房 三、职责分工 项目负责人:李兵育负责电缆下放和安装的全面工作
现场负责人:李小三负责电缆下放和安装的现场工作
调度室负责电缆下放和安装的全面协调和人员组织工作
安监科负责电缆下放和安装的安全监督工作
运输队负责电缆的运输工作
四、施工之前准备:1、本安全技术措施必须提前会审,施工之前由项目负责人向所有参加人员贯彻学习,让所有作业人员明白作业任务和安全措施
2、提前准备好所需工具,并进行安全检查

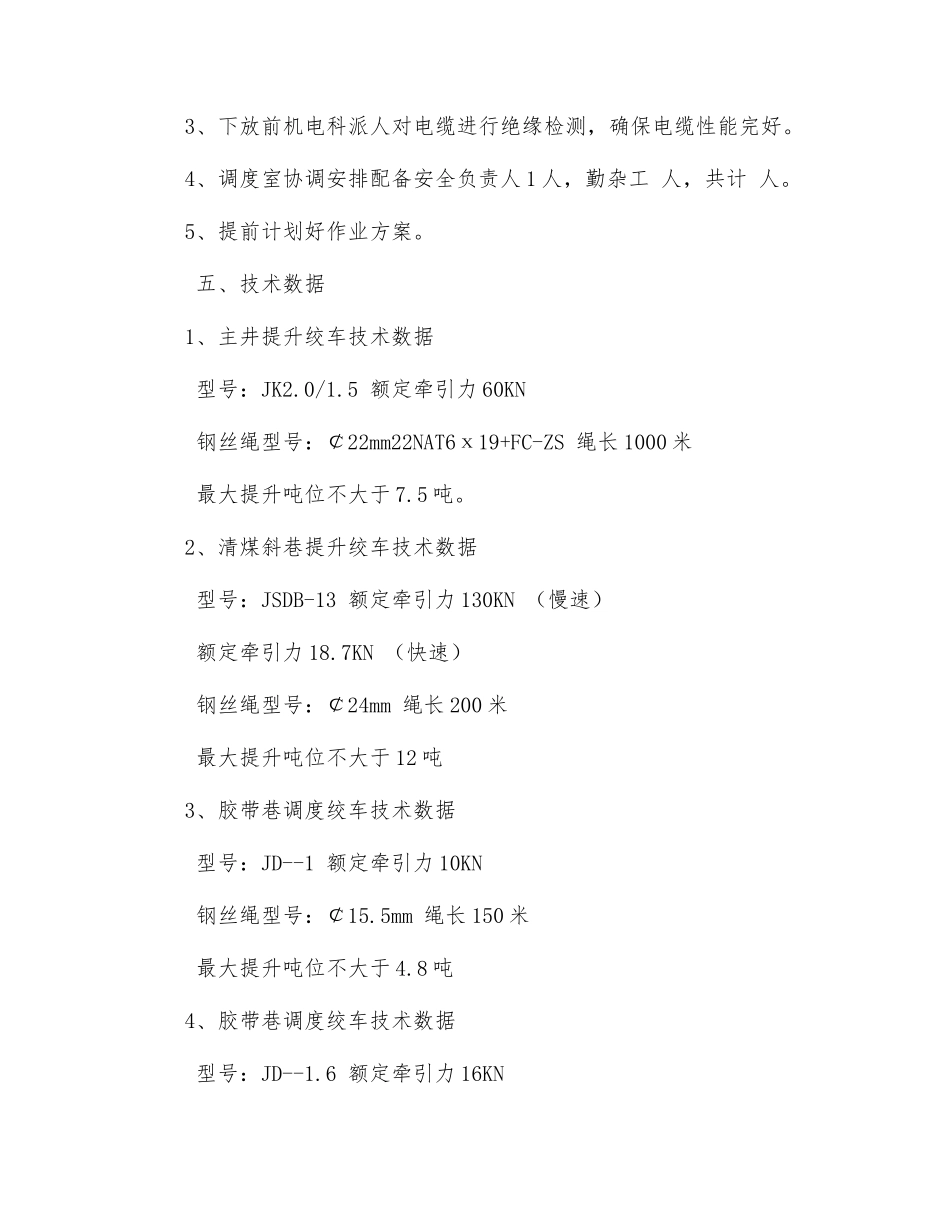

3、下放前机电科派人对电缆进行绝缘检测,确保电缆性能完好
4、调度室协调安排配备安全负责人 1 人,勤杂工 人,共计 人
5、提前计划好作业方案
五、技术数据1、主井提升绞车技术数据 型号:JK2
5 额定牵引力 60KN 钢丝绳型号:¢22mm22NAT6х19+FC-ZS 绳长 1000 米 最大提升吨位不大于 7
2、清煤斜巷提升绞车技术数据 型号:JSDB-13 额定牵引力 130KN (慢速) 额定牵引力 18
7KN (快速) 钢丝绳型号:¢24mm 绳长 200 米 最大提升吨位不大于 12 吨3、胶带巷调度绞车技术数据 型号:JD--1 额定牵引力 10KN 钢丝绳型号:¢15
5mm 绳长 150 米 最大提升吨位不大于 4
8 吨4、胶带巷调度绞车技术数据 型号:JD--1
6 额定牵引力 16KN 钢丝绳型号:¢18
5mm 绳长 400 米 最大提升吨位不大于 9

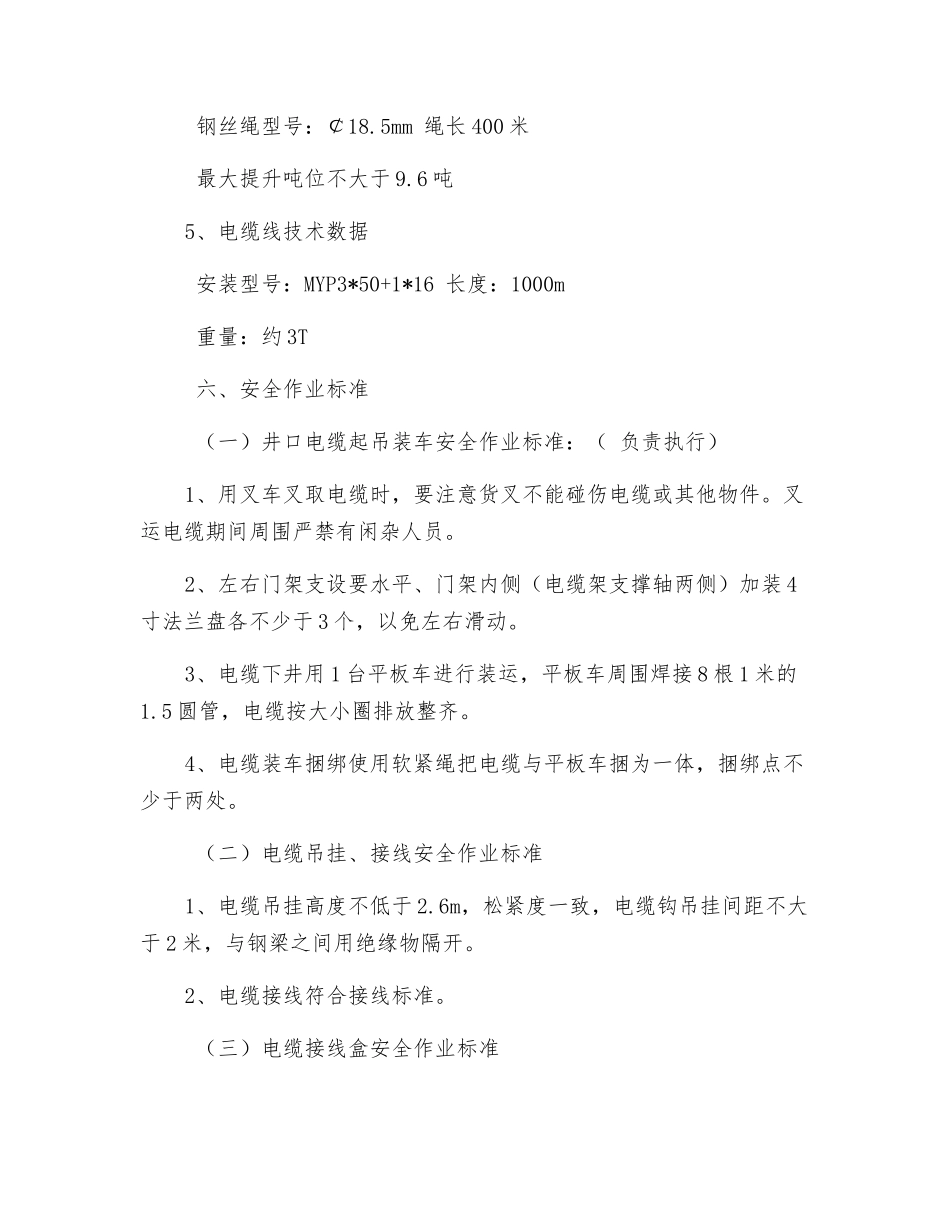

6 吨5、电缆线技术数据 安装型号:MY
