一、工程概况齐齐哈尔市公安局业务技术用房工程,座落在南苑开发区,东临卜奎 南大街、北临黑龙江路
本工程地下一层,地上两侧副楼五层,主楼十二 层,建筑基底面积为 9166 平方米
工程由齐齐哈尔市公安局筹建,齐齐哈 尔市建筑设计讨论院有限责任公司设计,黑龙江龙泉建设监理有限责任公 司监理
二、冬期气温的特点根据 JGJ104-97《建筑工程冬期施工规程》,当室外日平均气温连续 5d 稳定低于 5 度,即进入冬期施工阶段
日平均气温连续 5 天高于 5C,为冬 施工结束日期
根据齐齐哈尔市近几年来的气象资料分析,整个冬期分为 二个阶段:1、一般低温阶段:其特点是白天基本上处于正温
2、极低温 阶段,日最低气温达到-20C左右
三、施工项目安排本工程地下室桩基础工程实行冬期越冬覆盖措施
四、冬施组织安排组织机构组长:陈贵荣副组长:严纯桂组 员:魏世进、周维红、王宏生、阙向阳、陶文斌、陆金华、汤仲 栋

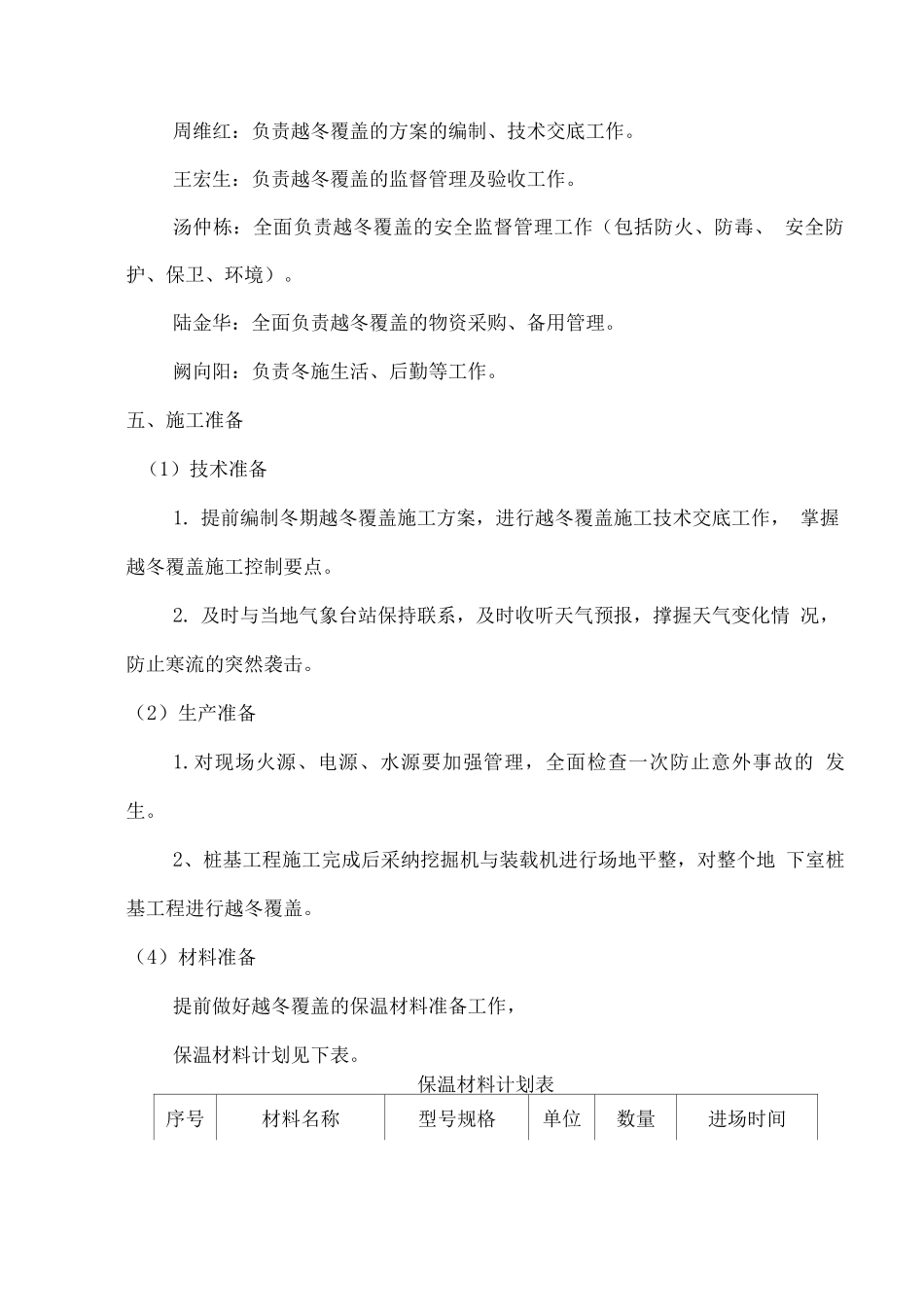

职责分工陈贵荣:负责越冬覆盖现场的全面管理工作
魏世进:负责越冬覆盖的施工生产工作
严纯桂:负责越冬技术指导及方案的审批工作
周维红:负责越冬覆盖的方案的编制、技术交底工作
王宏生:负责越冬覆盖的监督管理及验收工作
汤仲栋:全面负责越冬覆盖的安全监督管理工作(包括防火、防毒、 安全防护、保卫、环境)
陆金华:全面负责越冬覆盖的物资采购、备用管理
阙向阳:负责冬施生活、后勤等工作
五、施工准备(1)技术准备1
提前编制冬期越冬覆盖施工方案,进行越冬覆盖施工技术交底工作, 掌握越冬覆盖施工控制要点
及时与当地气象台站保持联系,及时收听天气预报,撑握天气变化情 况,防止寒流的突然袭击
(2)生产准备1
对现场火源、电源、水源要加强管理,全面检查一次防止意外事故的 发生
2、桩基工程施工完成后采纳挖掘机与装载机进行场地平整,对整个地 下室桩基工程进行越冬覆盖

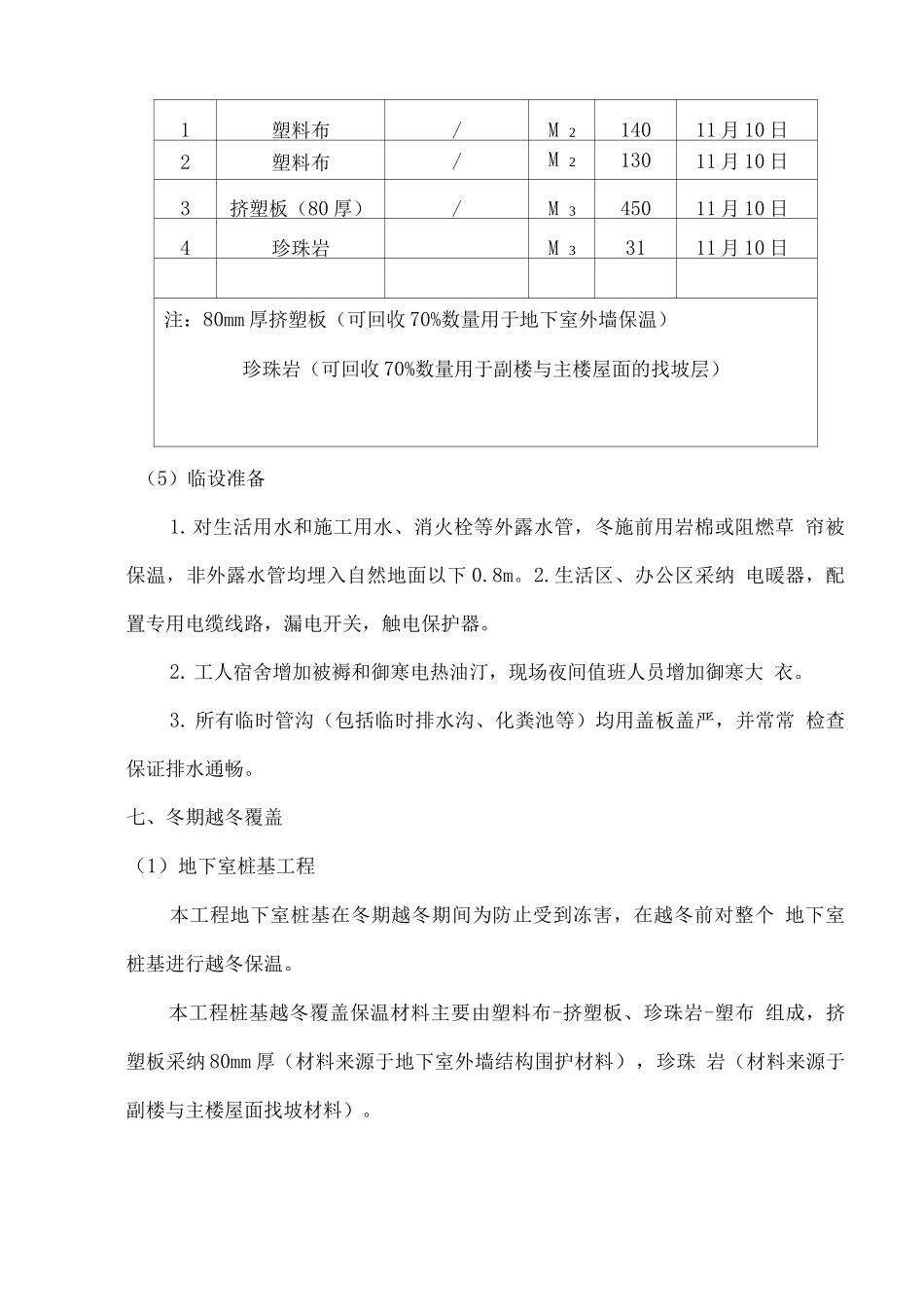

(4)材料准备提前做好越
