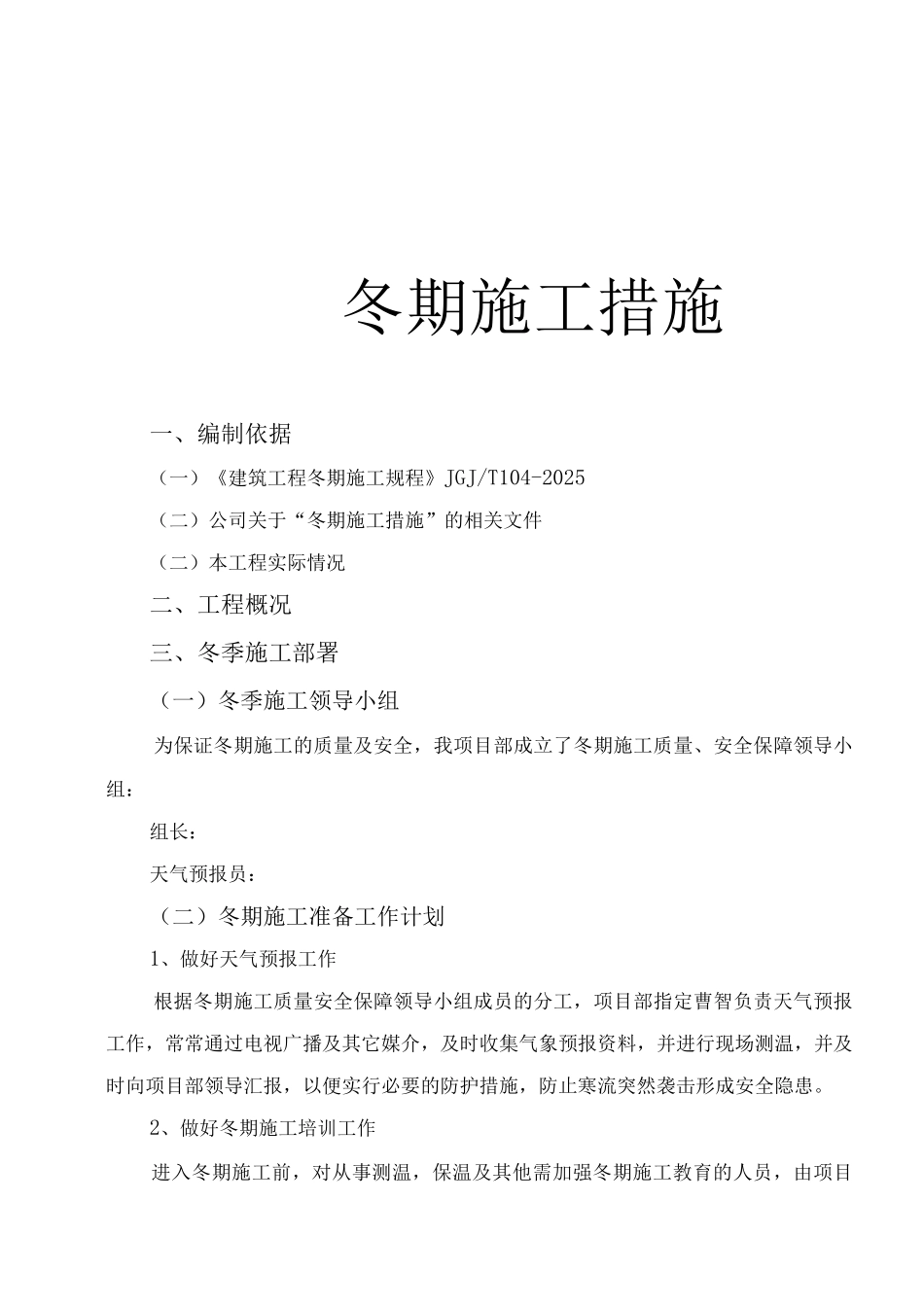

冬期施工措施一、编制依据(一)《建筑工程冬期施工规程》JGJ/T104-2025(二)公司关于“冬期施工措施”的相关文件(二)本工程实际情况二、工程概况三、冬季施工部署(一)冬季施工领导小组为保证冬期施工的质量及安全,我项目部成立了冬期施工质量、安全保障领导小组:组长:天气预报员:(二)冬期施工准备工作计划1、做好天气预报工作根据冬期施工质量安全保障领导小组成员的分工,项目部指定曹智负责天气预报工作,常常通过电视广播及其它媒介,及时收集气象预报资料,并进行现场测温,并及时向项目部领导汇报,以便实行必要的防护措施,防止寒流突然袭击形成安全隐患
2、做好冬期施工培训工作进入冬期施工前,对从事测温,保温及其他需加强冬期施工教育的人员,由项目公司主任工程师组织培训
熟悉操作要点和操作方法,为保证工程质量打下基础
3、准备冬期施工器材砂浆搅拌机作业棚打设要安全,并符合保温、防火要求,拌和用水要加热,现场要设开水处,保证热水供应,对供水管道及附件要实行措施,以防冻裂
灭火器、医疗用品、保温材料(塑料布、毛毡、麻袋、木炭等)、测温器材,为冬期安全生产服务的一系列劳动保护、防寒用品等
以上物资的供应详见附表
4、冬期所需保暖、取暖用电量大增,明火使用增加,工人宿舍内因取暖出现的用电私拉乱扯现象增多,因此加强用电安全教育和防火教育,布置必要的消防设施并定期组织专人进行消防演习

(三)冬期施工任务安排针对本工程实际情况,明确了项目部管理人员的冬期施工的工作安排,并制作成表:冬季施工管理人员责任表1冬施方案编制本工程的冬施方案并落实到人2大气测温进入冬施开始记录,真实可靠并负责气象联系3施工测温原材料、出机温度、入模温度测量记录齐全,有控制要求,混凝土测温记录齐全4试块管理制作及数量符合要求,按时送压,试块数据及时反馈,并整理归档5材料管理按冬施要求落实冬施保温材料6方案实施按方案要求进行各分项
