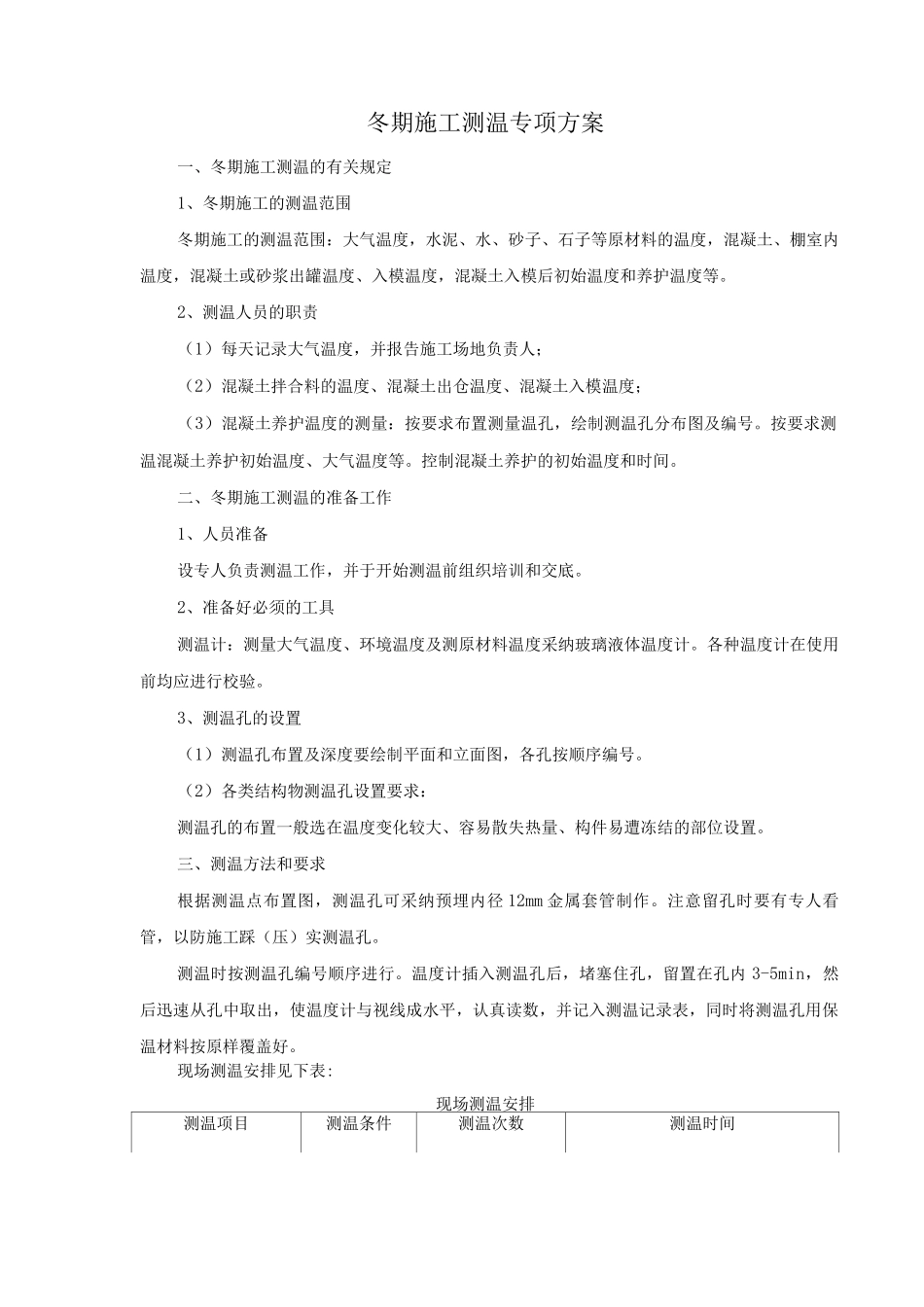

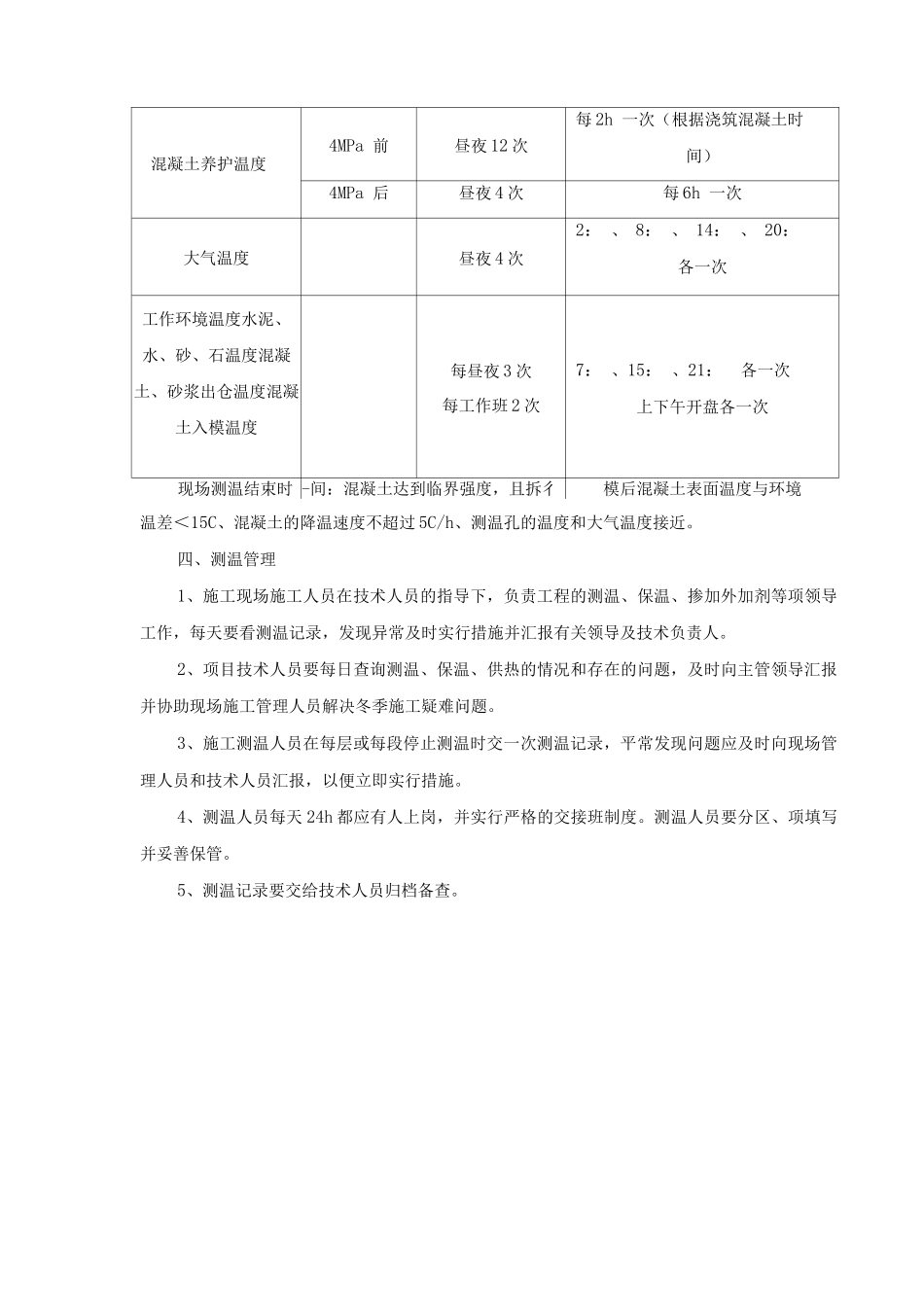

冬期施工测温专项方案一、冬期施工测温的有关规定1、冬期施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原材料的温度,混凝土、棚室内温度,混凝土或砂浆出罐温度、入模温度,混凝土入模后初始温度和养护温度等。2、测温人员的职责(1)每天记录大气温度,并报告施工场地负责人;(2)混凝土拌合料的温度、混凝土出仓温度、混凝土入模温度;(3)混凝土养护温度的测量:按要求布置测量温孔,绘制测温孔分布图及编号。按要求测温混凝土养护初始温度、大气温度等。控制混凝土养护的初始温度和时间。二、冬期施工测温的准备工作1、人员准备设专人负责测温工作,并于开始测温前组织培训和交底。2、准备好必须的工具测温计:测量大气温度、环境温度及测原材料温度采纳玻璃液体温度计。各种温度计在使用前均应进行校验。3、测温孔的设置(1)测温孔布置及深度要绘制平面和立面图,各孔按顺序编号。(2)各类结构物测温孔设置要求:测温孔的布置一般选在温度变化较大、容易散失热量、构件易遭冻结的部位设置。三、测温方法和要求根据测温点布置图,测温孔可采纳预埋内径 12mm 金属套管制作。注意留孔时要有专人看管,以防施工踩(压)实测温孔。测温时按测温孔编号顺序进行。温度计插入测温孔后,堵塞住孔,留置在孔内 3-5min,然后迅速从孔中取出,使温度计与视线成水平,认真读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。现场测温安排见下表:现场测温安排测温项目测温条件测温次数测温时间混凝土养护温度4MPa 前昼夜 12 次每 2h 一次(根据浇筑混凝土时间)4MPa 后昼夜 4 次每 6h 一次大气温度昼夜 4 次2: 、 8: 、 14: 、 20: 各一次工作环境温度水泥、水、砂、石温度混凝土、砂浆出仓温度混凝土入模温度每昼夜 3 次每工作班 2 次7: 、15: 、21: 各一次上下午开盘各一次现场测温结束时 -间:混凝土达到临界强度,且拆彳模后混凝土表面温度与环境温差<15C、混凝土的降温速度不超过 5C/h、测温孔的温度和大气温度接近。四、测温管理1、施工现场施工人员在技术人员的指导下,负责工程的测温、保温、掺加外加剂等项领导工作,每天要看测温记录,发现异常及时实行措施并汇报有关领导及技术负责人。2、项目技术人员要每日查询测温、保温、供热的情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬季施工疑难问题。3、施工测温人员在每层或每段停止测温时交一...
