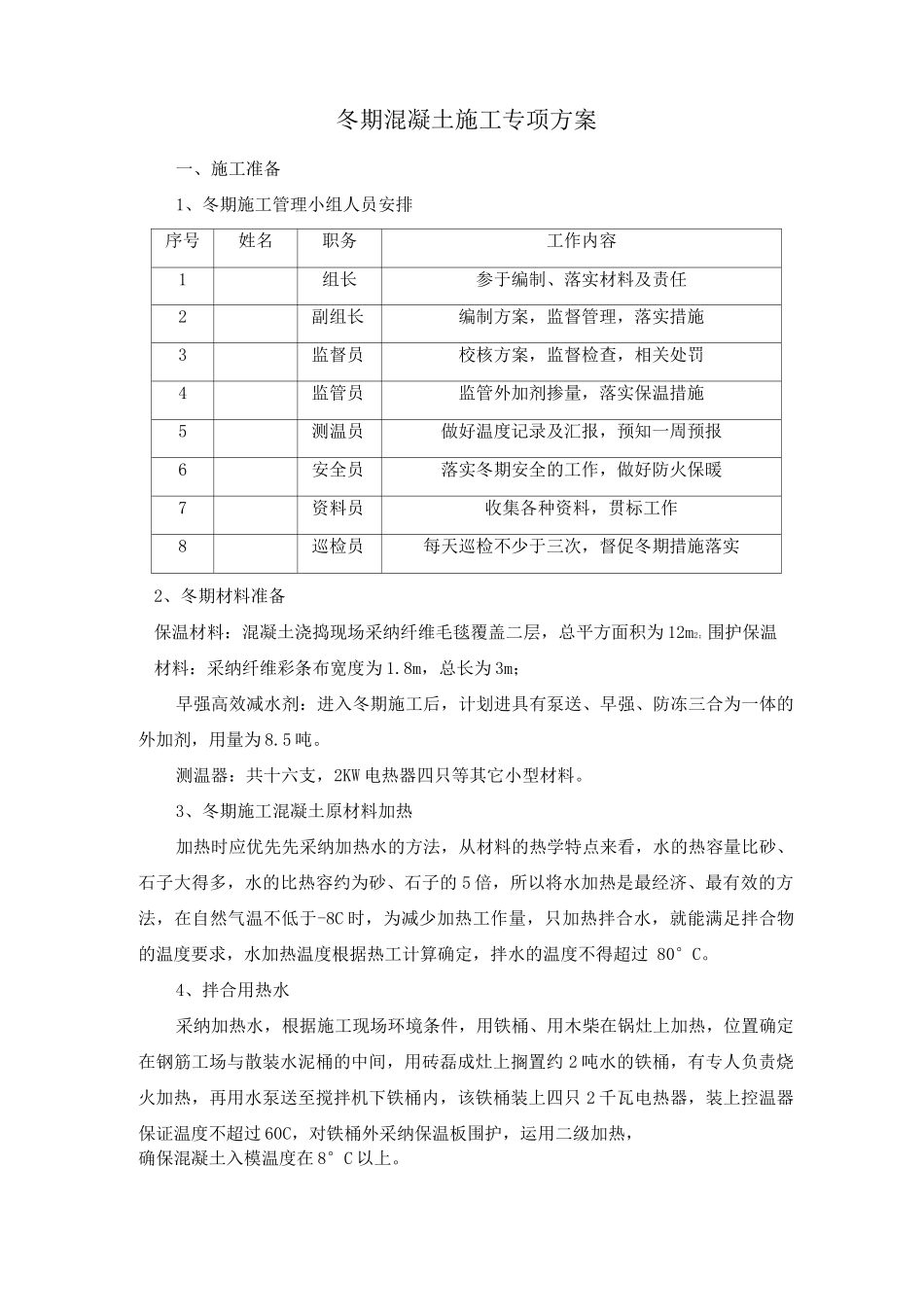

冬期混凝土施工专项方案一、施工准备1、冬期施工管理小组人员安排序号姓名职务工作内容1组长参于编制、落实材料及责任2副组长编制方案,监督管理,落实措施3监督员校核方案,监督检查,相关处罚4监管员监管外加剂掺量,落实保温措施5测温员做好温度记录及汇报,预知一周预报6安全员落实冬期安全的工作,做好防火保暖7资料员收集各种资料,贯标工作8巡检员每天巡检不少于三次,督促冬期措施落实2、冬期材料准备保温材料:混凝土浇捣现场采纳纤维毛毯覆盖二层,总平方面积为 12m2;围护保温材料:采纳纤维彩条布宽度为 1
8m,总长为 3m;早强高效减水剂:进入冬期施工后,计划进具有泵送、早强、防冻三合为一体的外加剂,用量为 8
测温器:共十六支,2KW 电热器四只等其它小型材料
3、冬期施工混凝土原材料加热加热时应优先先采纳加热水的方法,从材料的热学特点来看,水的热容量比砂、石子大得多,水的比热容约为砂、石子的 5 倍,所以将水加热是最经济、最有效的方法,在自然气温不低于-8C 时,为减少加热工作量,只加热拌合水,就能满足拌合物的温度要求,水加热温度根据热工计算确定,拌水的温度不得超过 80°C
4、拌合用热水采纳加热水,根据施工现场环境条件,用铁桶、用木柴在锅灶上加热,位置确定在钢筋工场与散装水泥桶的中间,用砖磊成灶上搁置约 2 吨水的铁桶,有专人负责烧火加热,再用水泵送至搅拌机下铁桶内,该铁桶装上四只 2 千瓦电热器,装上控温器保证温度不超过 60C,对铁桶外采纳保温板围护,运用二级加热,确保混凝土入模温度在 8°C 以上

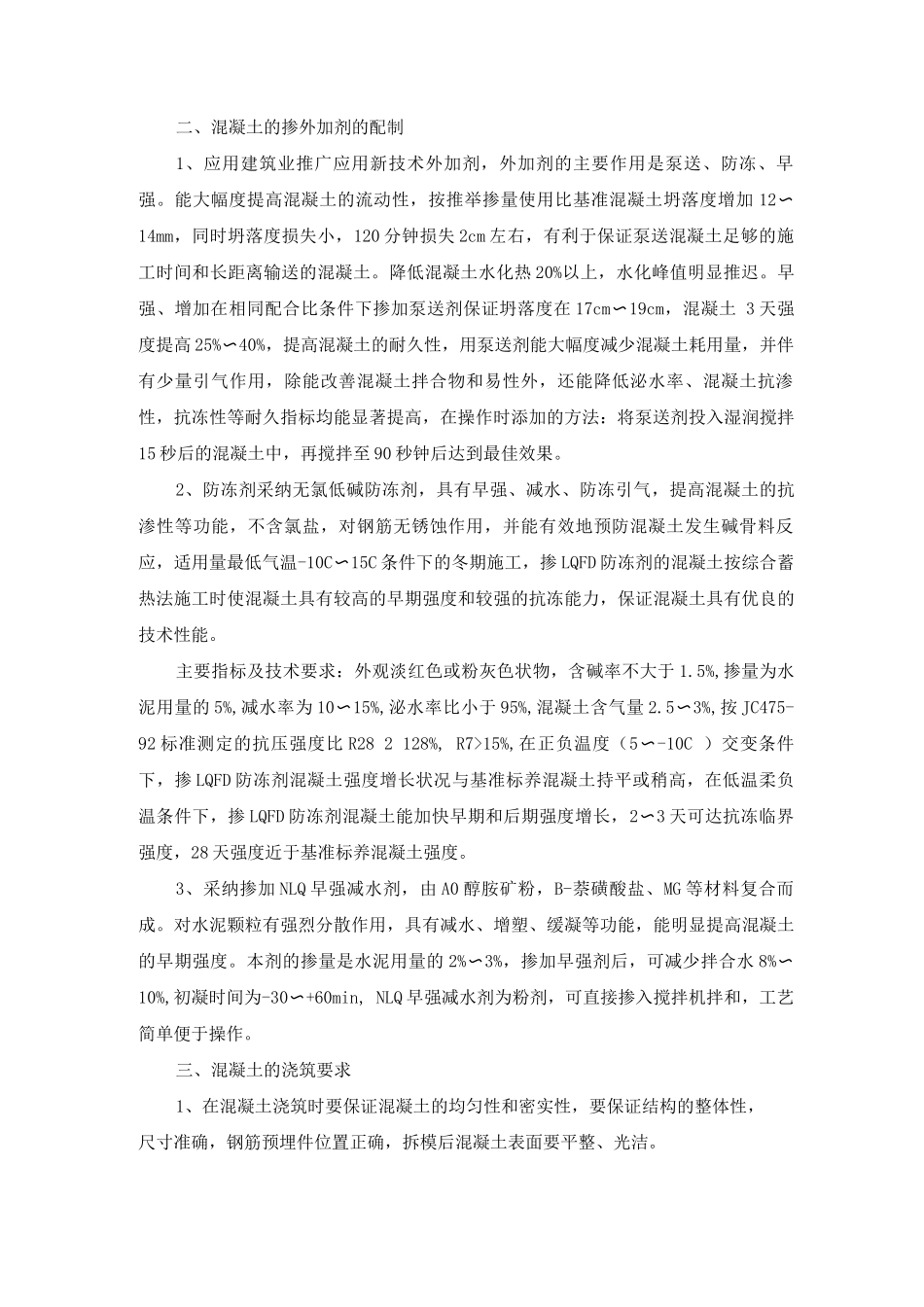

二、混凝土的掺外加剂的配制1、应用建筑业推广应用新技术外加剂,外加剂的主要作用是泵送、防冻、早强
能大幅度提高混凝土的流动性,按推举掺量使用比基准混凝土坍落度增加 12〜14mm,同时坍落度损失小,120 分钟损失 2cm 左右,有利于保证泵送混凝土足够的施工时间和长
