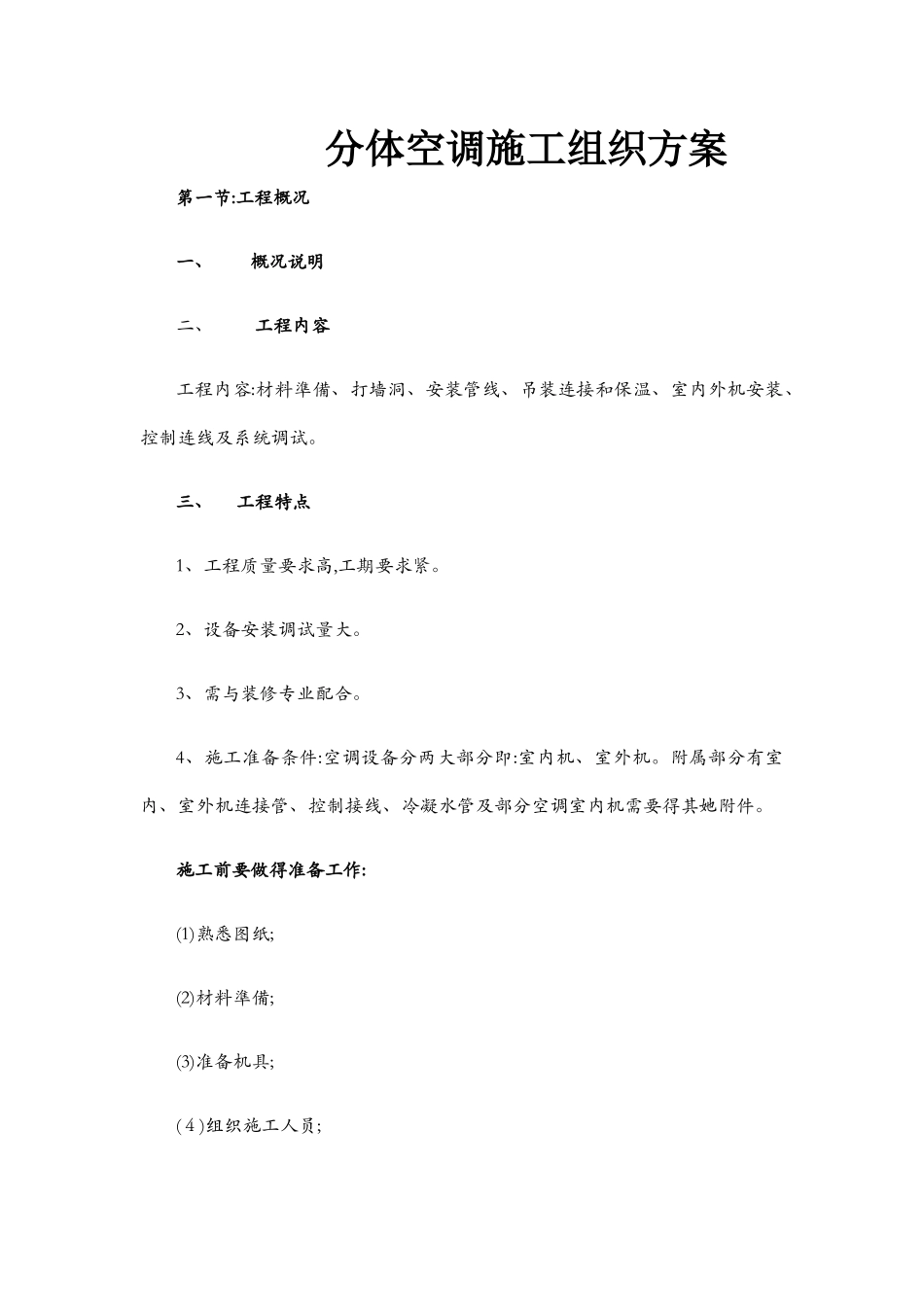

分体空调施工组织方案第一节:工程概况一、 概况说明二、 工程内容工程内容:材料準備、打墙洞、安装管线、吊装连接和保温、室内外机安装、控制连线及系统调试。三、 工程特点1、工程质量要求高,工期要求紧。2、设备安装调试量大。3、需与装修专业配合。4、施工准备条件:空调设备分两大部分即:室内机、室外机。附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要得其她附件。施工前要做得准备工作:(1)熟悉图纸;(2)材料準備;(3)准备机具;(4)组织施工人员;(5)核查现场土建结构情况;(6)学习有关得操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患,强调“一切工作以安全为前提”得工作理念。其她专业需配合得地方:(1)室内外机得连接管道洞得預留及開孔;(2)室内装饰专业应视室内机位置留出设备得进出风口和设备检修孔;(3)冷媒管没有坡度及高度限制,配管施工可让位于其她专业;(4)冷凝管有坡度要求,需要与其她专业协调统一安排。第二节:主要施工方法及技术要求一、安装工程总程序人力组织、机具进场、会审图纸及技术交底、材料采购进场支托架制作、墙上打洞、开槽、线槽安装、电线、焊接安装主管线、支托架安装、主管线保温分歧管焊接、主管线焊接、凝聚水管线安装、管线保温、电力线敷设室内机固定及接口室外机支架固定试压凝聚水管试漏系统抽真空统充氟试机调试、运行系统最后整理、验收试机调试、运行二、安装要点及技术要求:1、打洞及处理:核准应开洞孔得位置及尺寸,无误后在要打洞得墙板上标出所开洞孔得大小,征得业主和现场顧問同意后进行打孔作业。管线过墙洞,采纳电锤打孔,若不适宜电锤打孔得墙壁在征得业主同意后方可用其她方式打孔。孔得大小大于穿过管线(含保温层)外径,吊装室内机及支托架固定采纳膨胀螺栓。管线穿过墙体或楼板处应设镀锌铁皮套管或钢套管,管道得焊缝不得置于套管内,镀锌铁皮套管应与墙面平齐,但应比地面高出 2 0 m m,管道与套管得空隙应用隔热或其她不燃材料填塞,不得将套管作为管道支撑。3、 冷媒配管(1)步骤:支架或吊杆制作、按图纸要求配管、焊接吹净 试漏 干燥 保温(2)冷媒配管应严守配管三原则:干燥、清洁、气密性。首先就就是防止安装前铜管内有水分进入,配管后要吹净和真空干燥。施工时应注意管内清理;焊接时采纳氮气置换焊,最后吹净。验一就就是保证焊接质量和喇叭口连接质量,二才就就是最后得气密性试验。(3)替换氮气得方法:要求冷媒管...
