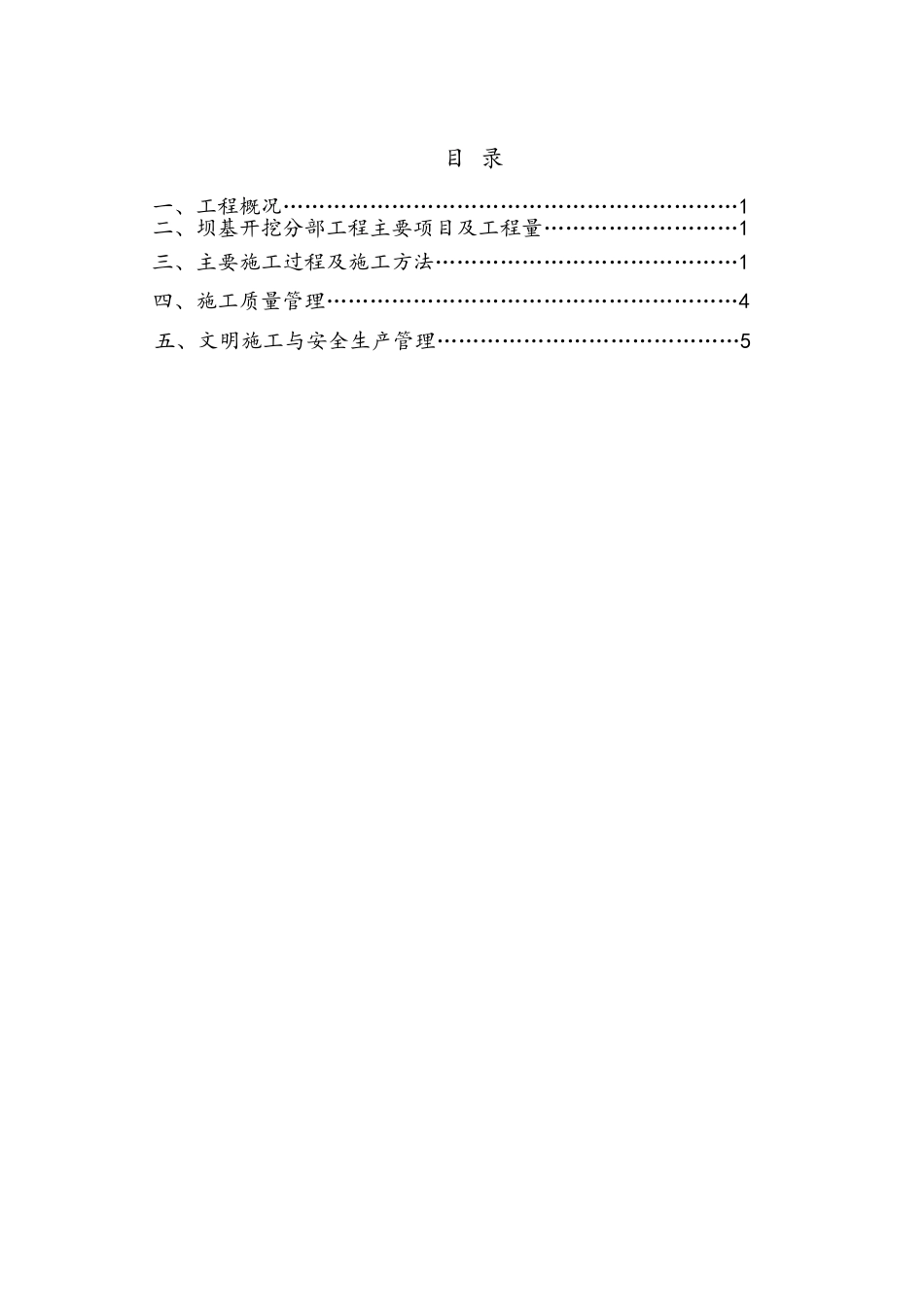

坪底供水枢纽工程大坝施工标坝基开挖分部工程施工管理情况报告山西省运城市水利工程建设局坪底供水枢纽工程大坝施工标项目部2025年11月1日目 录一、工程概况………………………………………………………1二、坝基开挖分部工程主要项目及工程量………………………1三、主要施工过程及施工方法……………………………………1四、施工质量管理…………………………………………………4五、文明施工与安全生产管理……………………………………5坝基开挖分部工程施工管理情况报告一、工程概况坪底供水枢纽大坝为混凝土重力坝,坝顶长 133
6m,坝顶宽 5m,坝顶高程为 839m,最大坝高 37m,大坝由左岸挡水坝段、右岸挡水坝段、冲沙底孔坝段和溢流坝段四个部分组成,其中左岸挡水坝段长 38
5m,右岸挡水坝段长 19
1m,溢流坝段长 48m,冲沙底孔段长 28m
挡水坝段上游坝面为竖直面,下游坝面为斜面,坡比为 1:0
大坝河床坝段包括 2 个冲沙底孔坝段和 3 个溢流坝段,建基面高程为802 ~ 804m , 坝 基 设 计 宽 度 为 35
4 ~ 38
左 坝 肩 布 置832m、821m、816
5m、808m 四个开挖平台,边坡坡度 1:0
5;右坝肩布置 836
4m、831m、823
5m、818
5m 四个开挖平台,边坡坡度 1:0
坪底供水枢纽大坝工程主要包括坝基开挖分部、坝基处理分部、挡水坝段分部、冲沙坝段分部、溢流坝段分部、廊道及基础排水分部、坝顶分部、消力池分部、闸门启闭机及电气设备安装分部
坝基开挖分部工程 2025 年 10 月 1 日开工,2025 年 10 月 26 日基坑开挖完成,2025 年 10 月 30 日申请大坝基础验收

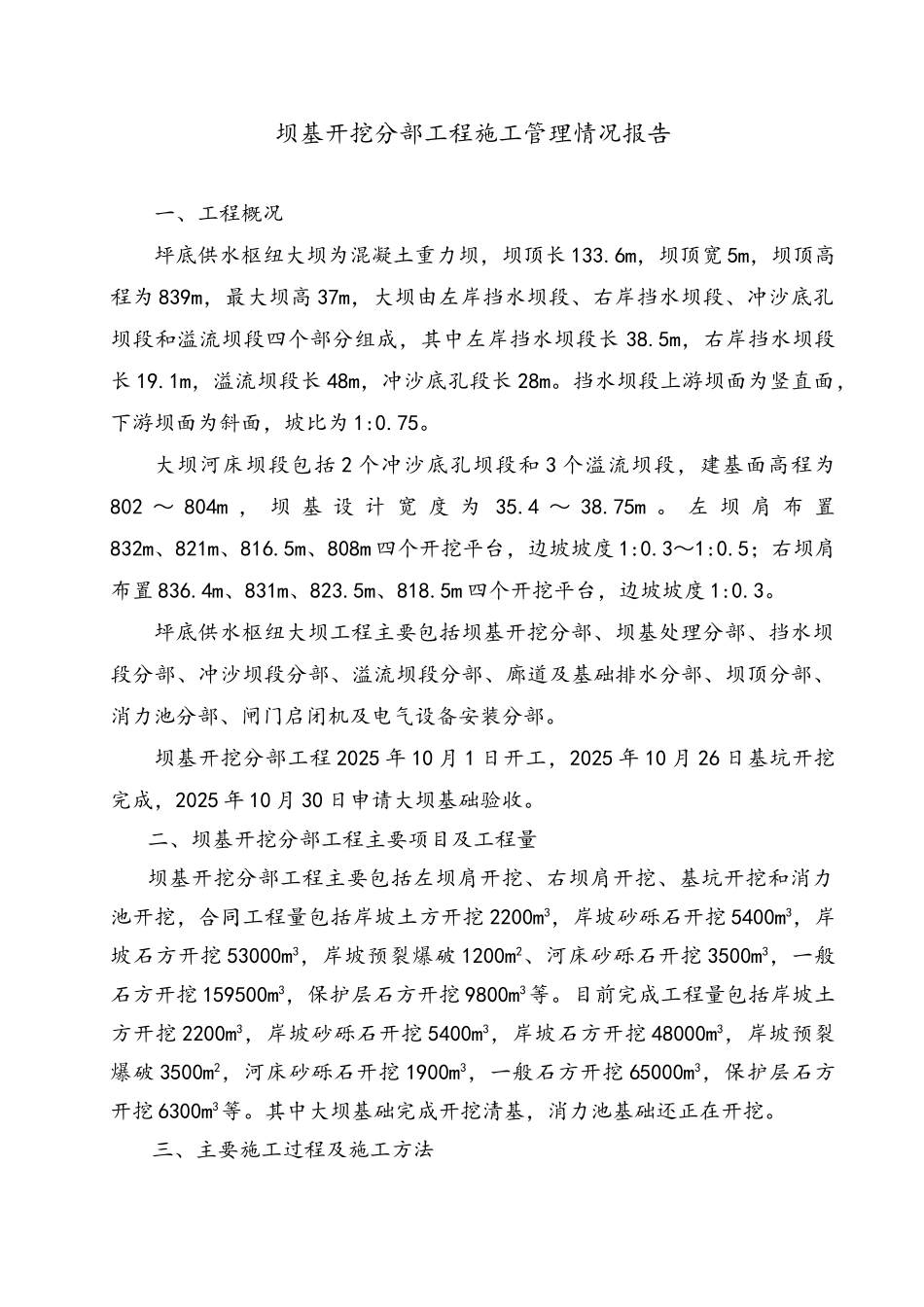

二、坝基开挖分部工程主要项目及工程量坝基开挖分部工程主要包括左坝肩开挖、右坝肩开挖、基坑开挖和消力池开挖,
