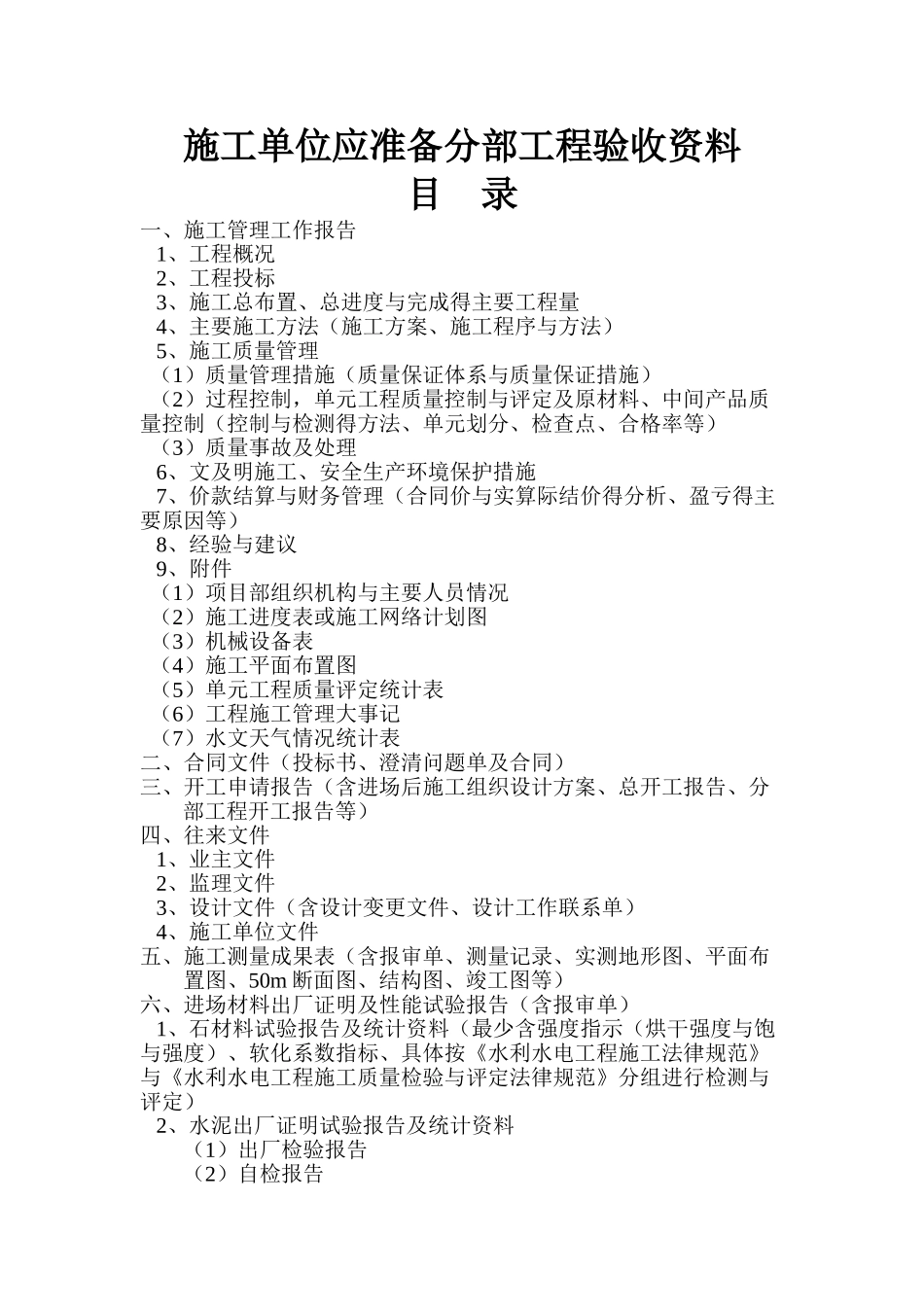

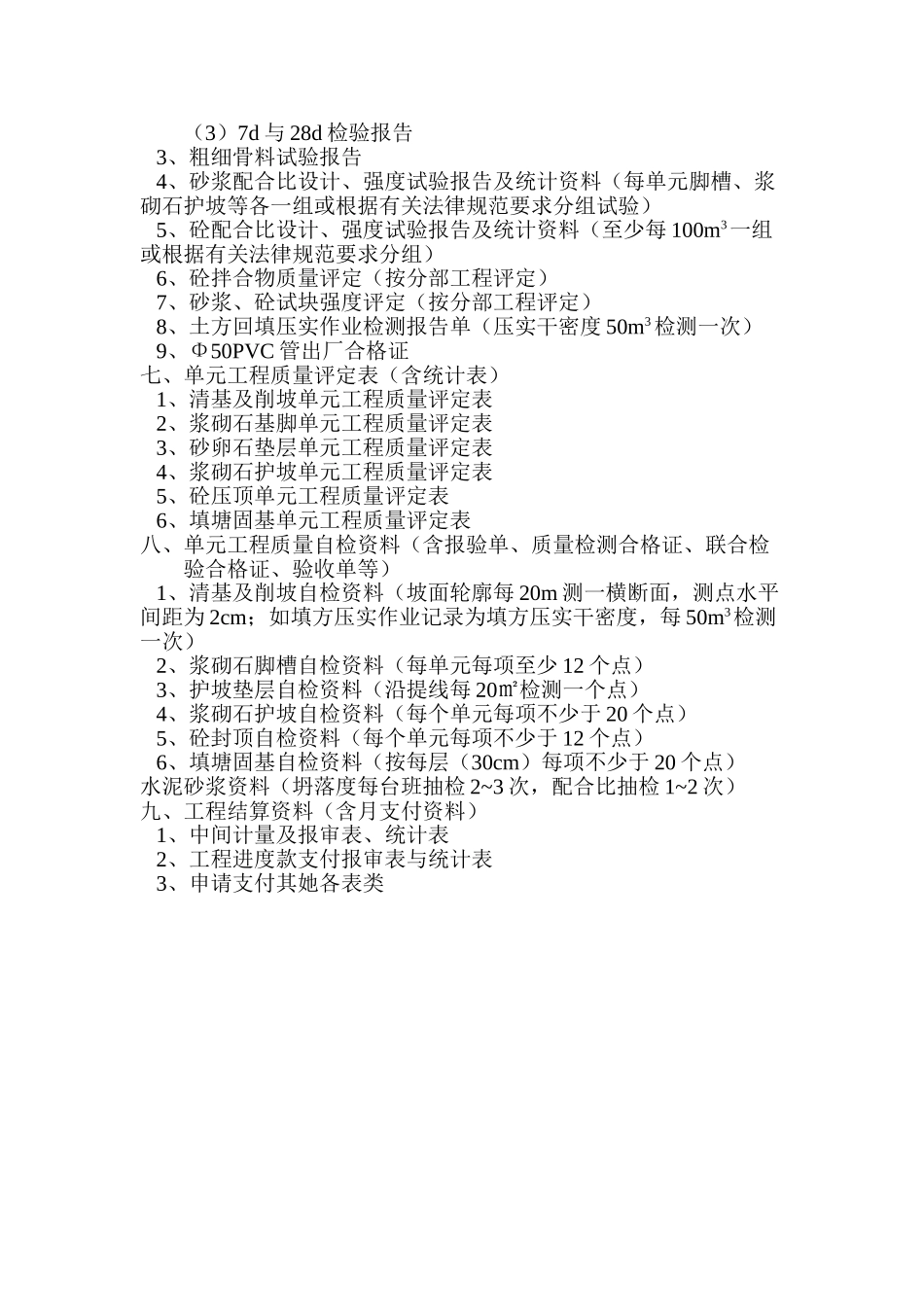

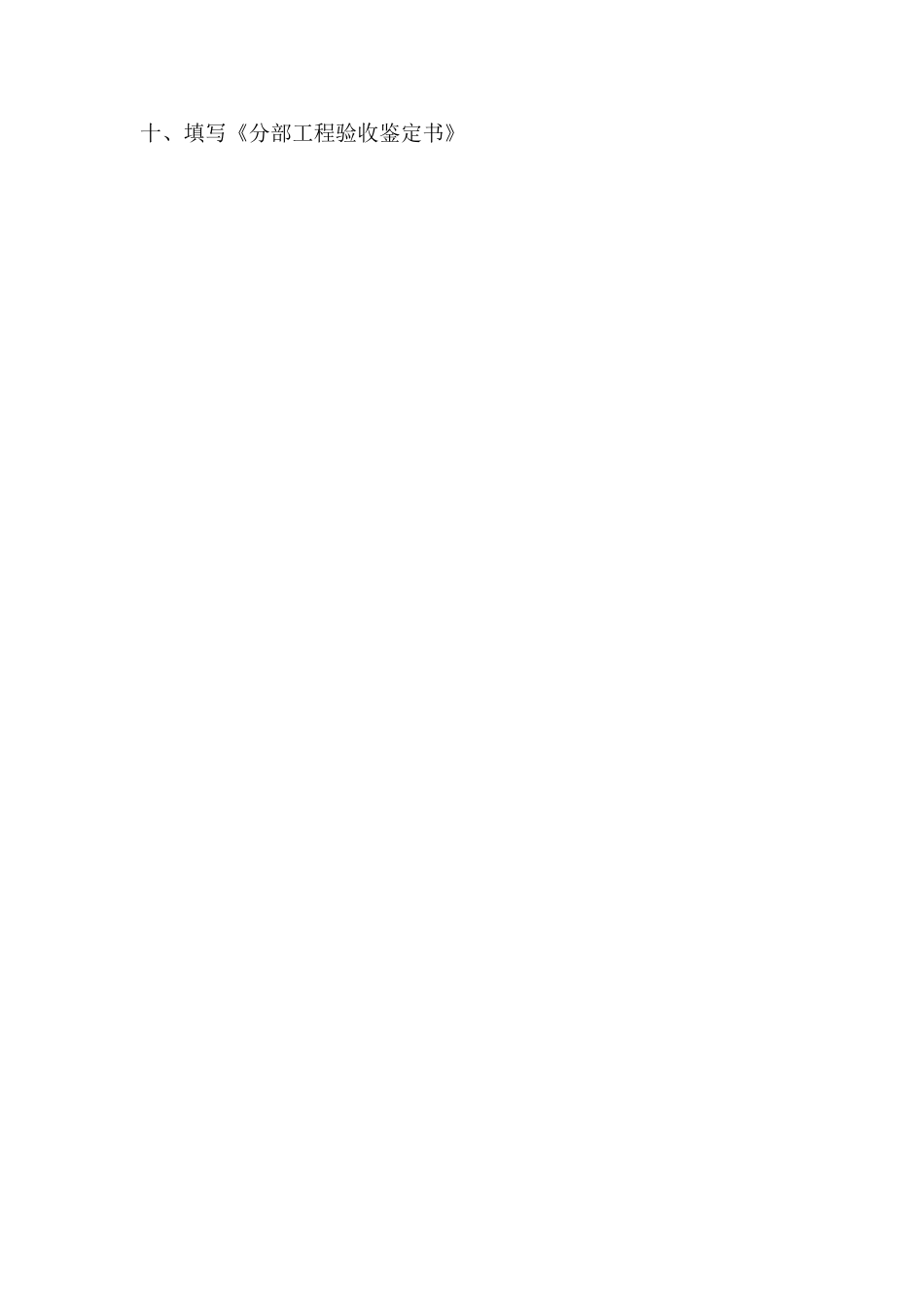

施工单位应准备分部工程验收资料目 录一、施工管理工作报告 1、工程概况 2、工程投标 3、施工总布置、总进度与完成得主要工程量 4、主要施工方法(施工方案、施工程序与方法) 5、施工质量管理 (1)质量管理措施(质量保证体系与质量保证措施) (2)过程控制,单元工程质量控制与评定及原材料、中间产品质量控制(控制与检测得方法、单元划分、检查点、合格率等) (3)质量事故及处理 6、文及明施工、安全生产环境保护措施 7、价款结算与财务管理(合同价与实算际结价得分析、盈亏得主要原因等) 8、经验与建议 9、附件 (1)项目部组织机构与主要人员情况 (2)施工进度表或施工网络计划图 (3)机械设备表 (4)施工平面布置图 (5)单元工程质量评定统计表 (6)工程施工管理大事记 (7)水文天气情况统计表二、合同文件(投标书、澄清问题单及合同)三、开工申请报告(含进场后施工组织设计方案、总开工报告、分部工程开工报告等)四、往来文件 1、业主文件 2、监理文件 3、设计文件(含设计变更文件、设计工作联系单) 4、施工单位文件五、施工测量成果表(含报审单、测量记录、实测地形图、平面布置图、50m 断面图、结构图、竣工图等)六、进场材料出厂证明及性能试验报告(含报审单) 1、石材料试验报告及统计资料(最少含强度指示(烘干强度与饱与强度)、软化系数指标、具体按《水利水电工程施工法律规范》与《水利水电工程施工质量检验与评定法律规范》分组进行检测与评定) 2、水泥出厂证明试验报告及统计资料(1)出厂检验报告(2)自检报告(3)7d 与 28d 检验报告 3、粗细骨料试验报告 4、砂浆配合比设计、强度试验报告及统计资料(每单元脚槽、浆砌石护坡等各一组或根据有关法律规范要求分组试验) 5、砼配合比设计、强度试验报告及统计资料(至少每 100m3一组或根据有关法律规范要求分组) 6、砼拌合物质量评定(按分部工程评定) 7、砂浆、砼试块强度评定(按分部工程评定) 8、土方回填压实作业检测报告单(压实干密度 50m3 检测一次) 9、Φ50PVC 管出厂合格证七、单元工程质量评定表(含统计表) 1、清基及削坡单元工程质量评定表 2、浆砌石基脚单元工程质量评定表 3、砂卵石垫层单元工程质量评定表 4、浆砌石护坡单元工程质量评定表 5、砼压顶单元工程质量评定表 6、填塘固基单元工程质量评定表八、单元工程质量自检资料(含报验单、质量检测合格证、联合检验合格证、验收...
