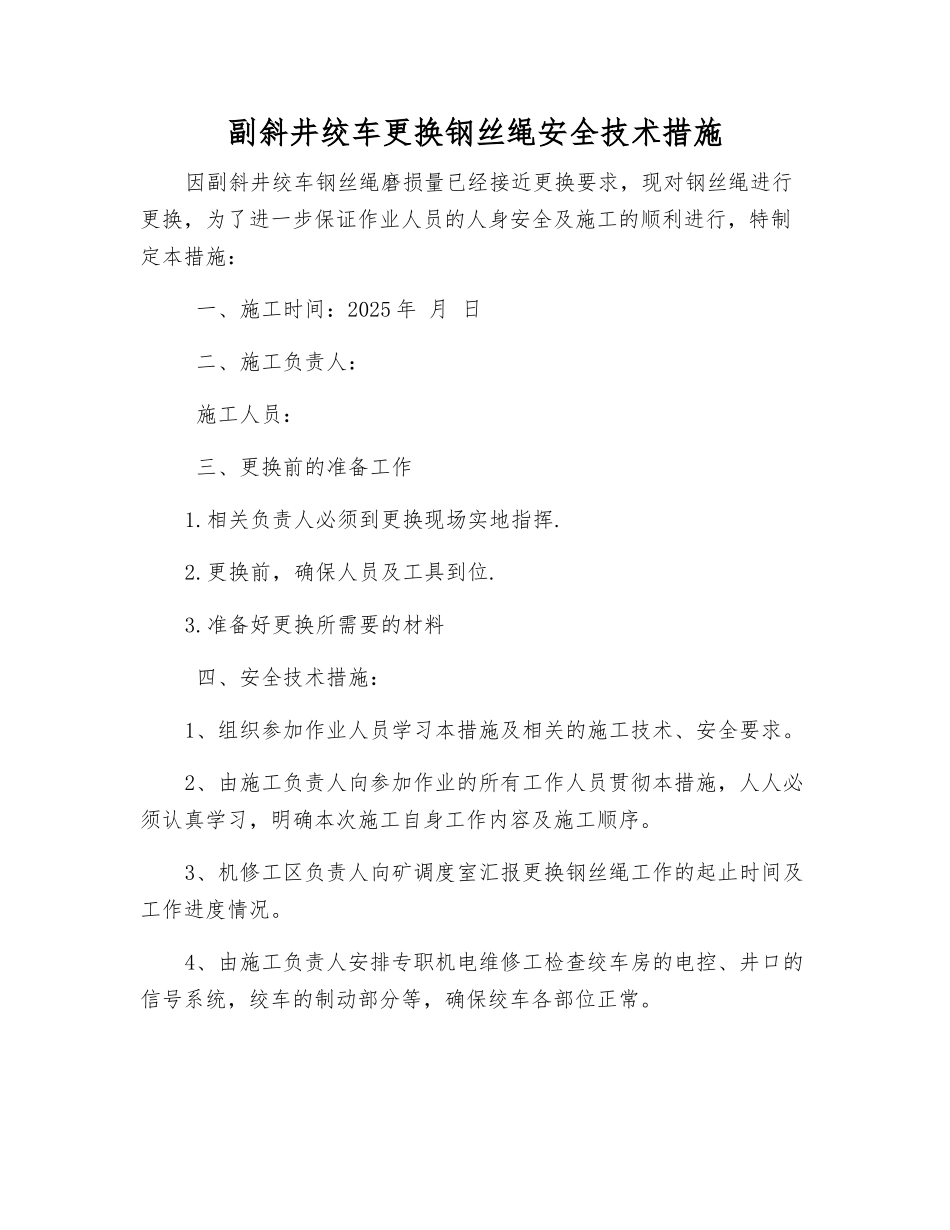

副斜井绞车更换钢丝绳安全技术措施因副斜井绞车钢丝绳磨损量已经接近更换要求,现对钢丝绳进行更换,为了进一步保证作业人员的人身安全及施工的顺利进行,特制定本措施: 一、施工时间:2025 年 月 日 二、施工负责人: 施工人员: 三、更换前的准备工作1
相关负责人必须到更换现场实地指挥
更换前,确保人员及工具到位
准备好更换所需要的材料 四、安全技术措施:1、组织参加作业人员学习本措施及相关的施工技术、安全要求

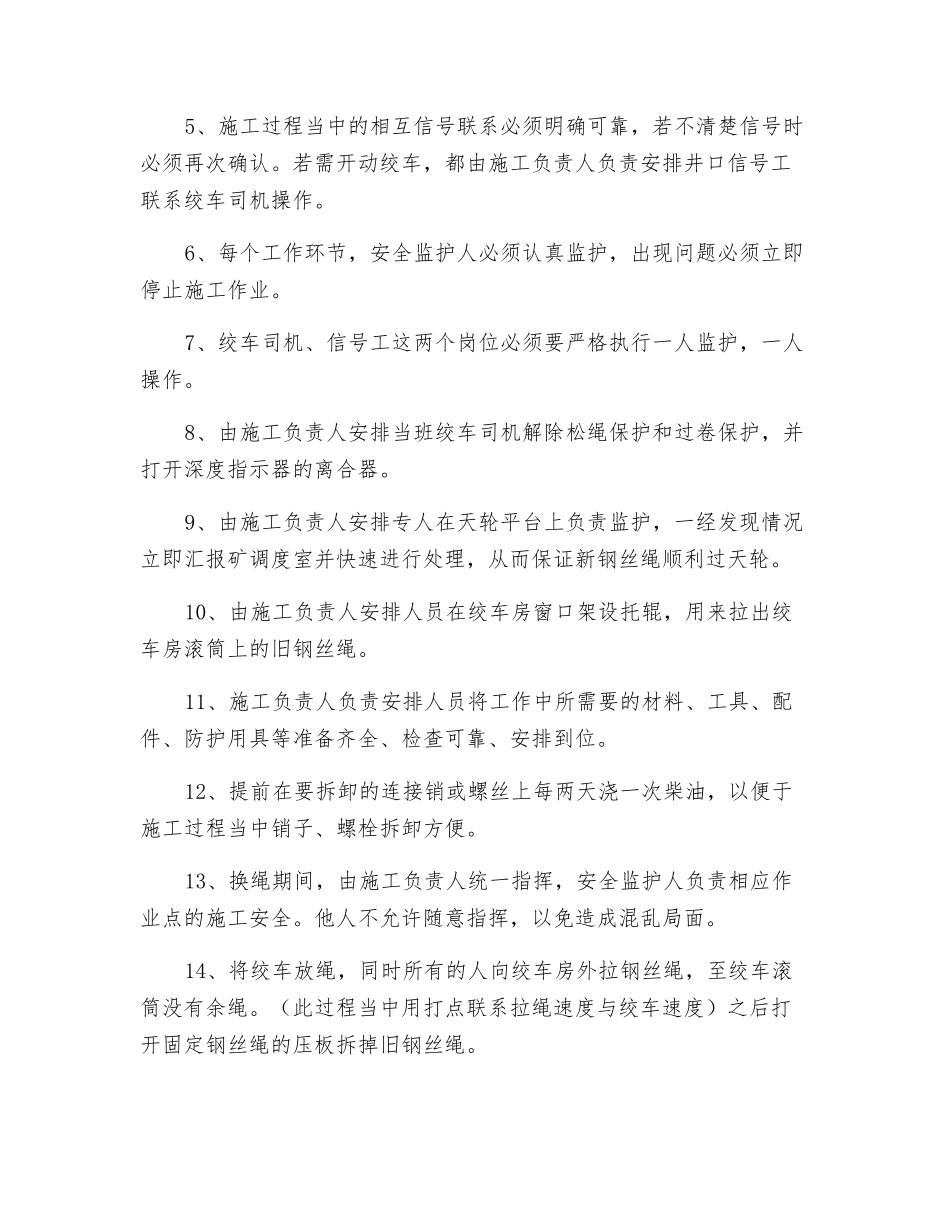

2、由施工负责人向参加作业的所有工作人员贯彻本措施,人人必须认真学习,明确本次施工自身工作内容及施工顺序
3、机修工区负责人向矿调度室汇报更换钢丝绳工作的起止时间及工作进度情况
4、由施工负责人安排专职机电维修工检查绞车房的电控、井口的信号系统,绞车的制动部分等,确保绞车各部位正常
5、施工过程当中的相互信号联系必须明确可靠,若不清楚信号时必须再次确认
若需开动绞车,都由施工负责人负责安排井口信号工联系绞车司机操作
6、每个工作环节,安全监护人必须认真监护,出现问题必须立即停止施工作业
7、绞车司机、信号工这两个岗位必须要严格执行一人监护,一人操作
8、由施工负责人安排当班绞车司机解除松绳保护和过卷保护,并打开深度指示器的离合器
9、由施工负责人安排专人在天轮平台上负责监护,一经发现情况立即汇报矿调度室并快速进行处理,从而保证新钢丝绳顺利过天轮
10、由施工负责人安排人员在绞车房窗口架设托辊,用来拉出绞车房滚筒上的旧钢丝绳

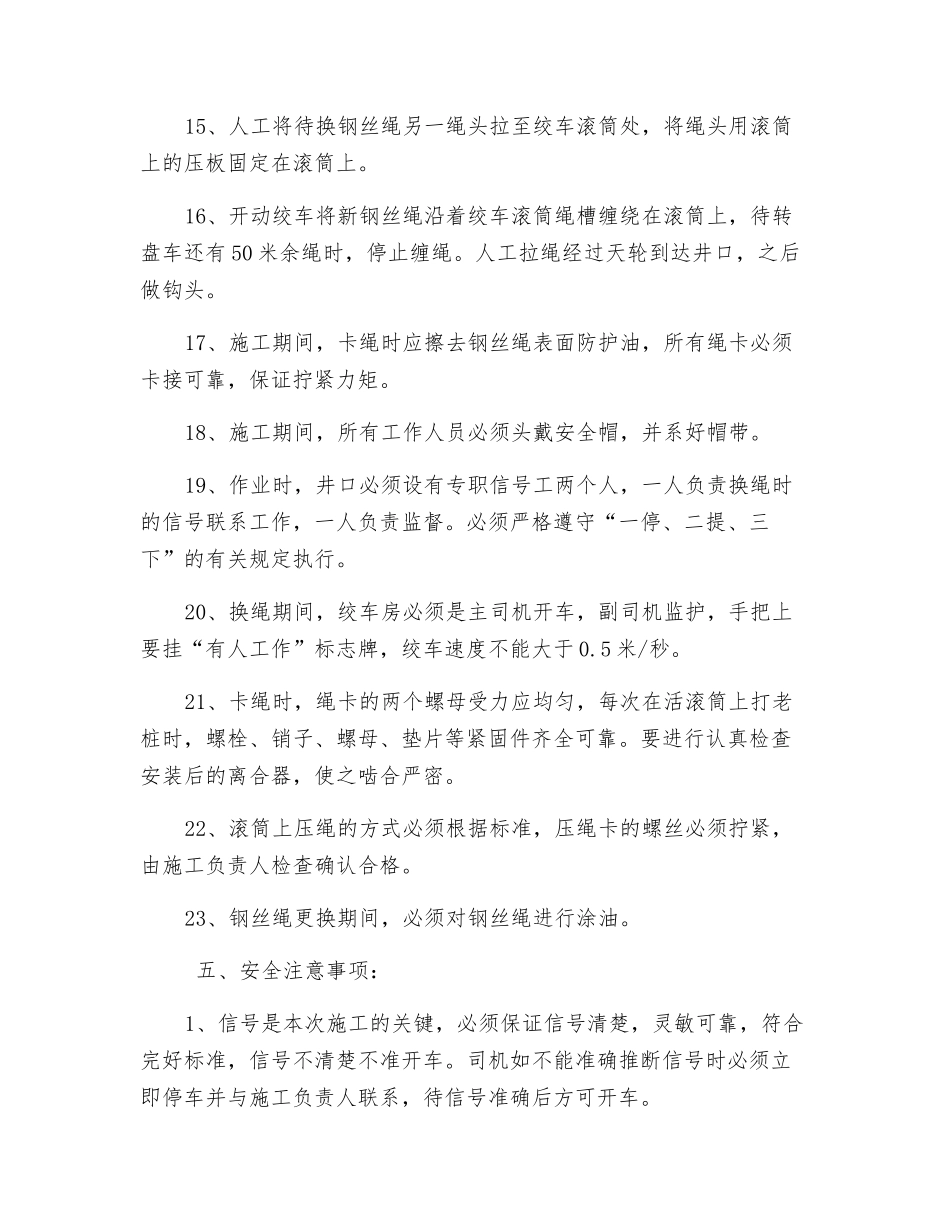

11、施工负责人负责安排人员将工作中所需要的材料、工具、配件、防护用具等准备齐全、检查可靠、安排到位
12、提前在要拆卸的连接销或螺丝上每两天浇一次柴油,以便于施工过程当中销子、螺栓拆卸方便
13、换绳期间,由施工负责人统一指挥,安全监护人负责相应作业点的施工安全
他人不允许随意指挥,以免造成混乱局面
14、将绞车放绳,同时所有的人向绞车房外
