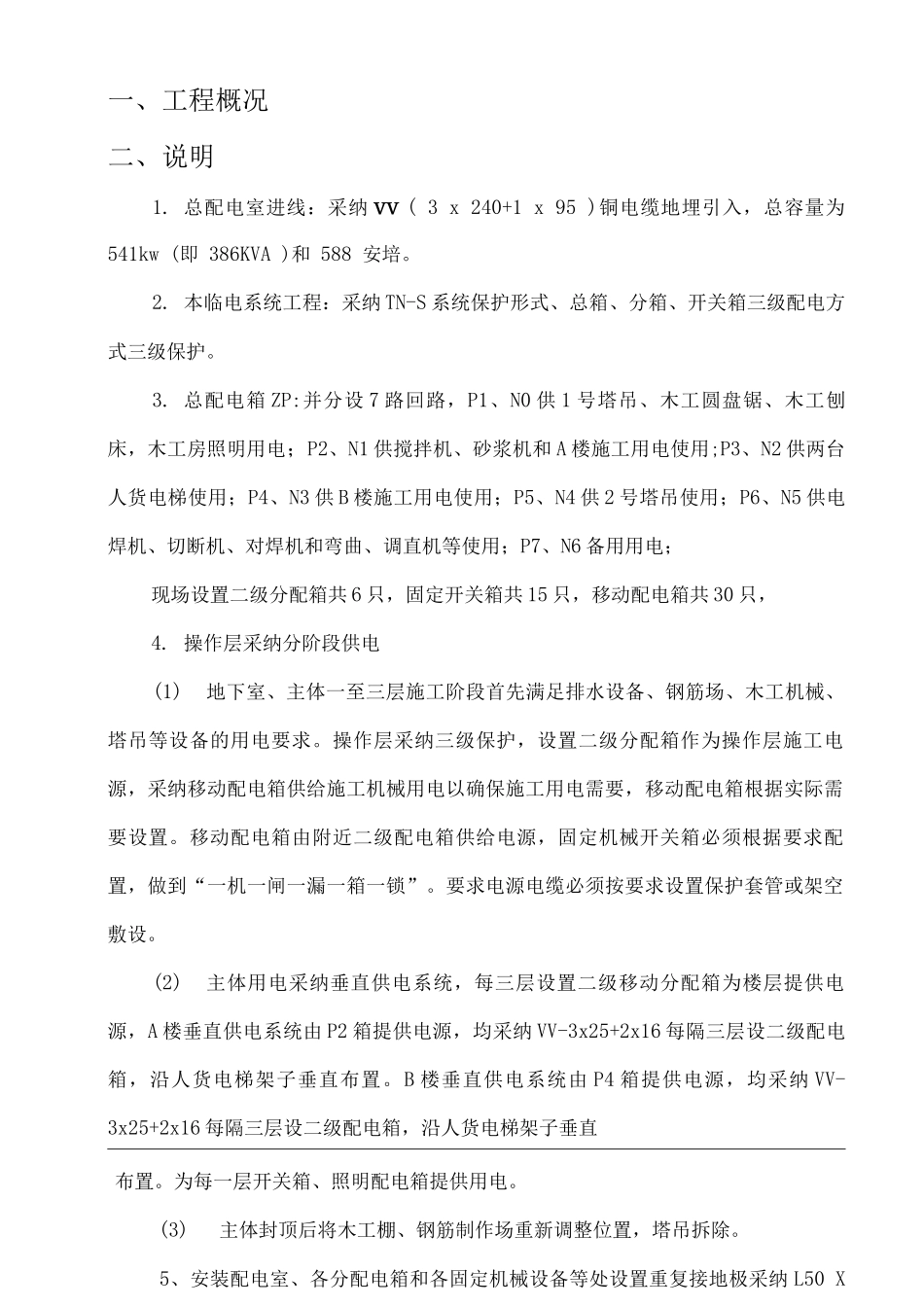

施工组织设计/方案报审表时用电方案一、工程概况二、说明1
总配电室进线:采纳 vv ( 3 x 240+1 x 95 )铜电缆地埋引入,总容量为 541kw (即 386KVA )和 588 安培
本临电系统工程:采纳 TN-S 系统保护形式、总箱、分箱、开关箱三级配电方式三级保护
总配电箱 ZP:并分设 7 路回路,P1、N0 供 1 号塔吊、木工圆盘锯、木工刨床,木工房照明用电;P2、N1 供搅拌机、砂浆机和 A 楼施工用电使用;P3、N2 供两台人货电梯使用;P4、N3 供 B 楼施工用电使用;P5、N4 供 2 号塔吊使用;P6、N5 供电焊机、切断机、对焊机和弯曲、调直机等使用;P7、N6 备用用电;现场设置二级分配箱共 6 只,固定开关箱共 15 只,移动配电箱共 30 只,4
操作层采纳分阶段供电(1)地下室、主体一至三层施工阶段首先满足排水设备、钢筋场、木工机械、塔吊等设备的用电要求
操作层采纳三级保护,设置二级分配箱作为操作层施工电源,采纳移动配电箱供给施工机械用电以确保施工用电需要,移动配电箱根据实际需要设置
移动配电箱由附近二级配电箱供给电源,固定机械开关箱必须根据要求配置,做到“一机一闸一漏一箱一锁”
要求电源电缆必须按要求设置保护套管或架空敷设
(2)主体用电采纳垂直供电系统,每三层设置二级移动分配箱为楼层提供电源,A 楼垂直供电系统由 P2 箱提供电源,均采纳 VV-3x25+2x16 每隔三层设二级配电箱,沿人货电梯架子垂直布置
B 楼垂直供电系统由 P4 箱提供电源,均采纳 VV-3x25+2x16 每隔三层设二级配电箱,沿人货电梯架子垂直布置
为每一层开关箱、照明配电箱提供用电
(3)主体封顶后将木工棚、钢筋制作场重新调整位置,塔吊拆除
5、安装配电室、各分配电箱和各固定机械设备等处设置重复接地极采纳 L50 X 54 镀锌
