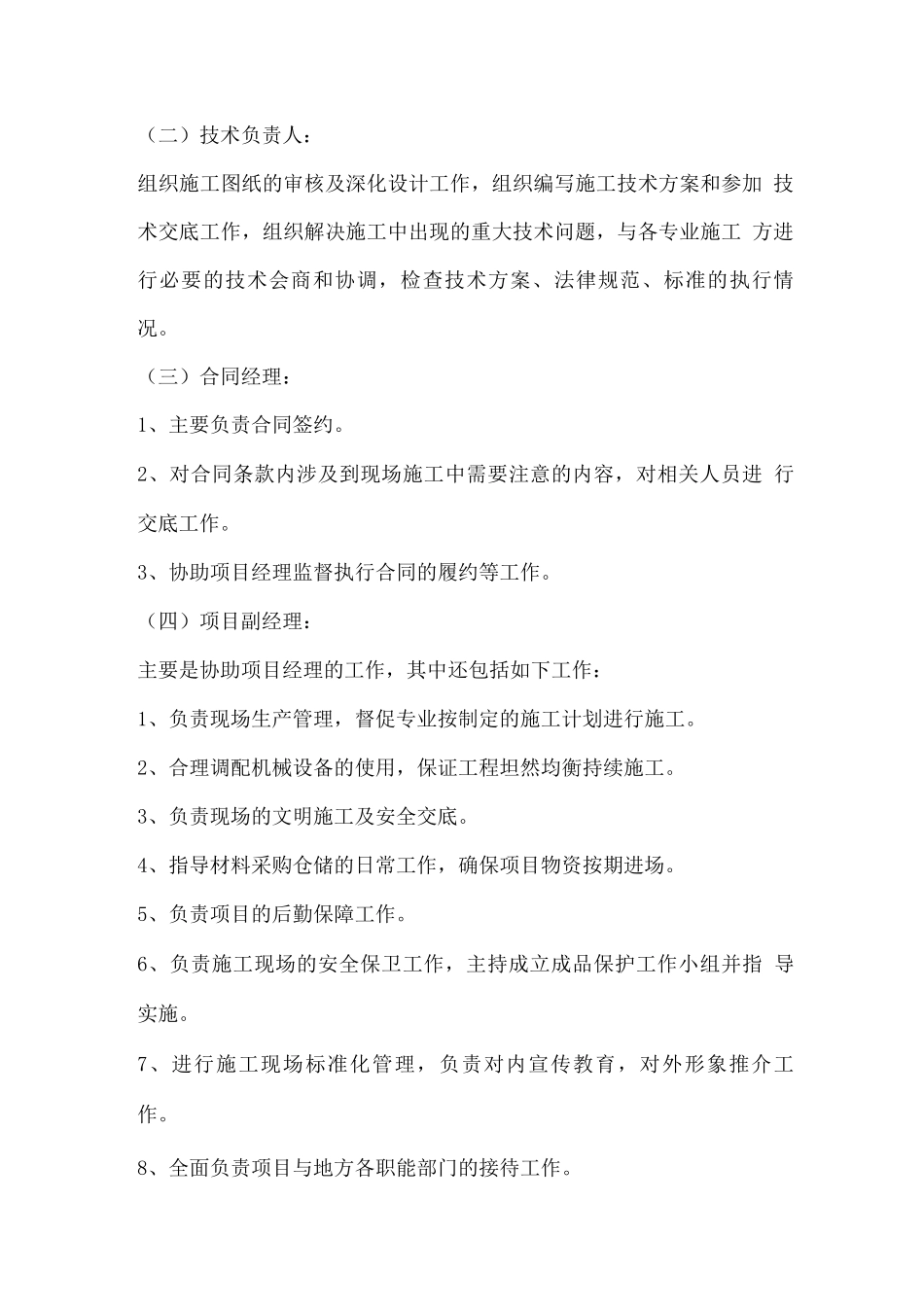

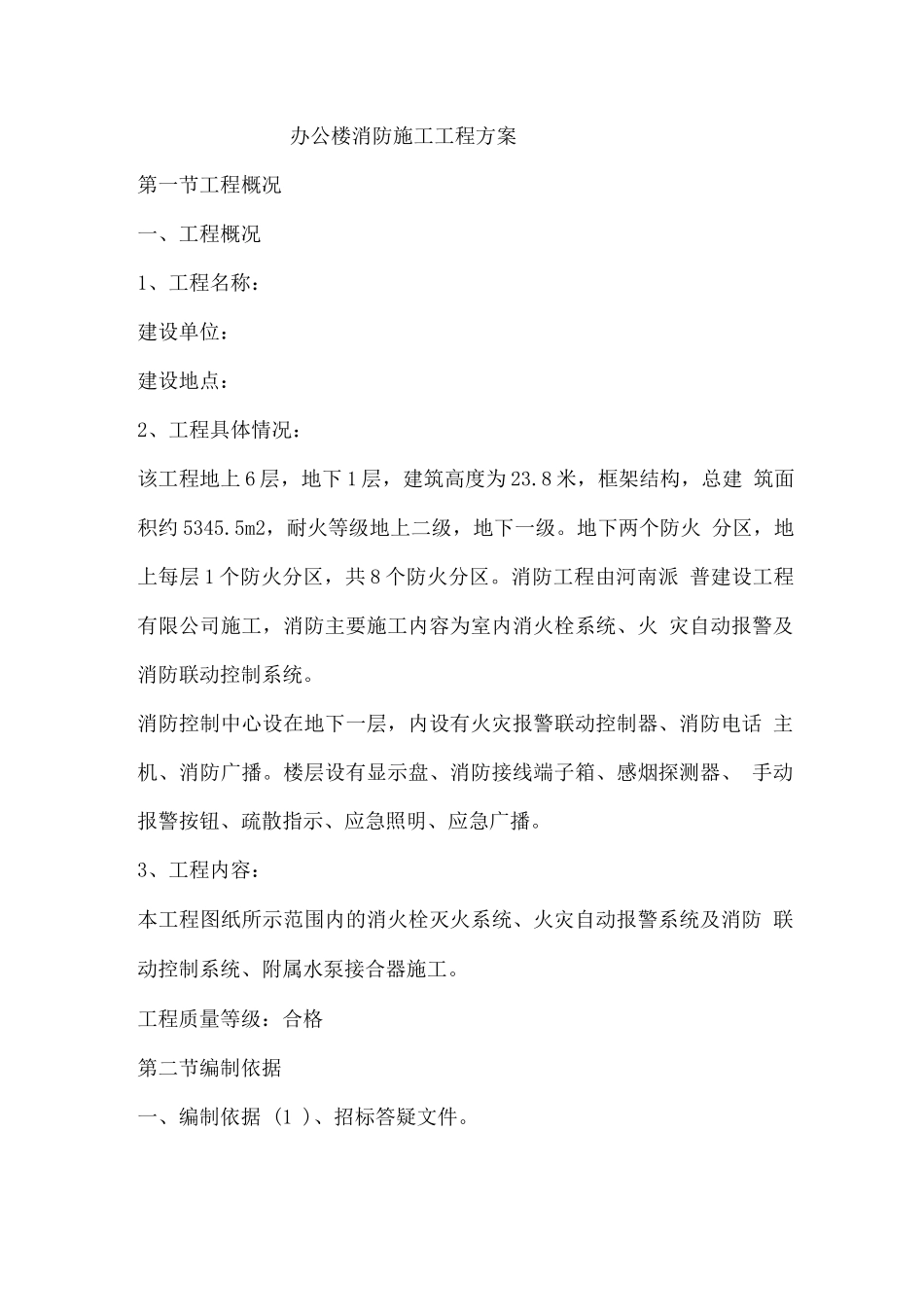

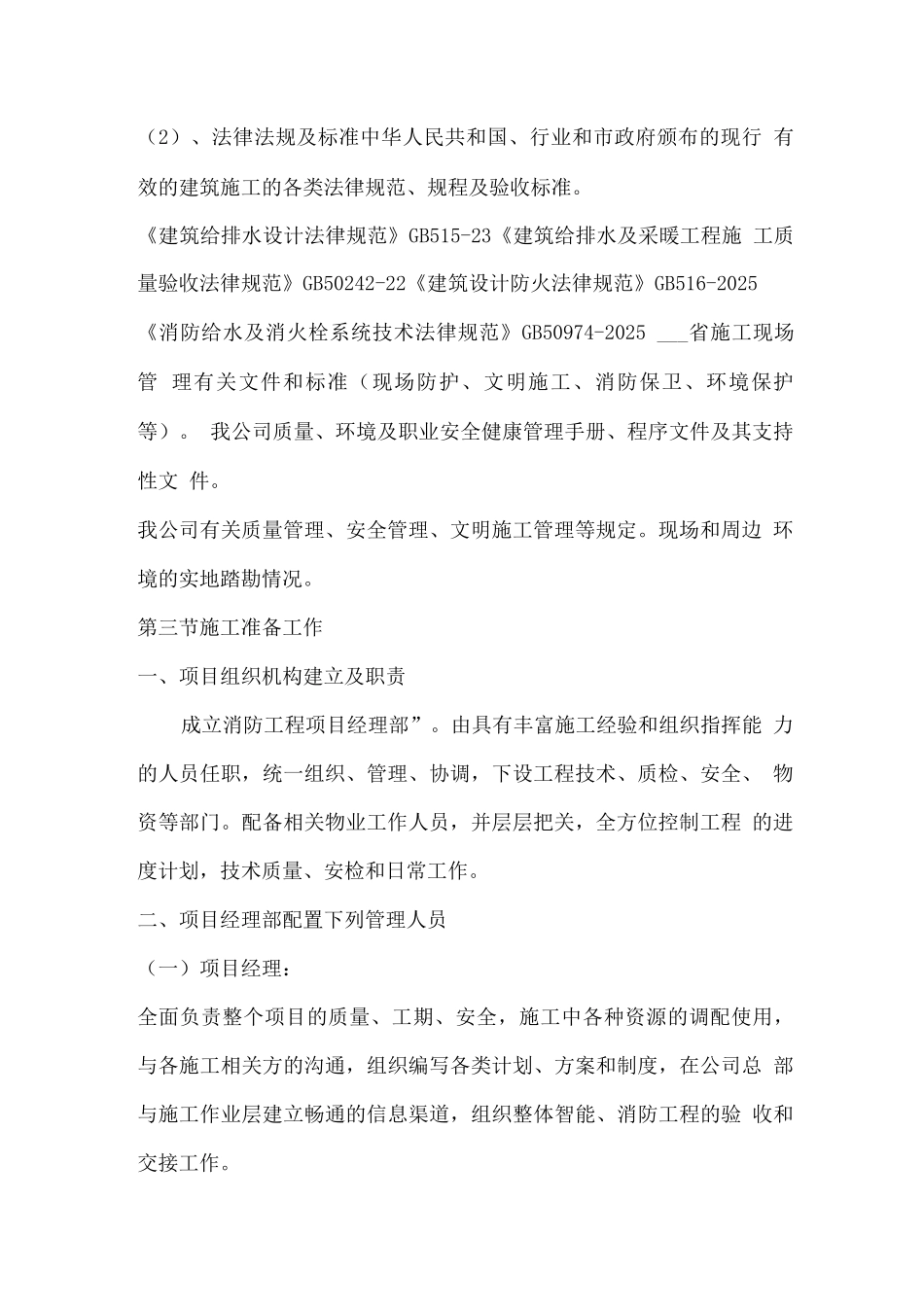

办公楼消防施工工程方案第一节工程概况一、工程概况1、工程名称:建设单位:建设地点:2、工程具体情况:该工程地上 6 层,地下 1 层,建筑高度为 23.8 米,框架结构,总建 筑面积约 5345.5m2,耐火等级地上二级,地下一级。地下两个防火 分区,地上每层 1 个防火分区,共 8 个防火分区。消防工程由河南派 普建设工程有限公司施工,消防主要施工内容为室内消火栓系统、火 灾自动报警及消防联动控制系统。消防控制中心设在地下一层,内设有火灾报警联动控制器、消防电话 主机、消防广播。楼层设有显示盘、消防接线端子箱、感烟探测器、 手动报警按钮、疏散指示、应急照明、应急广播。3、工程内容:本工程图纸所示范围内的消火栓灭火系统、火灾自动报警系统及消防 联动控制系统、附属水泵接合器施工。工程质量等级:合格第二节编制依据一、编制依据 (1 )、招标答疑文件。(2)、法律法规及标准中华人民共和国、行业和市政府颁布的现行 有 效的建筑施工的各类法律规范、规程及验收标准。《建筑给排水设计法律规范》GB515-23《建筑给排水及采暖工程施 工质量验收法律规范》GB50242-22《建筑设计防火法律规范》GB516-2025《消防给水及消火栓系统技术法律规范》GB50974-2025 ___省施工现场管 理有关文件和标准(现场防护、文明施工、消防保卫、环境保护等)。 我公司质量、环境及职业安全健康管理手册、程序文件及其支持性文 件。我公司有关质量管理、安全管理、文明施工管理等规定。现场和周边 环境的实地踏勘情况。第三节施工准备工作一、项目组织机构建立及职责成立消防工程项目经理部”。由具有丰富施工经验和组织指挥能 力的人员任职,统一组织、管理、协调,下设工程技术、质检、安全、 物资等部门。配备相关物业工作人员,并层层把关,全方位控制工程 的进度计划,技术质量、安检和日常工作。二、项目经理部配置下列管理人员(一)项目经理:全面负责整个项目的质量、工期、安全,施工中各种资源的调配使用, 与各施工相关方的沟通,组织编写各类计划、方案和制度,在公司总 部与施工作业层建立畅通的信息渠道,组织整体智能、消防工程的验 收和交接工作。(二)技术负责人:组织施工图纸的审核及深化设计工作,组织编写施工技术方案和参加 技术交底工作,组织解决施工中出现的重大技术问题,与各专业施工 方进行必要的技术会商和协调,检查技术方案、法律规范、标准的执行情 况。(三)合同经理:1、主要负...
