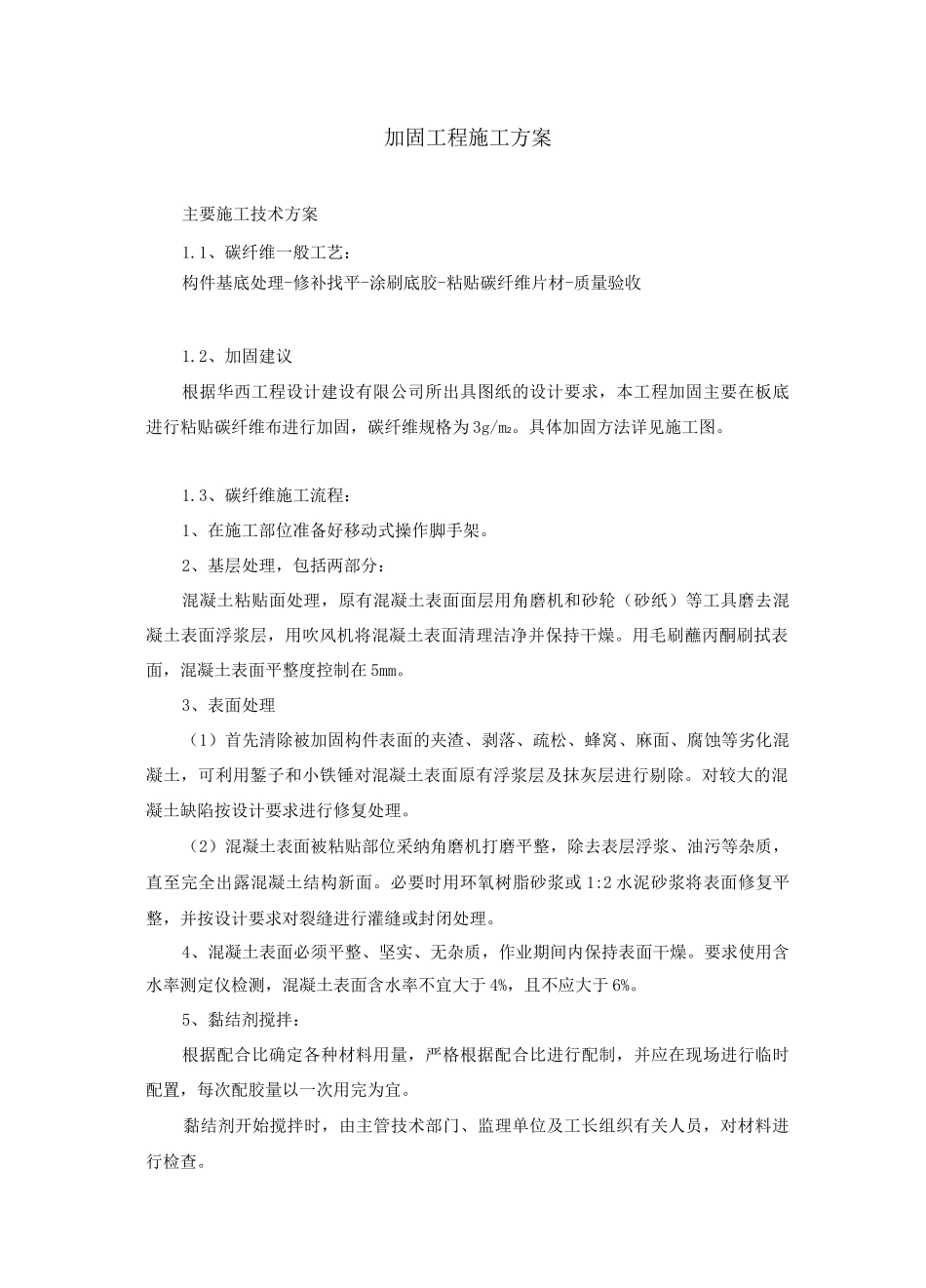

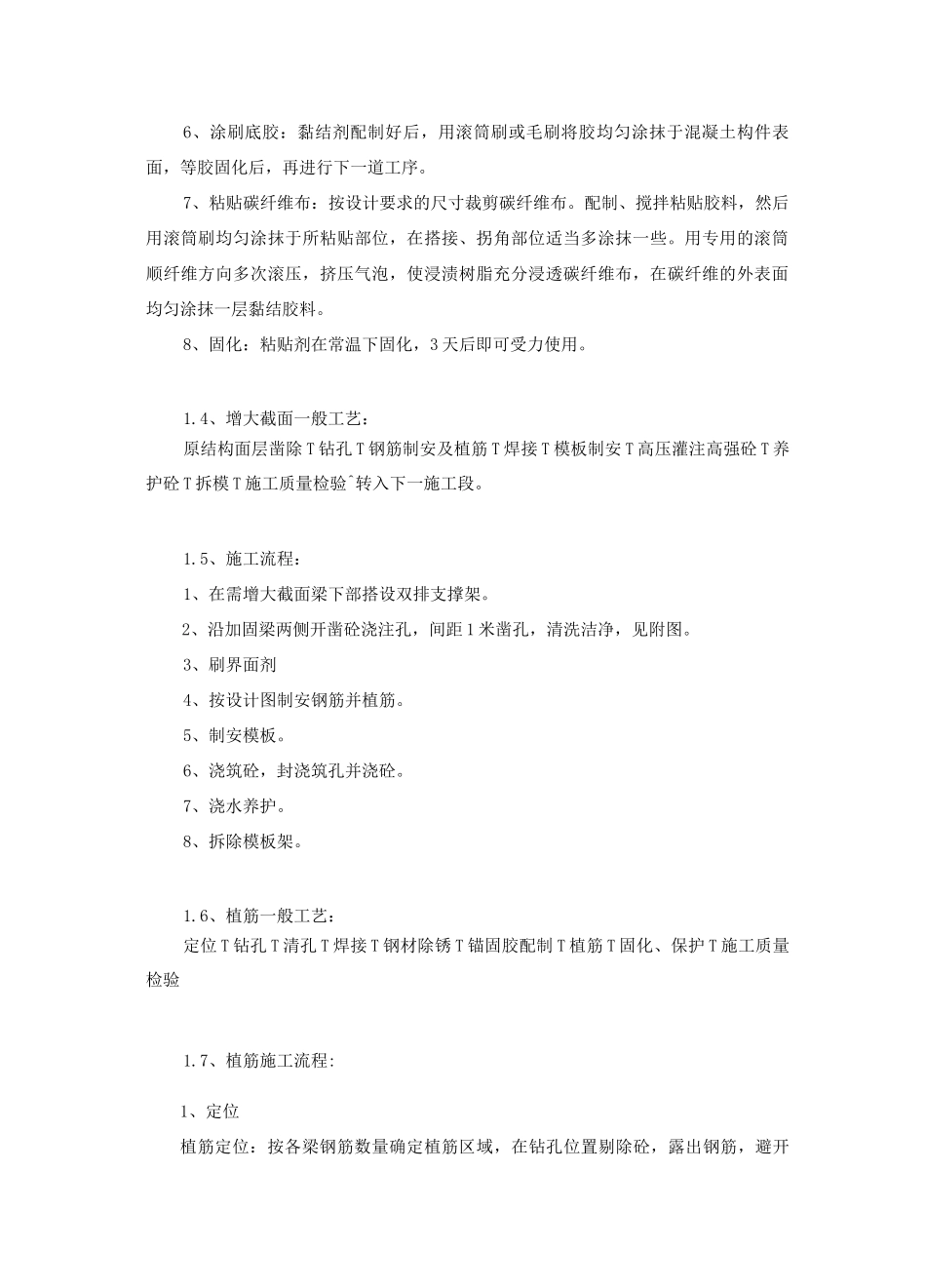

加固工程施工方案主要施工技术方案1.1、碳纤维一般工艺:构件基底处理-修补找平-涂刷底胶-粘贴碳纤维片材-质量验收1.2、加固建议根据华西工程设计建设有限公司所出具图纸的设计要求,本工程加固主要在板底进行粘贴碳纤维布进行加固,碳纤维规格为 3g/m2。具体加固方法详见施工图。1.3、碳纤维施工流程:1、在施工部位准备好移动式操作脚手架。2、基层处理,包括两部分:混凝土粘贴面处理,原有混凝土表面面层用角磨机和砂轮(砂纸)等工具磨去混凝土表面浮浆层,用吹风机将混凝土表面清理洁净并保持干燥。用毛刷蘸丙酮刷拭表面,混凝土表面平整度控制在 5mm。3、表面处理(1)首先清除被加固构件表面的夹渣、剥落、疏松、蜂窝、麻面、腐蚀等劣化混凝土,可利用錾子和小铁锤对混凝土表面原有浮浆层及抹灰层进行剔除。对较大的混凝土缺陷按设计要求进行修复处理。(2)混凝土表面被粘贴部位采纳角磨机打磨平整,除去表层浮浆、油污等杂质,直至完全出露混凝土结构新面。必要时用环氧树脂砂浆或 1:2 水泥砂浆将表面修复平整,并按设计要求对裂缝进行灌缝或封闭处理。4、混凝土表面必须平整、坚实、无杂质,作业期间内保持表面干燥。要求使用含水率测定仪检测,混凝土表面含水率不宜大于 4%,且不应大于 6%。5、黏结剂搅拌:根据配合比确定各种材料用量,严格根据配合比进行配制,并应在现场进行临时配置,每次配胶量以一次用完为宜。黏结剂开始搅拌时,由主管技术部门、监理单位及工长组织有关人员,对材料进行检查。6、涂刷底胶:黏结剂配制好后,用滚筒刷或毛刷将胶均匀涂抹于混凝土构件表面,等胶固化后,再进行下一道工序。7、粘贴碳纤维布:按设计要求的尺寸裁剪碳纤维布。配制、搅拌粘贴胶料,然后用滚筒刷均匀涂抹于所粘贴部位,在搭接、拐角部位适当多涂抹一些。用专用的滚筒顺纤维方向多次滚压,挤压气泡,使浸渍树脂充分浸透碳纤维布,在碳纤维的外表面均匀涂抹一层黏结胶料。8、固化:粘贴剂在常温下固化,3 天后即可受力使用。1.4、增大截面一般工艺:原结构面层凿除 T 钻孔 T 钢筋制安及植筋 T 焊接 T 模板制安 T 高压灌注高强砼 T 养护砼 T 拆模 T 施工质量检验^转入下一施工段。1.5、施工流程:1、在需增大截面梁下部搭设双排支撑架。2、沿加固梁两侧开凿砼浇注孔,间距 1 米凿孔,清洗洁净,见附图。3、刷界面剂4、按设计图制安钢筋并植筋。5、制安模板。6、浇筑砼,封浇筑孔并浇砼。7、浇水养护。8、拆除模...
