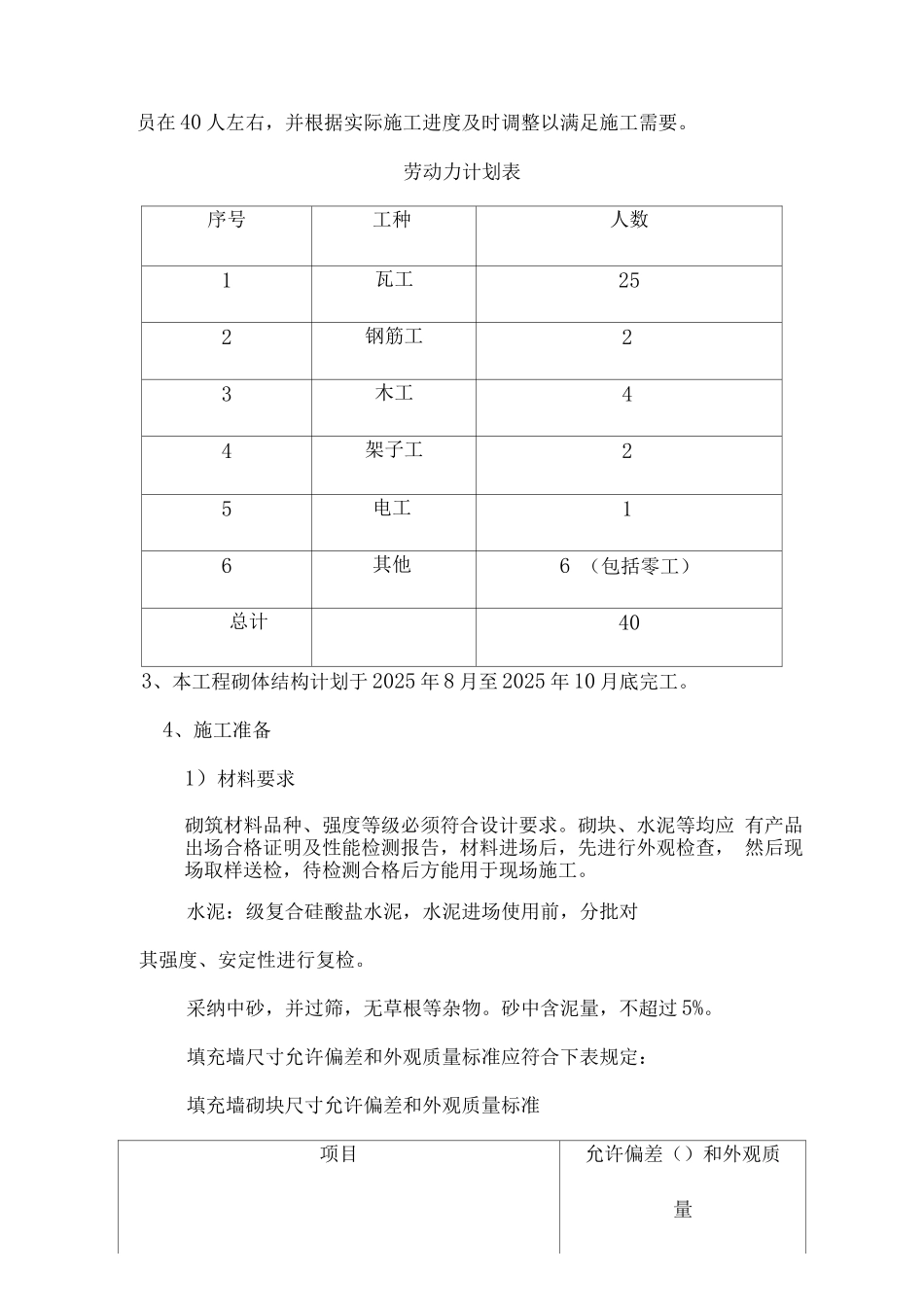

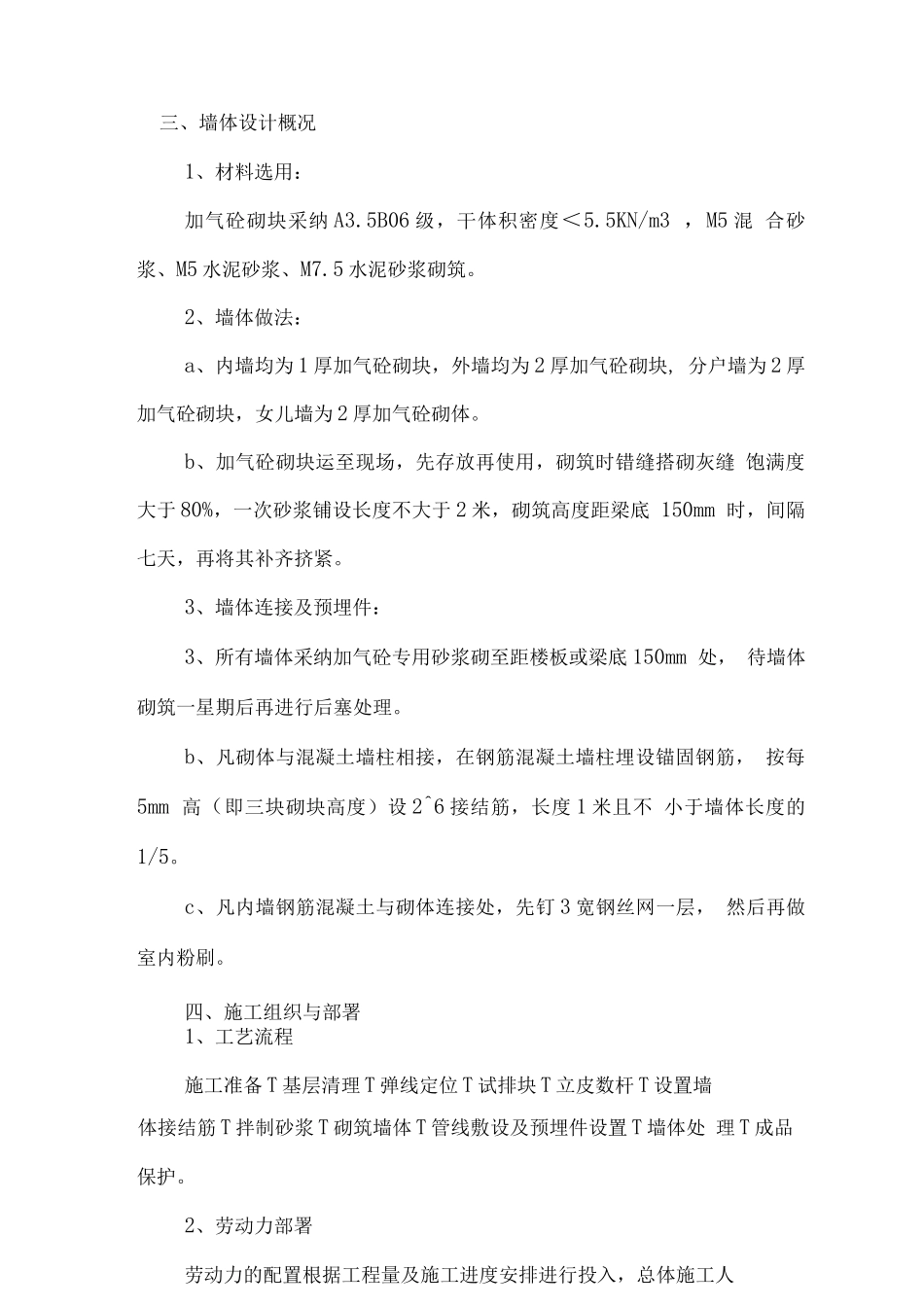

砌体工程施工方案工程概况工程名称建始县惠民小区 C 区(红土坪)经济适用房 5 号楼工程建筑面积(m2)11245.55 结构形式剪力墙结构建筑高度 53.5m建设地址建始县红土坪九组建设单位建始县乾龙房地产开发有限责任公司监理单位恩施州同欣监理公司建始分公司设计单位湖南大学设计讨论院有限公司施工单位建始县盛达建筑安装有限责任公司占地面积932.66工程质量合格砌体工程简介外墙均为 2 厚加气砼砌块,墙外边凸出梁柱边 20 厚。分户墙 为 2 厚加气砼砌块,内墙为 1 厚加气砼砌块。加气砼砌块 采纳 A3.5B06级,不含卫生间砌体采纳 M5 混合砂浆砌筑、卫生 间砌体采纳 M5 水泥砂浆砌筑、女儿墙砌体采纳 M7.5 水泥砂浆 砌筑。总工期360 日历天计划开工时间2025 年 10 月 28 日计划竣工时间2025 年 10 月 28 日现场安全文明施工1、恩施州安全文明施工现场。2、轻伤事故频率控制在 3%。以内,重伤死亡事故率为 0。、编制依据1、砌体工程施工质量验收法律规范(GB 50203 -22 )2、结构构件图集(03ZG3 )3、施工图4、蒸压加气混凝土砌块建筑构造(03J104 )三、墙体设计概况1、材料选用:加气砼砌块采纳 A3.5B06 级,干体积密度<5.5KN/m3 ,M5 混 合砂浆、M5 水泥砂浆、M7.5 水泥砂浆砌筑。2、墙体做法:a、内墙均为 1 厚加气砼砌块,外墙均为 2 厚加气砼砌块, 分户墙为 2 厚加气砼砌块,女儿墙为 2 厚加气砼砌体。b、加气砼砌块运至现场,先存放再使用,砌筑时错缝搭砌灰缝 饱满度大于 80%,一次砂浆铺设长度不大于 2 米,砌筑高度距梁底 150mm 时,间隔七天,再将其补齐挤紧。3、墙体连接及预埋件:3、所有墙体采纳加气砼专用砂浆砌至距楼板或梁底 150mm 处, 待墙体砌筑一星期后再进行后塞处理。b、凡砌体与混凝土墙柱相接,在钢筋混凝土墙柱埋设锚固钢筋, 按每5mm 高(即三块砌块高度)设 2^6 接结筋,长度 1 米且不 小于墙体长度的1/5。c、凡内墙钢筋混凝土与砌体连接处,先钉 3 宽钢丝网一层, 然后再做室内粉刷。四、施工组织与部署1、工艺流程施工准备 T 基层清理 T 弹线定位 T 试排块 T 立皮数杆 T 设置墙体接结筋 T 拌制砂浆 T 砌筑墙体 T 管线敷设及预埋件设置 T 墙体处 理 T 成品保护。2、劳动力部署劳动力的配置根据工程量及施工进度安排进行投入,总体施工人员在 40 人左右,并根据实际施工进度及时调整以满足施工需要。劳动力计划...
