秦皇岛市海港区西部旧改造 3-3 地块41#、42#楼加气混凝土砌块填充墙砌体技术交底河北建设集团秦皇岛西部旧改项目部2025-7-10技 术 交 底 记 录表 C2—1编 号工程名称秦皇岛海港区西部旧改项目 3-3地块 41#、42#楼交底日期2025 年 7 月 10 日施工单位河北建设集团秦皇岛西部旧改项目部分项工程名称填充墙加气混凝土砌块交底提要加气混凝土砌块技术交底交底内容:一、材料要求1、600*200*300、600*100*300mm 蒸压加气混凝土、页岩砖(240×115×53mm)
2、M5 水泥砂浆:成品砂浆3、墙体拉结筋 φ6,构造柱 100 厚墙 100*200 柱筋 2Ф12 箍筋 Ф6@100/200,构造柱 200 厚墙200*200 柱筋 4Ф12 箍筋 Ф6@100/200;过梁钢筋见配筋表,箍筋 φ6、φ8

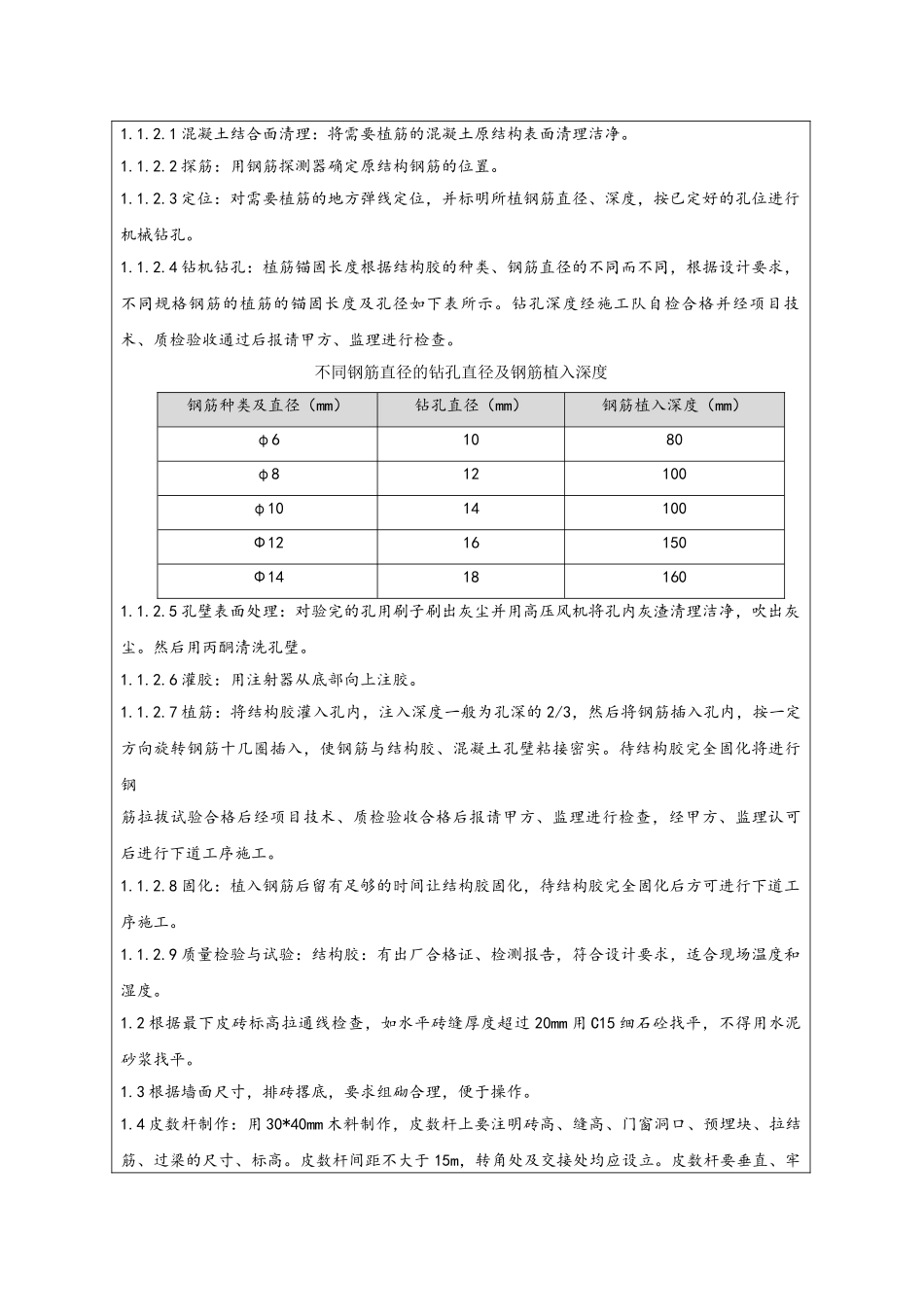

4、植筋结构胶
5、圈梁、构造柱采纳 C25 混凝土
二、主要机具大铲、刨锛、瓦刀、托线板、线坠、卷尺、铁水平尺、皮数杆、小水桶、灰槽、笤帚等三、作业条件1、主体结构施工完毕,已通过四方验收
2、弹出的轴线、墙线、门窗洞口线经复合无误后办完预检手续
3、皮数杆制作完毕,办完预检
4、加气混凝土砌块在砌筑前 2d 将砌块浇水润湿,一般用水浸
5、砂浆:采纳内墙 M5、外墙 M7
5 砂浆 6、大面积施工前先做样板墙,经项目工程、技术、质检及监理验收合格后方可进行大面积施工
操作工艺1、砌筑的工艺流程:熟悉图纸→按要求设置构造柱、门套柱、过梁(圈梁)、砼板带拉筋、拉结筋→基层处理 → 浇水润湿 → 基底找平 → 测量放线→排砖撂底 → 立皮数杆 →排列砌块→拉线 →墙底砌200mm 高煤矸石页岩砖→砌筑陶粒砼空心砌块→验收 →水、电配合进行管线连接
1 砌筑前根据砌筑墙体尺寸加工制作构造柱、门套柱、过梁拉筋、拉结筋;将楼地面清理
