升压站吊装安全技术交底措施一、准备工作 准备已经全部就绪
二、测量定位110KV 及主变构、支架的基础定位中线已经全部就绪
三、构件清理及组装 外委加工所需构件,依次进场,对号入座,边组装边吊装
将两根环形杆按施工图的斜面摆放在枕木上正确拼装成人字杆,杆件对接时可以在枕木上滚动以方便焊接,最后按施工图焊接顶部铁件牢固,并在人字杆下端约 1500mm 处设置临时加固,以免起吊时杆件损坏;此组人字杆件组装完成
组装时尽量将构架底部靠近基础,使吊车能就近吊装,不需转动; 四、吊索、吊车选用 吊绳选择,根据构件的重量、几何尺寸和吊点的数量来确定吊绳的大小,根据构架重选择吊绳 15
5mm、6*19、绳芯 1 的钢丝绳,其破断力为 125KN,卡环选择 GD2
7,其安全荷重为 26
95 KN 均能满足要求;缆风绳选择 11 mm、6*19、绳芯 1 钢丝绳,其破断力为 63
3KN, 稳固杆件选择 1T 倒链配合缆风绳固定均能满足要求
两根人字柱及另一根柱吊点位置一般在顶部节点位置;横梁吊点一般选择在离端头 1/5 处
组装、支架吊装选用 8t 汽车吊,构架吊装选用 20t 汽车吊

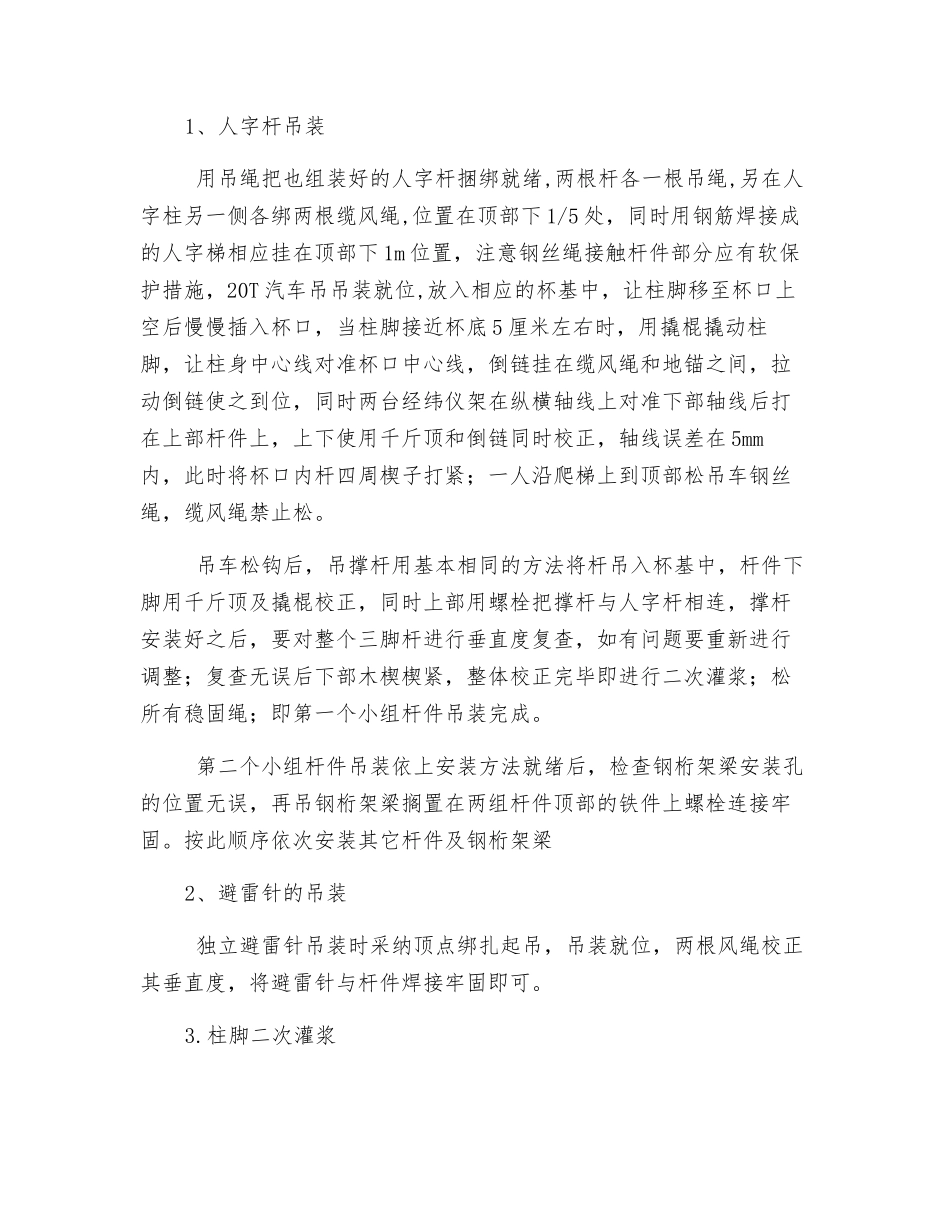

五、吊装方法1、人字杆吊装 用吊绳把也组装好的人字杆捆绑就绪,两根杆各一根吊绳,另在人字柱另一侧各绑两根缆风绳,位置在顶部下 1/5 处,同时用钢筋焊接成的人字梯相应挂在顶部下 1m 位置,注意钢丝绳接触杆件部分应有软保护措施,20T 汽车吊吊装就位,放入相应的杯基中,让柱脚移至杯口上空后慢慢插入杯口,当柱脚接近杯底 5 厘米左右时,用撬棍撬动柱脚,让柱身中心线对准杯口中心线,倒链挂在缆风绳和地锚之间,拉动倒链使之到位,同时两台经纬仪架在纵横轴线上对准下部轴线后打在上部杆件上,上下使用千斤顶和倒链同时校正,轴线误差在 5mm内,此时将杯口内杆四周楔子打紧;一人沿爬梯上到顶部松吊车钢丝绳,缆风
