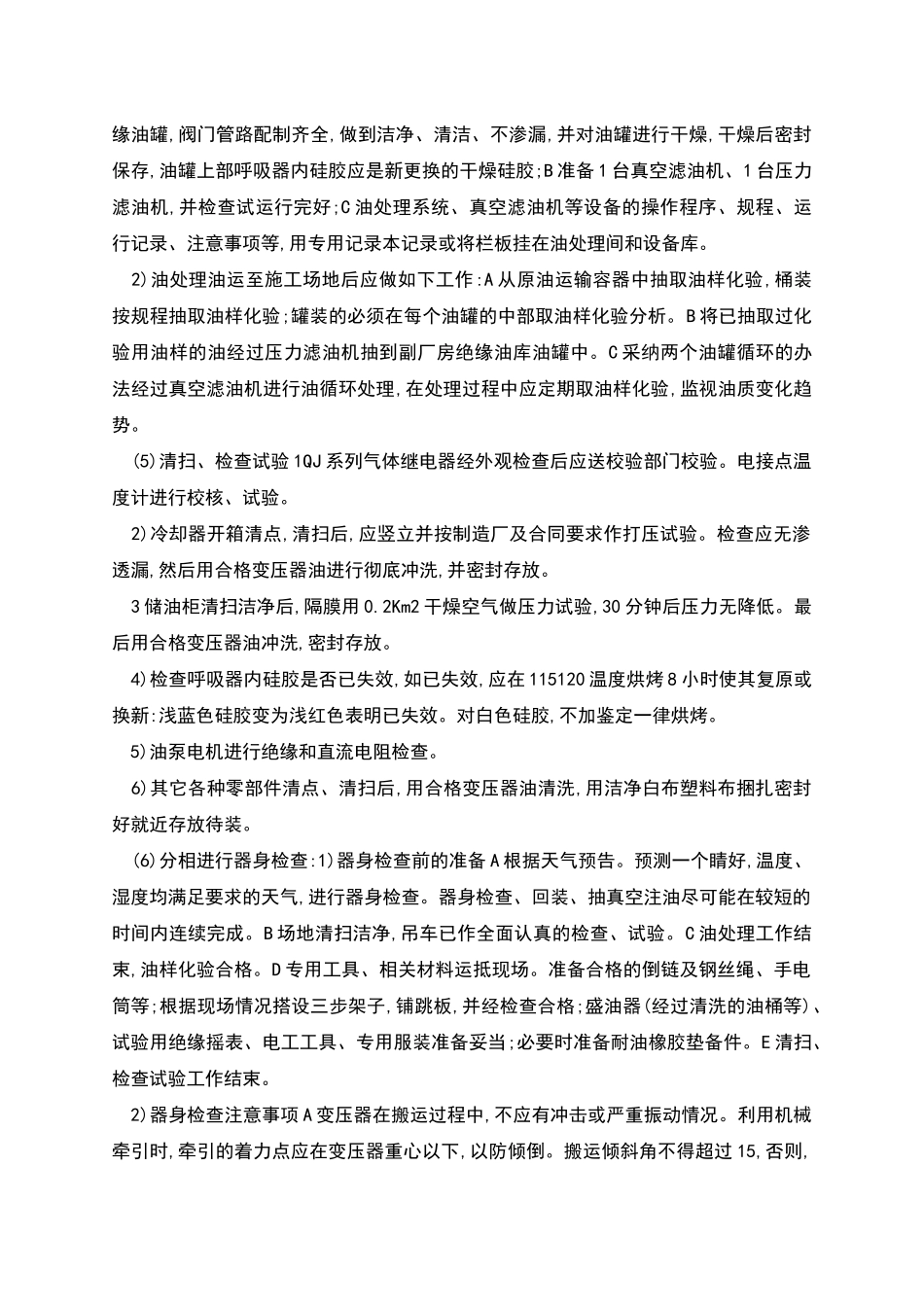

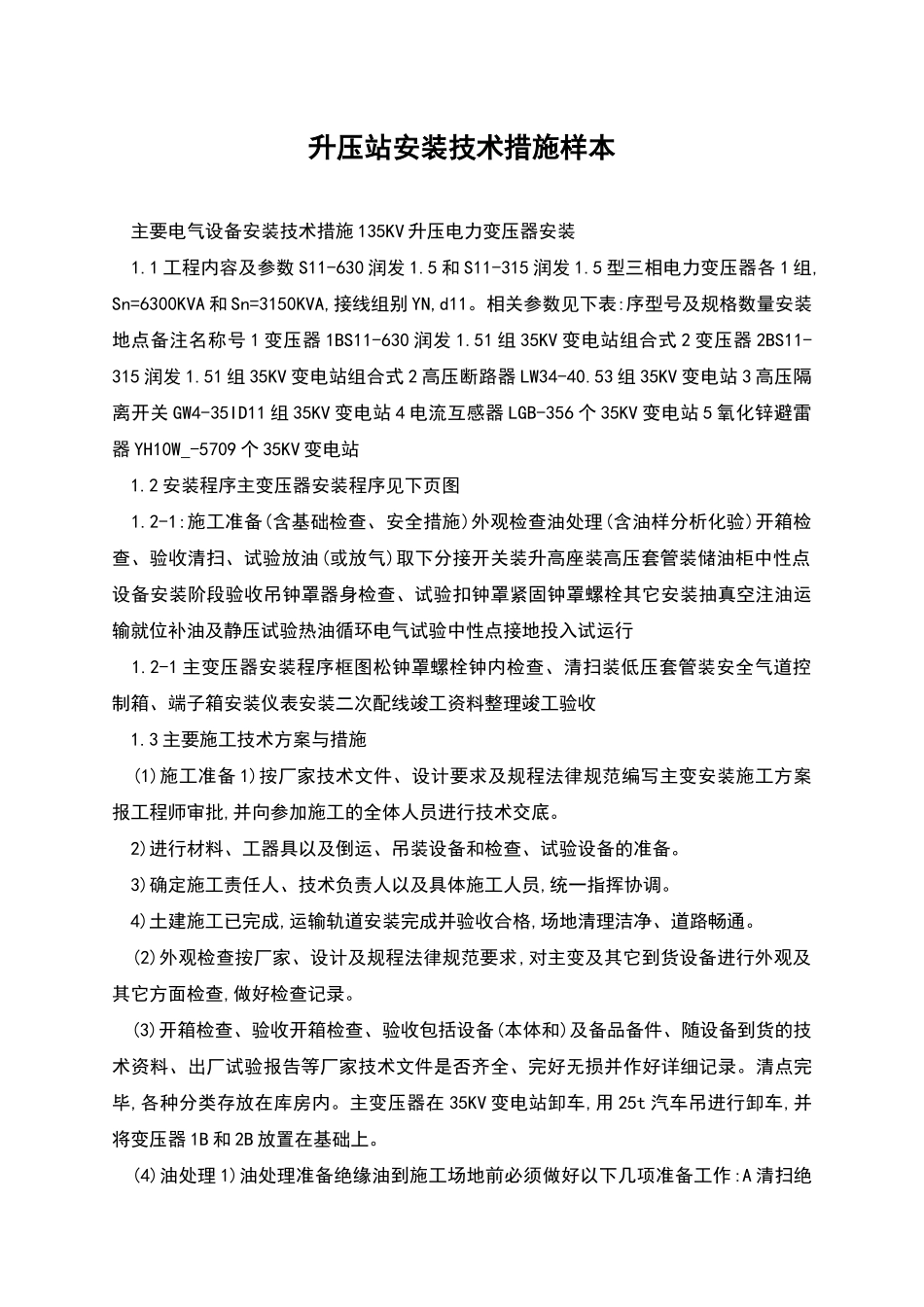

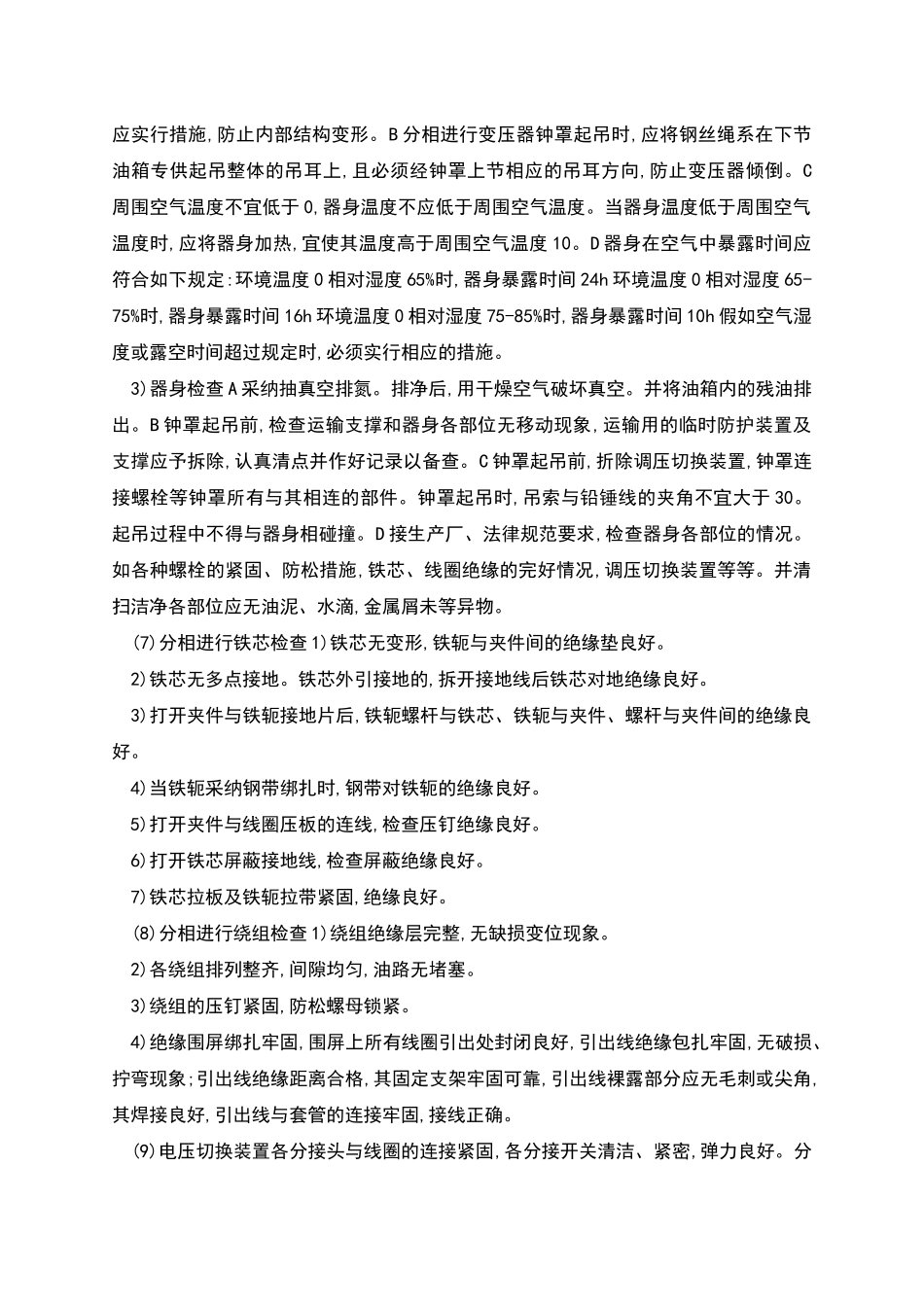

升压站安装技术措施样本 主要电气设备安装技术措施 135KV 升压电力变压器安装 1.1 工程内容及参数 S11-630 润发 1.5 和 S11-315 润发 1.5 型三相电力变压器各 1 组,Sn=6300KVA 和 Sn=3150KVA,接线组别 YN,d11。相关参数见下表:序型号及规格数量安装地点备注名称号 1 变压器 1BS11-630 润发 1.51 组 35KV 变电站组合式 2 变压器 2BS11-315 润发 1.51 组 35KV 变电站组合式 2 高压断路器 LW34-40.53 组 35KV 变电站 3 高压隔离开关 GW4-35ID11 组 35KV 变电站 4 电流互感器 LGB-356 个 35KV 变电站 5 氧化锌避雷器 YH10W_-5709 个 35KV 变电站 1.2 安装程序主变压器安装程序见下页图 1.2-1:施工准备(含基础检查、安全措施)外观检查油处理(含油样分析化验)开箱检查、验收清扫、试验放油(或放气)取下分接开关装升高座装高压套管装储油柜中性点设备安装阶段验收吊钟罩器身检查、试验扣钟罩紧固钟罩螺栓其它安装抽真空注油运输就位补油及静压试验热油循环电气试验中性点接地投入试运行 1.2-1 主变压器安装程序框图松钟罩螺栓钟内检查、清扫装低压套管装安全气道控制箱、端子箱安装仪表安装二次配线竣工资料整理竣工验收 1.3 主要施工技术方案与措施 (1)施工准备 1)按厂家技术文件、设计要求及规程法律规范编写主变安装施工方案报工程师审批,并向参加施工的全体人员进行技术交底。 2)进行材料、工器具以及倒运、吊装设备和检查、试验设备的准备。 3)确定施工责任人、技术负责人以及具体施工人员,统一指挥协调。 4)土建施工已完成,运输轨道安装完成并验收合格,场地清理洁净、道路畅通。 (2)外观检查按厂家、设计及规程法律规范要求,对主变及其它到货设备进行外观及其它方面检查,做好检查记录。 (3)开箱检查、验收开箱检查、验收包括设备(本体和)及备品备件、随设备到货的技术资料、出厂试验报告等厂家技术文件是否齐全、完好无损并作好详细记录。清点完毕,各种分类存放在库房内。主变压器在 35KV 变电站卸车,用 25t 汽车吊进行卸车,并将变压器 1B 和 2B 放置在基础上。 (4)油处理 1)油处理准备绝缘油到施工场地前必须做好以下几项准备工作:A 清扫绝缘油罐,阀门管路配制齐全,做到洁净、清洁、不渗漏,并对油罐进行干燥,干燥后密封保存,油罐上部呼吸器内硅胶应是新更换的干燥硅胶;B 准备 1 台真空滤油机、1 台压力滤油机,并检查试运行完好;C 油处理系统、真空滤油机...
