双壁波纹管施工方案一、工程概况本工程管道安装 HDPE 双壁波纹管污水管网 24 米 (其中 DN4 规格的 24 米、DN3 规格的米);检查井 96 座,跌水井 3 座;拆除混凝土路面,恢复混 凝土路面;人行道铺装14440 平方米;开挖沟槽土方 、沟槽石方 立方米
二、编制依据1
《建筑给排水设计法律规范》GB515-232
《室外排水设计法律规范》GB 514-263
《给水排水工程管道结构设计法律规范》GB50332-224
《给水排水管道工程施工及验收法律规范》GB50268-285
《城市工程管线综合法律规范规划法律规范》GB502896
《CJJ3-90 市政排水管渠工程质量检验评定标准》7
«CJJ143-2025 埋地塑料排水管道工程技术规程》8
《CECS143-22 给水排水工程埋地预制混凝土圆形管管道结构设计规程》9
《06MS201 市政排水管道工程及附属设施》10
《07MS101 市政给水管道工程及附属设施》11
《建筑地基基础工程施工质量验收法律规范》GB 5020212

本项目设计院提供的《市政工程施工图设计给排水工程》图纸三、施工资源配置施工组织机构项目部可以编辑的 word 文档劳动力需求计划序号工种数量备注1项目管理人员42电工23挖掘机操作工24管工105测量工46力工57机修工18碾路机操作工19随车吊操作工1四、施工措施施工原则1)管道施工:先主干,后分支,先深后浅,分支管线施工应该在构造物施工之后进行
2)管沟采纳机械开挖(人工配合,基地留 2mm 厚人工清槽),管沟边坡坡度可以编辑的 word 文档为 1:1 沟深超过 4m 时预留宽度为的马道,分层开挖
小管沟采纳人工开挖
当机械 无法开挖的部位采纳人工开挖
3)阀门、检查井安装前要先进行检查及试验

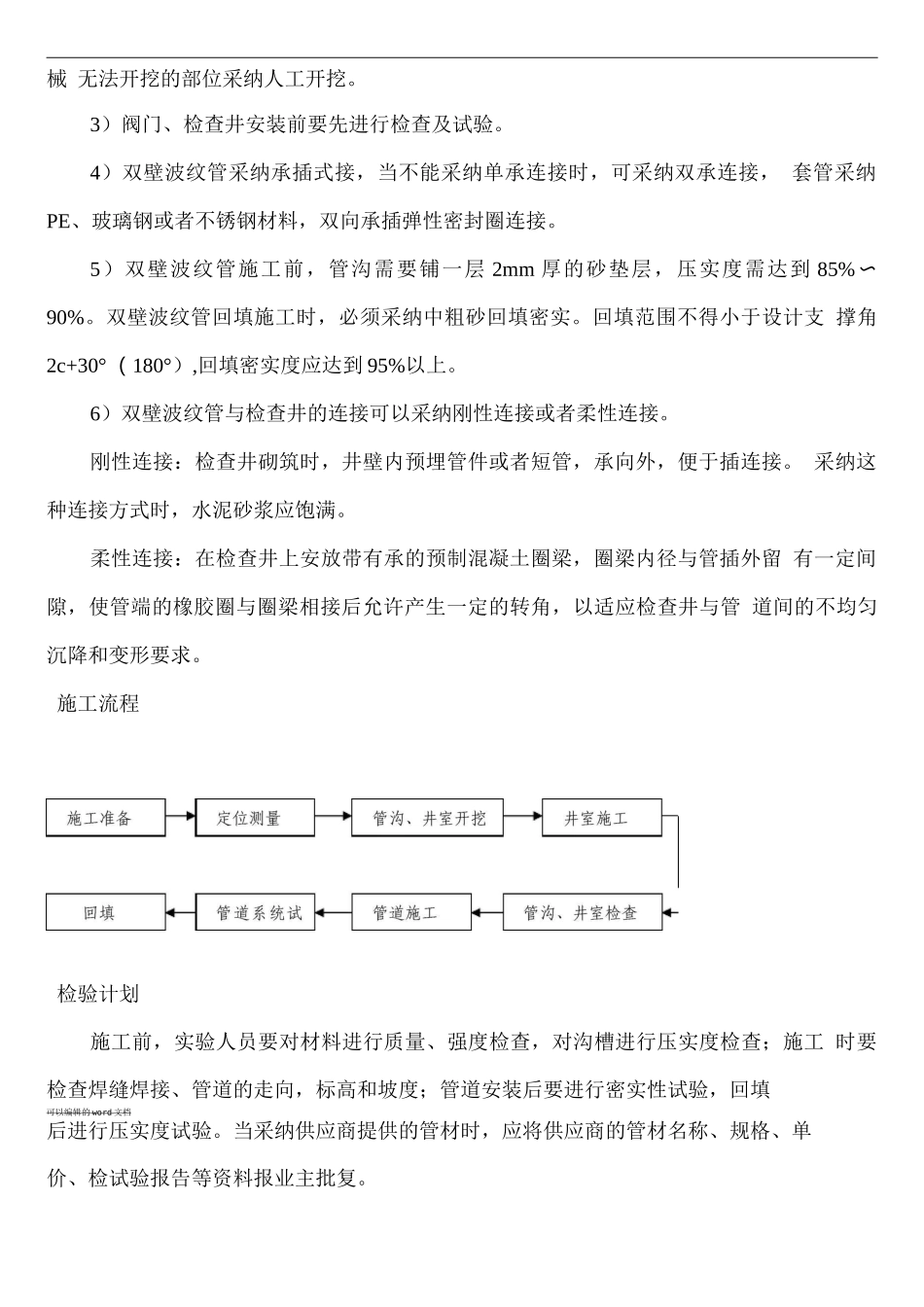

4)双壁波纹管采纳承插式接,当不能采纳单承连接时
