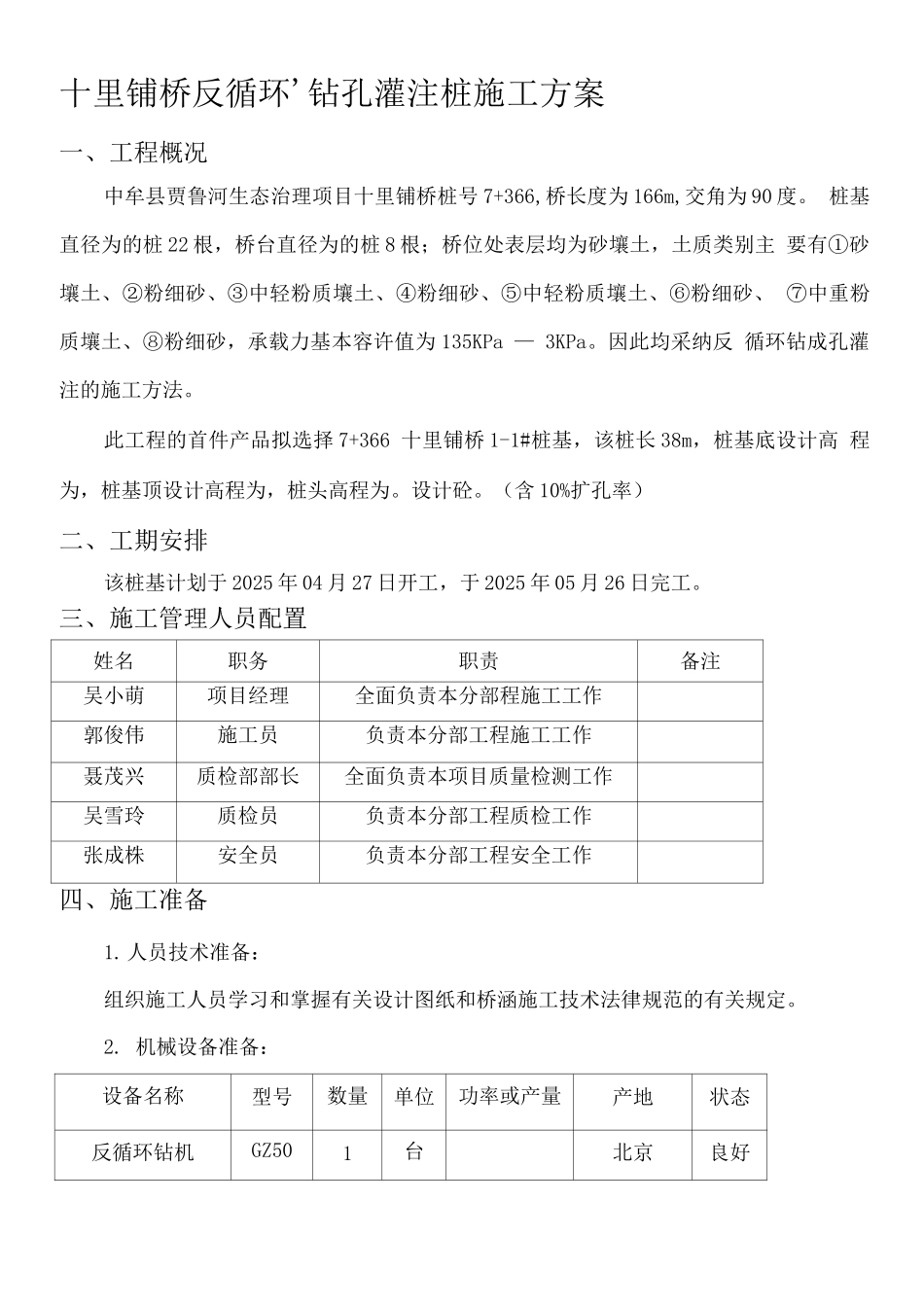

十里铺桥反循环'钻孔灌注桩施工方案一、工程概况中牟县贾鲁河生态治理项目十里铺桥桩号 7+366,桥长度为 166m,交角为 90 度。 桩基直径为的桩 22 根,桥台直径为的桩 8 根;桥位处表层均为砂壤土,土质类别主 要有①砂壤土、②粉细砂、③中轻粉质壤土、④粉细砂、⑤中轻粉质壤土、⑥粉细砂、 ⑦中重粉质壤土、⑧粉细砂,承载力基本容许值为 135KPa — 3KPa。因此均采纳反 循环钻成孔灌注的施工方法。此工程的首件产品拟选择 7+366 十里铺桥 1-1#桩基,该桩长 38m,桩基底设计高 程为,桩基顶设计高程为,桩头高程为。设计砼。(含 10%扩孔率)二、工期安排该桩基计划于 2025 年 04 月 27 日开工,于 2025 年 05 月 26 日完工。三、施工管理人员配置姓名职务职责备注吴小萌项目经理全面负责本分部程施工工作郭俊伟施工员负责本分部工程施工工作聂茂兴质检部部长全面负责本项目质量检测工作吴雪玲质检员负责本分部工程质检工作张成株安全员负责本分部工程安全工作四、施工准备1.人员技术准备:组织施工人员学习和掌握有关设计图纸和桥涵施工技术法律规范的有关规定。2. 机械设备准备:设备名称型号数量单位功率或产量产地状态反循环钻机GZ501台北京良好混凝土运输设备CWA-544_可辆以编辑的 word 文档8m3日本良好混凝土输送导管45m良好洒水车东风1辆8t吉林长春良好3.施工场地准备:在灌注桩施工区内进行清障,平整场地并填筑工作平台,布置排水系统。原材料储地和钢筋笼制作场地,均进行硬化处理。泥浆池 70m3容量。4. 测设准备:机械进场前,组织测量人员利用全站仪根据已闭合的导线点进行桩位放样与复 测,放出桩位线,增设桩位控制桩并加固,控制桩位置选在不易移动和车辆压不到的 地方。并报监理工程师审批。5. 护筒准备:(1)护筒内径应大于设计桩径至少 2mm。(2)护筒中心的竖直线应与桩基中心线重合。(3 )护筒埋置深度根据设计要求或桩位的水文地质情况确定。(4)护筒连接处要求筒内无突出物,耐拉、耐压,不漏水。6. 泥浆准备:泥浆作用是钻孔泥浆由水、粘土和添加剂组成。在钻孔中,由于泥浆相对密度大 于水的相对密度,故护筒内同样高的水头,泥浆的静水压力比水大在井孔壁形成一层 泥皮,阻隔孔内外渗流,保护孔壁免于坍塌。反循环回转钻,泥浆被泥浆泵从钻杆中心连续抽出孔底,使泥浆在孔内钻杆外产 生了连续不断的下降流速。泥浆的制备:制浆前,应先将粘土块尽量打碎,使在搅拌中易于成浆,...
