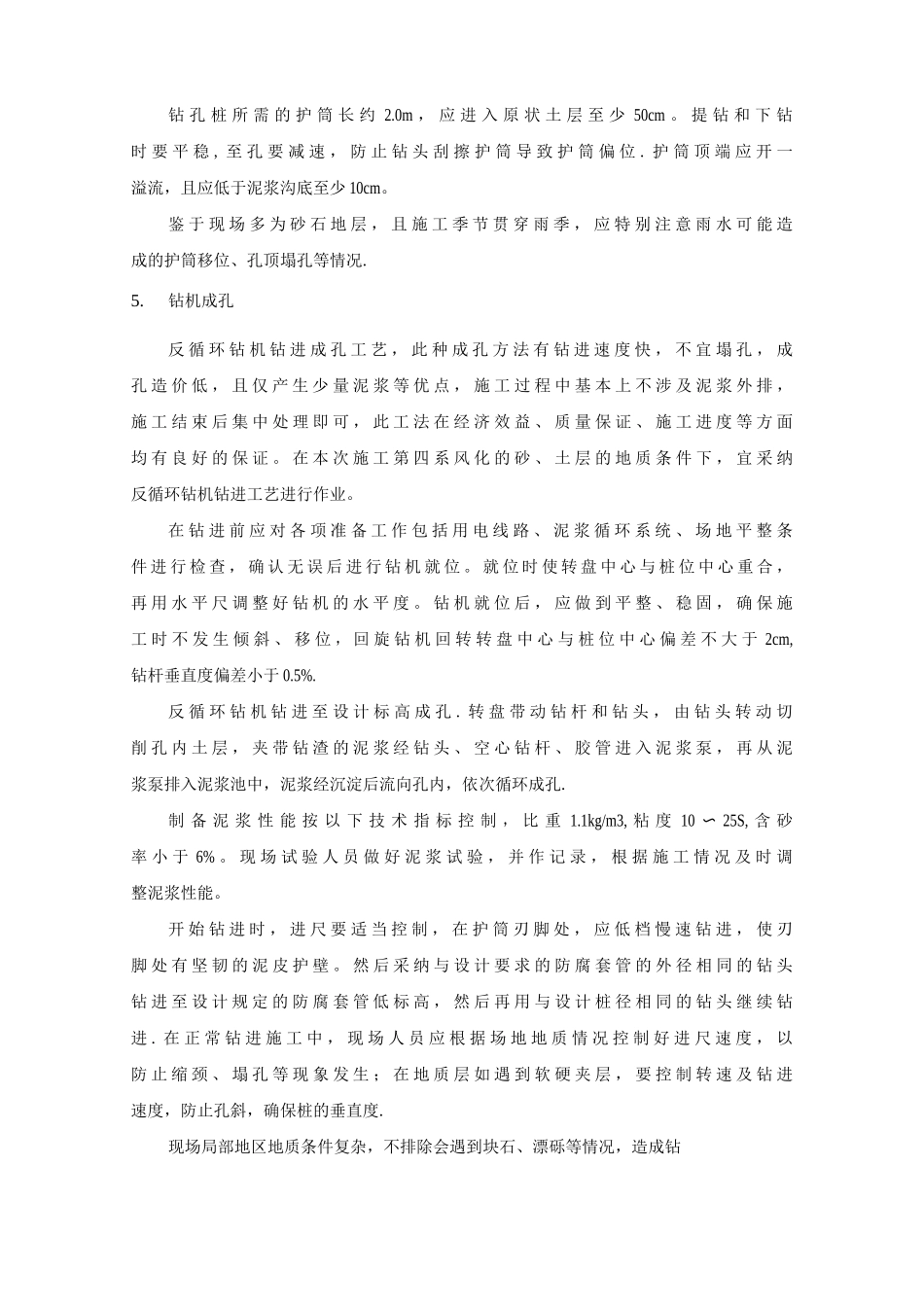

丹锡高速公路大经段桥梁桩基施工技术交底1。 工程概况本 工 程 位 于 内 蒙 古 赤 峰 市 大 板 至 经 棚 段 , 划 分 两 个 标 段 : 一 标 段 范 围 桩号 : K0+0 至 K14+5 、 FDK0+0 至 FDK14+5 ; 二 标 段 范 围 桩 号 : K14+5至 K30+0 、 FDK14+5 至 FDK30+440 。 总 公 里 数 主 线 为 30 公 里 , 辅 线 为31 。 946 公 里 。 桩 长 17m —35m , 桩 直 径 为 6 12mm 、 * 15mm 二 种 规 格 ,总 长 约 7773m 。 土 层 划 分 为 : 粉 砂 、 细 砂 、 中 砂 、 粉 土 、 粉 质 粘 土 、 圆 砾 、卵 石 、 风 化 泥 质 粉 砂 岩 、 风 化 砾 石 、 风 化 花 岗 岩 。 基 础 结 构 形 式 为 承 台 基 础及 基 础 短 柱 。 桩 基 大 部 采 纳 旋 挖 成 桩 工 艺 施 工 , 局 部 地 区 冲 击 钻 进 成 桩 工 艺施工。2。 施工准备施 工 前 应 先 检 查 场 地 情 况 , 是 否 满 足 人 员 、 机 械 、 原 材 料 的 进 场 要 求 ,场 地 是 否 平 整 、 夯 实 、 无 垃 圾 杂 草 , 符 合 安 全 文 明 施 工 要 求 , 机 械 便 道 是 否满 足 机 械 进 场 需 求 。 进 场 前 应 确 保 机 械 工 况 良 好 无 故 障 , 人 员 已 经 过 相 关 培训 或 具 备 相 关 的 技 能 经 验 。 施 工 所 需 水 、 电 等 相 关 配 套 设 施 已 准 备 齐 全 , 满足施工要求。3。测量放点测 量 放 点 以 经 过 监 理 工 程 师 批 准 的 测 量 控 制 导 线 点 为 基 础 , 利 用 全 站 仪进 行 精 确 放 点 , 对 已 完 成 的 点 设 置 地 标 并 进 行 保 护 。 测 量 误 差 应 控 制 在 5mm以 内 。 此 道 工 序 应 在 专 业 监 理 工 程 师 检 查 确 认 无 误 并 形 成 文 字 资 料 后 再 进 行下道工序.4。埋设护筒在 全 站 仪 进 行 桩 位 放 样 后 , 根 据 现 场 情 况 进 行 人 工 或 机 械 开 挖 , 埋 设 钢护筒固定孔位,再以轴线交会法复核桩位中心,确保孔位偏差符合设计要求。筒 ...
