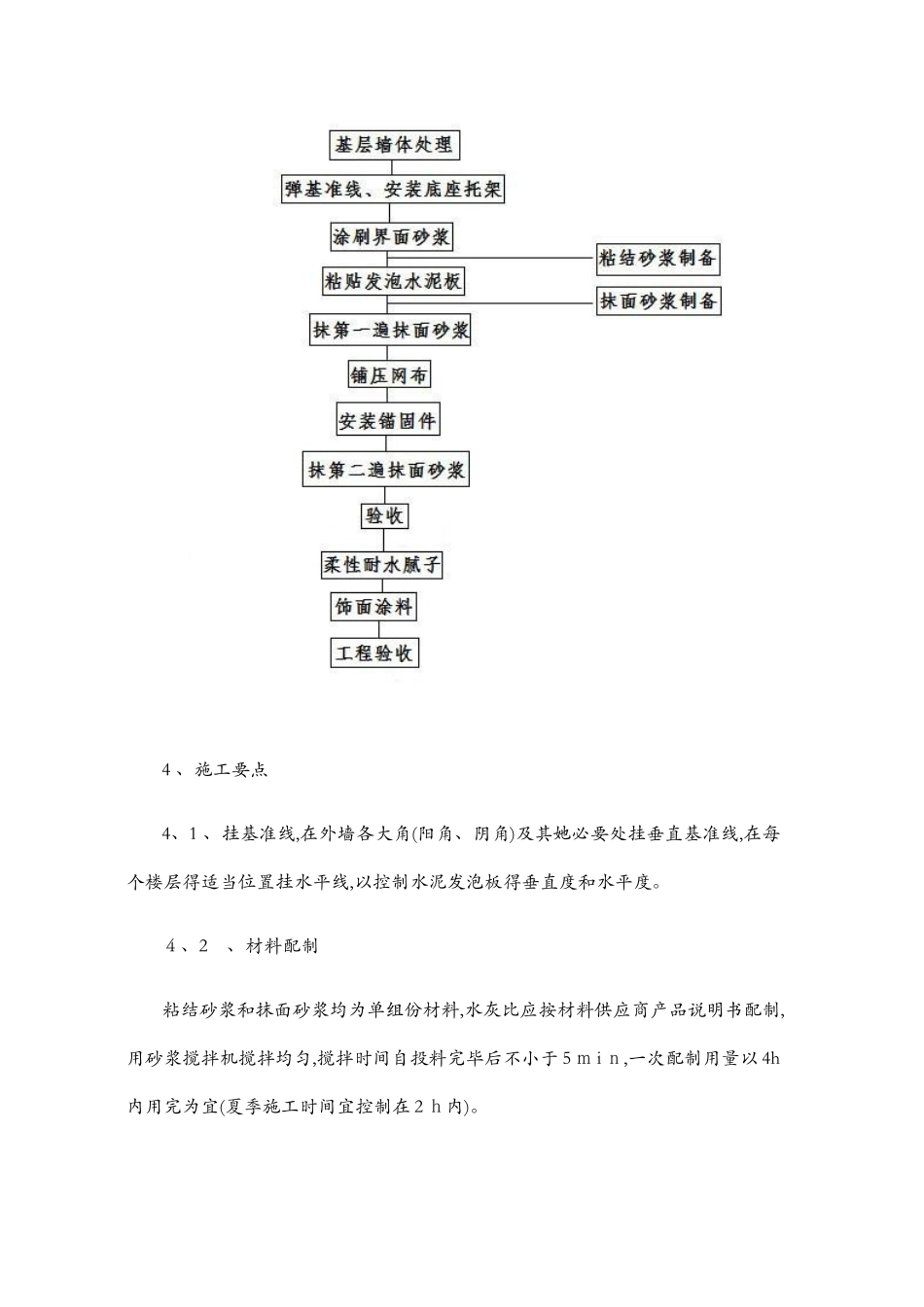

发 泡 水 泥 保 温 板施工方案1、 施工机具 1、1 、施工应具有强制式砂浆搅拌机、电动搅拌机、电钻、靠尺、抹子等主要施工机具。 1、2 、施工用机具应有专人管理和使用,定期维护校验。 2 、施工条件 2、1 、基层墙体应符合《混凝土结构工程施工质量验收法律规范》GB50204和《砌体工程施工质量验收法律规范》GB502 0 3 得要求。 2、2、 保温工程得施工应在基层粉刷水泥砂浆找平层,且施工质量验收合格后进行。 2、3 、保温工程施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求并验收合格,门窗框或辅框应安装完毕,并需做防水处理。伸出墙面得消防梯、水落管、各种进户管线和空调器等得预埋件、连接件应安装完毕,并预留出外保温层得厚度。 2、4 、保温工程应制定专项施工方案。 2、5 、既有建筑改造工程施工时,基层墙面必须坚实平整,空鼓处应铲除,如有必要原装饰面层应清除。并用1:3水泥砂浆补平。 2、6 、按抹灰墙面得高度,搭好抹灰用脚手架。脚手架要稳固、可靠。 2、7、 施工中环境温度不应高于 35℃,不应低于5℃,且 2 4 h 内不应低于0℃,风力应不大于 5 级。雨天施工时应有防雨措施,夏季施工时作业面应避开阳光曝晒。 2、8 、进场材料应贮存在干燥阴凉得场所,贮存期及条件应按材料供应商产品说明要求进行。3 、施工工艺 3、1、发泡水泥板外墙外保温系统得施工工艺流程应符合图 3、1 得要求。 图 3、1 发泡水泥板外墙外保温系统施工工艺流程 4 、施工要点 4、1 、挂基准线,在外墙各大角(阳角、阴角)及其她必要处挂垂直基准线,在每个楼层得适当位置挂水平线,以控制水泥发泡板得垂直度和水平度。 4、2 、材料配制 粘结砂浆和抹面砂浆均为单组份材料,水灰比应按材料供应商产品说明书配制,用砂浆搅拌机搅拌均匀,搅拌时间自投料完毕后不小于 5 m i n,一次配制用量以 4h内用完为宜(夏季施工时间宜控制在 2 h内)。 4、3、发泡水泥板在基层墙体上得粘贴应采纳满粘法,并符合下列要求: 1、发泡水泥板铺贴之前应清除表面浮尘。 2、发泡水泥板施工应从首层开始,并距勒脚地面3 0 0 m m处弹出水平线,用1:3水泥砂浆并根据要求添加一定得防水剂,粉刷和发泡水泥板相同厚度得防水层做托架,干固后自下而上沿水平方向横向铺贴发泡水泥板,上下排之间发泡水泥板得粘贴应错缝1/2 板长。 3、发泡水泥板与基层墙体粘贴采纳满贴法粘贴,粘贴时用铁抹子在每块发泡水...
