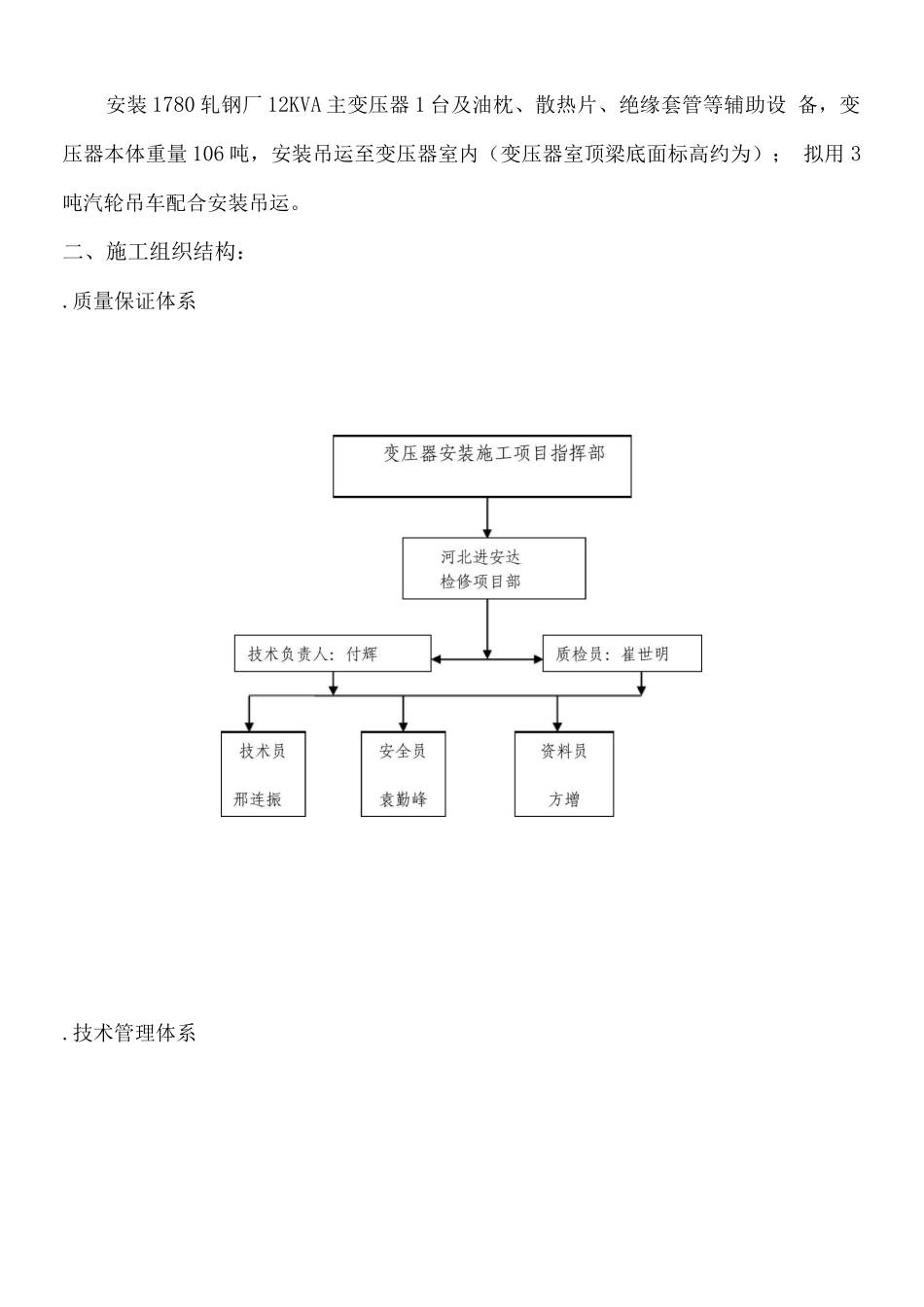

可以编辑的 word 文档起重吊装施工方案工程名称:1780 变压器吊装工程编制人:审核人:建设单位:河北进安达建筑安装有限公司2025-4-22一、工程概况:可以编辑的 word 文档安装 1780 轧钢厂 12KVA 主变压器 1 台及油枕、散热片、绝缘套管等辅助设 备,变压器本体重量 106 吨,安装吊运至变压器室内(变压器室顶梁底面标高约为); 拟用 3吨汽轮吊车配合安装吊运
二、施工组织结构:

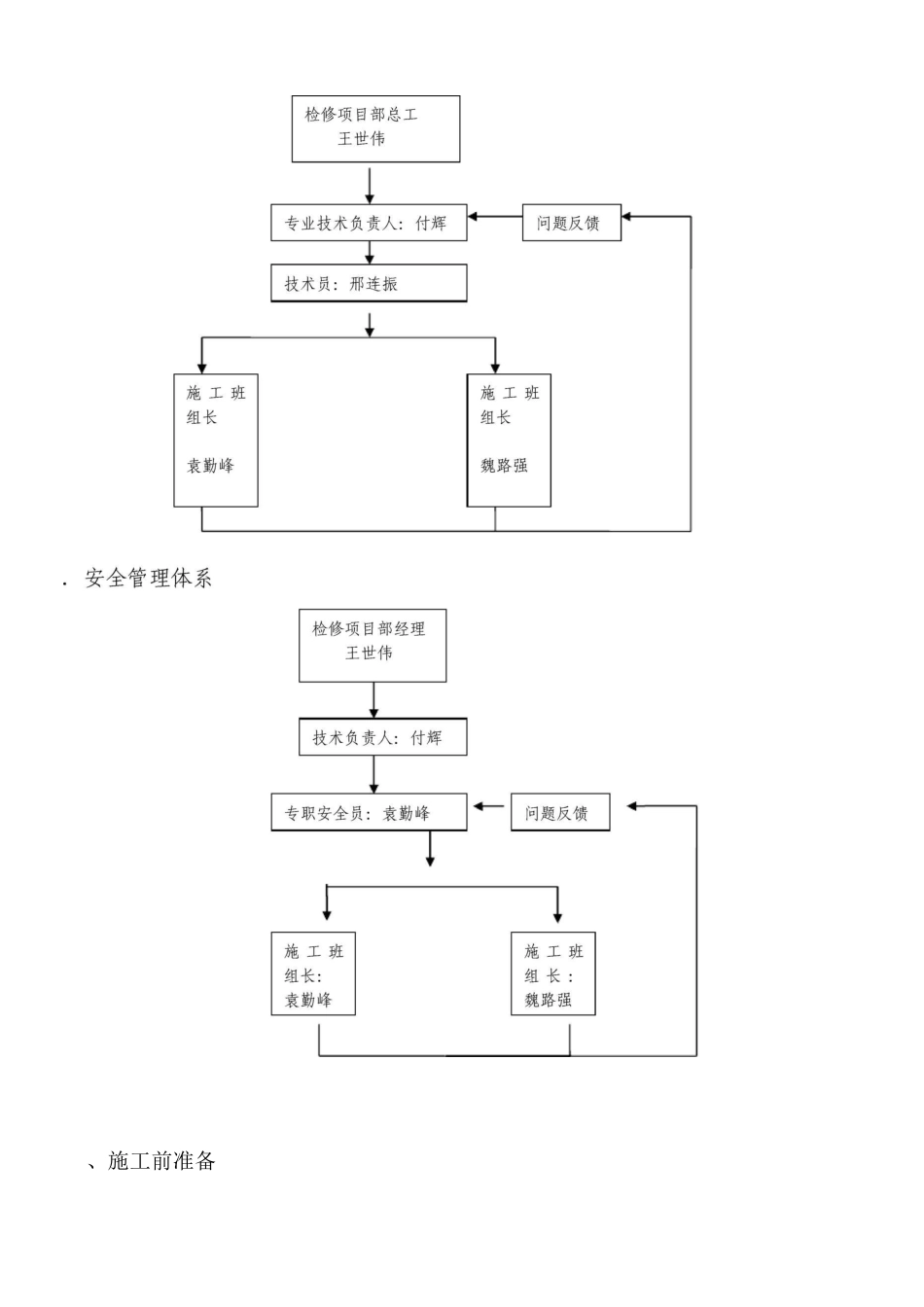

质量保证体系
技术管理体系、施工前准备1、施工组织和现场管理方面的措施如下:1)、起重吊装作业前,实地考察吊装现场,与主要施工操作人员制定出切实可行 的吊装方法和安技措施保证作业安全,避开盲目施工在施工前将起重吊装方案内容 (人员配置、起重机的选择、吊装技术方法、施工安技措施等)向施工操作人员交底
2)、严格执行安全技术措施
3)、清楚吊装环境因素的不利影响
2、起重吊装安全施工作业前期准备1)、搞好作业前准备
作业前准备内容为:<1>准备并检查起吊用具和防护设施; <2>准备辅助用具;<3>确定并清理落物地点,搭设临时(平台)设施
2)、吊物绑扎位置合理、绑扎方法得当、吊装锁具合适
<1>查找吊件吊点确定 绑扎部位;<2>绑扎应注意起吊时锁具间的中收夹角以 60° -90°为宜,如大于 1° 应实行防止滑勾的措施;<3>锁吊具使用前计算其破断拉力,确定拉力在安全范围内 使用,保证调运安全平稳;<4>防止歪拉斜吊
3)、明确指挥信号准确化,吊装指挥信号必须按规定的标准进行联络,特别是起 重机司机,一定要对指挥信号、吊挂形态、起落空间确认准确
3、向起重司机明确“十不吊”:1)超载或对吊物重量不清;2)指挥信号不明确;3) 捆绑、吊挂不牢、或不平衡可能引起吊物滑动;4)被吊物上有人或浮置物;5)吊物 有影响安全工作的缺陷或操作;6)遇有拉力不明的埋置构件;7)工作场地昏暗,无
