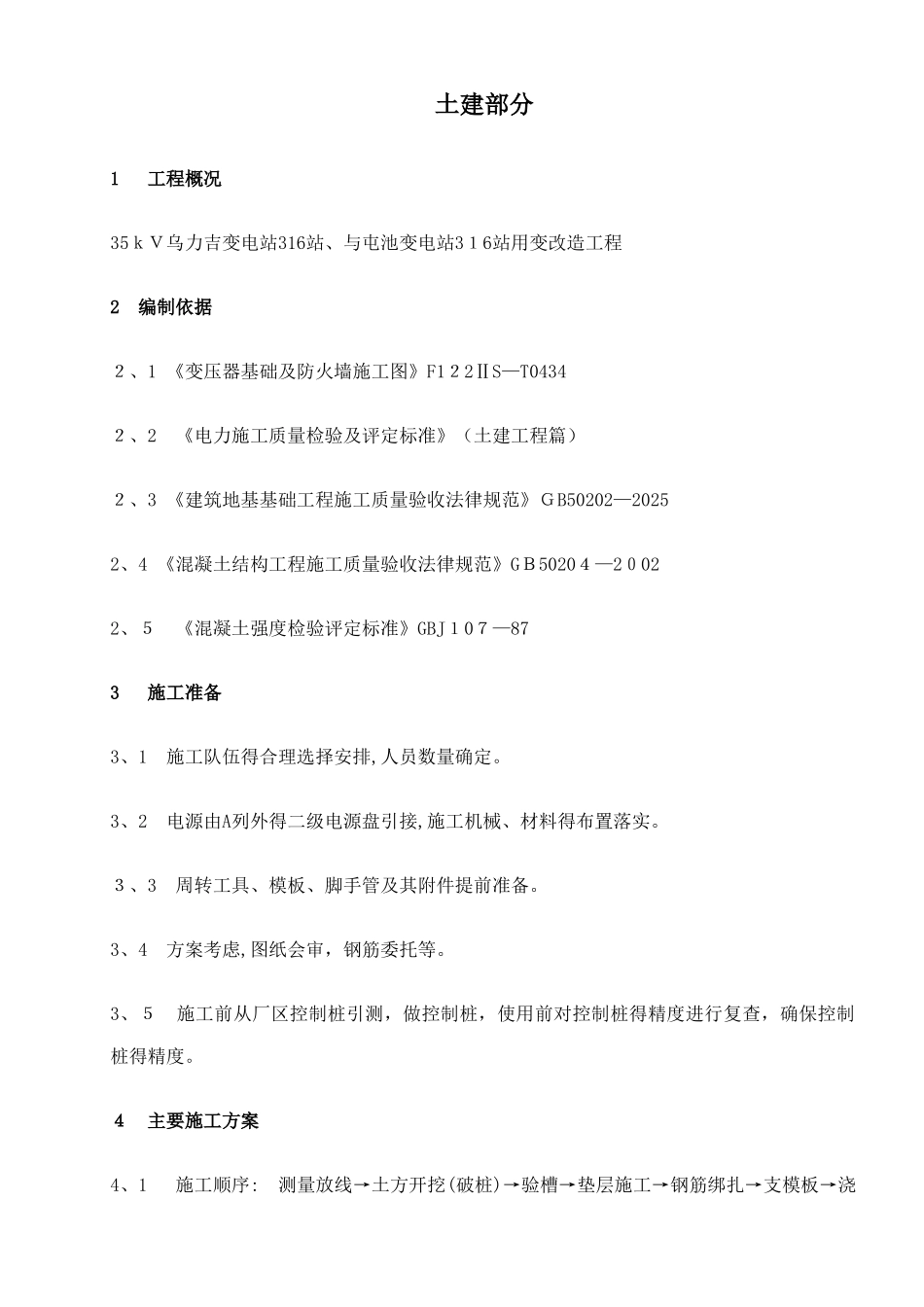

土建部分1 工程概况35kV乌力吉变电站316站、与屯池变电站316站用变改造工程2 编制依据2、1 《变压器基础及防火墙施工图》F122ⅡS—T04342、2 《电力施工质量检验及评定标准》(土建工程篇)2、3 《建筑地基基础工程施工质量验收法律规范》GB50202—20252、4 《混凝土结构工程施工质量验收法律规范》GB50204—20022、5 《混凝土强度检验评定标准》GBJ107—873 施工准备3、1 施工队伍得合理选择安排,人员数量确定
3、2 电源由A列外得二级电源盘引接,施工机械、材料得布置落实
3、3 周转工具、模板、脚手管及其附件提前准备
3、4 方案考虑,图纸会审,钢筋委托等
3、5 施工前从厂区控制桩引测,做控制桩,使用前对控制桩得精度进行复查,确保控制桩得精度

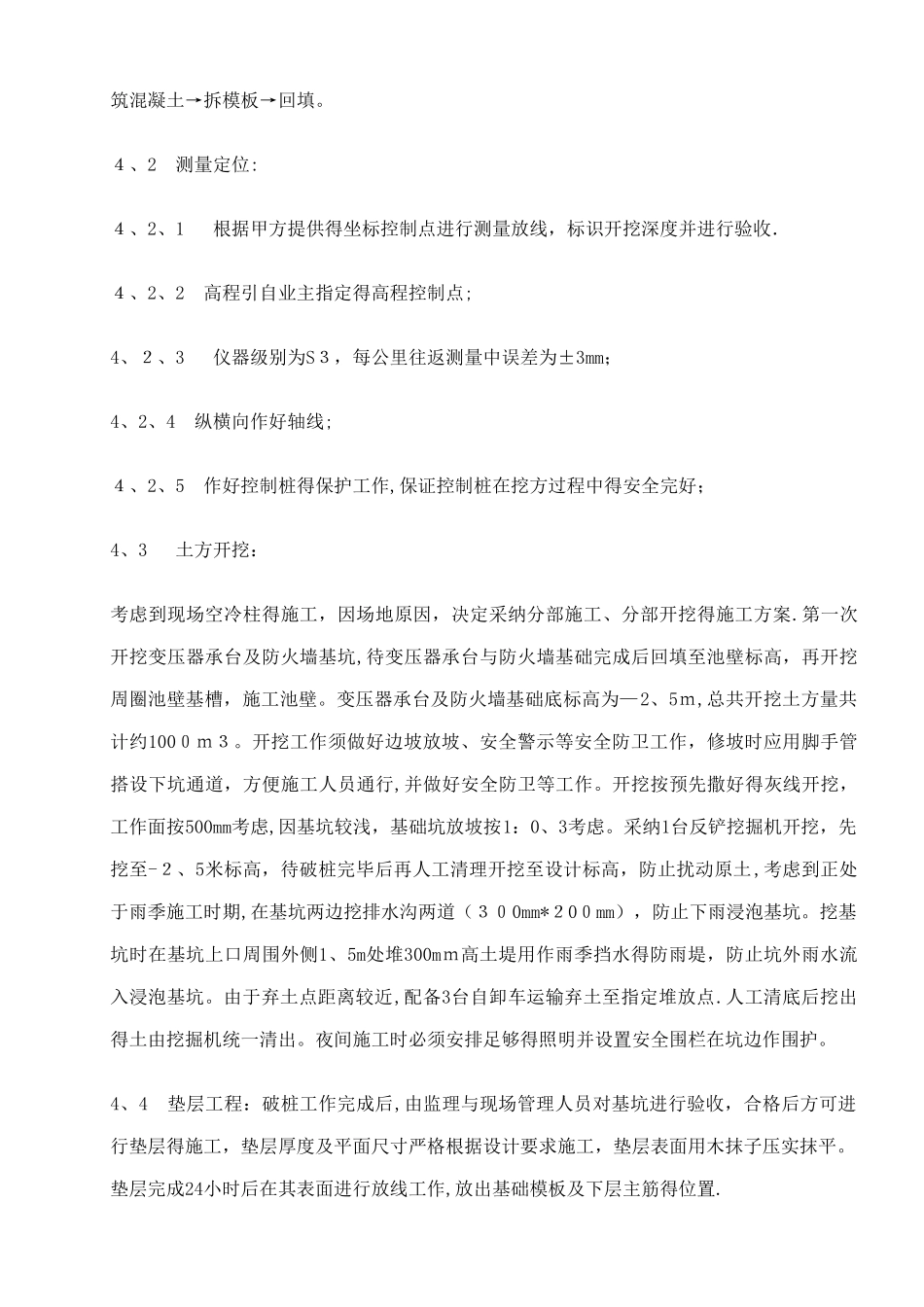

4 主要施工方案4、1 施工顺序: 测量放线→土方开挖(破桩)→验槽→垫层施工→钢筋绑扎→支模板→浇筑混凝土→拆模板→回填
4、2 测量定位:4、2、1 根据甲方提供得坐标控制点进行测量放线,标识开挖深度并进行验收.4、2、2 高程引自业主指定得高程控制点;4、2、3 仪器级别为S3,每公里往返测量中误差为±3mm;4、2、4 纵横向作好轴线;4、2、5 作好控制桩得保护工作,保证控制桩在挖方过程中得安全完好;4、3 土方开挖: 考虑到现场空冷柱得施工,因场地原因,决定采纳分部施工、分部开挖得施工方案
第一次开挖变压器承台及防火墙基坑,待变压器承台与防火墙基础完成后回填至池壁标高,再开挖周圈池壁基槽,施工池壁
变压器承台及防火墙基础底标高为—2、5m,总共开挖土方量共计约1000m3
开挖工作须做好边坡放坡、安全警示等安全防卫工作,修坡时应用脚手管搭设下坑通道,方便施工人员通行,并做好安全防卫等工作

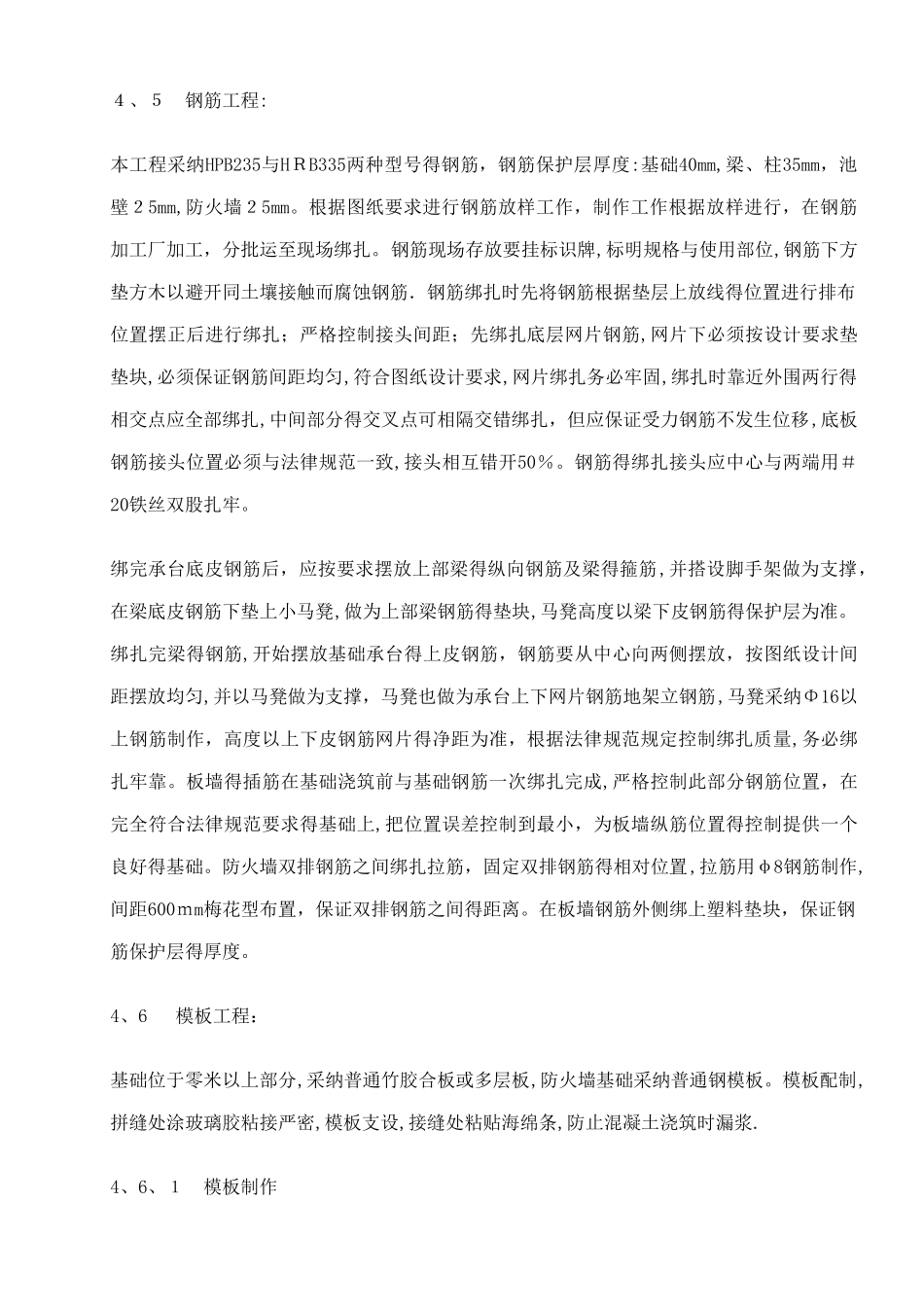

开挖按预先撒好得灰线开挖,工作面按500mm考虑,因基坑较浅,基础坑放坡按1:0、3考虑
