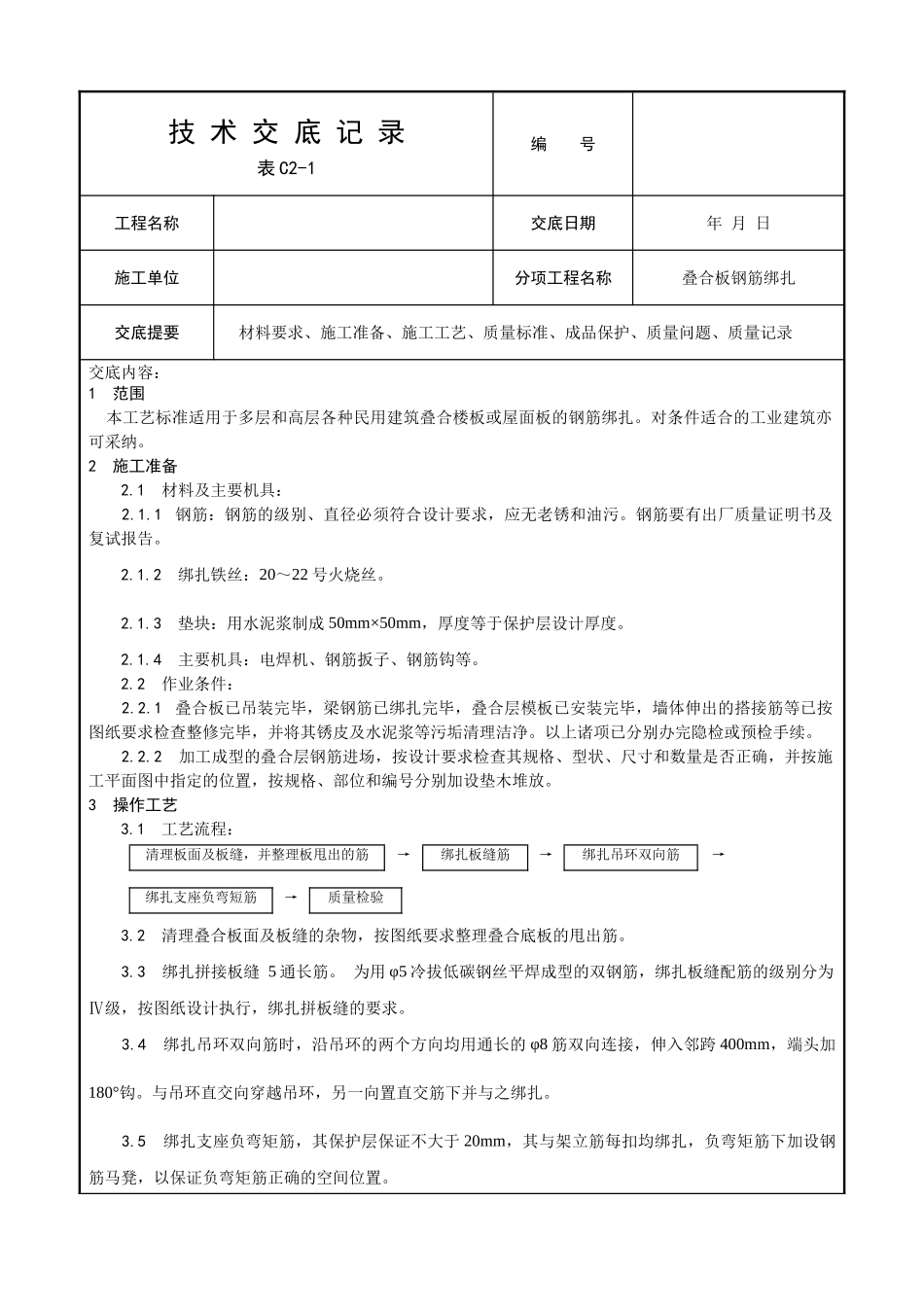

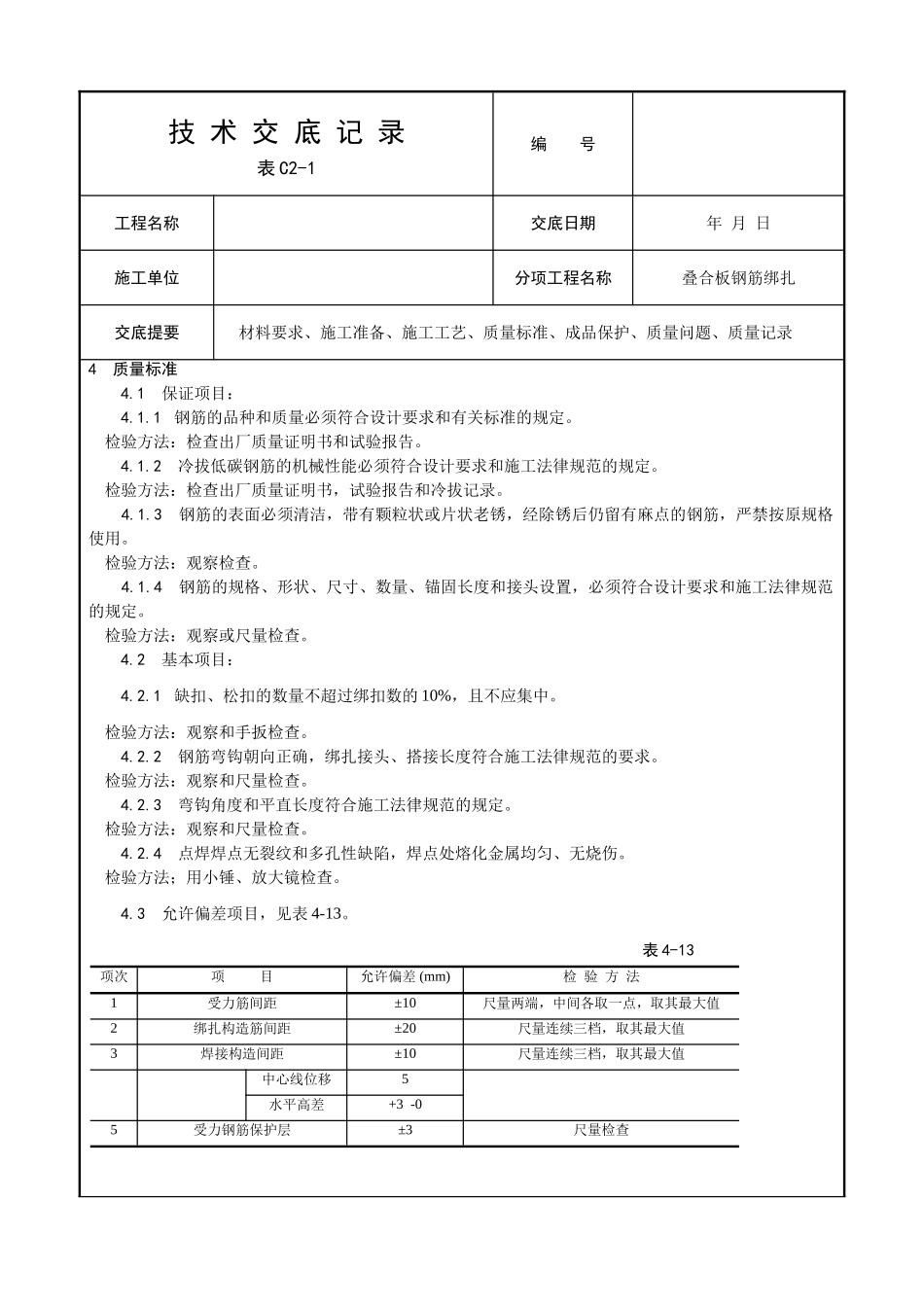

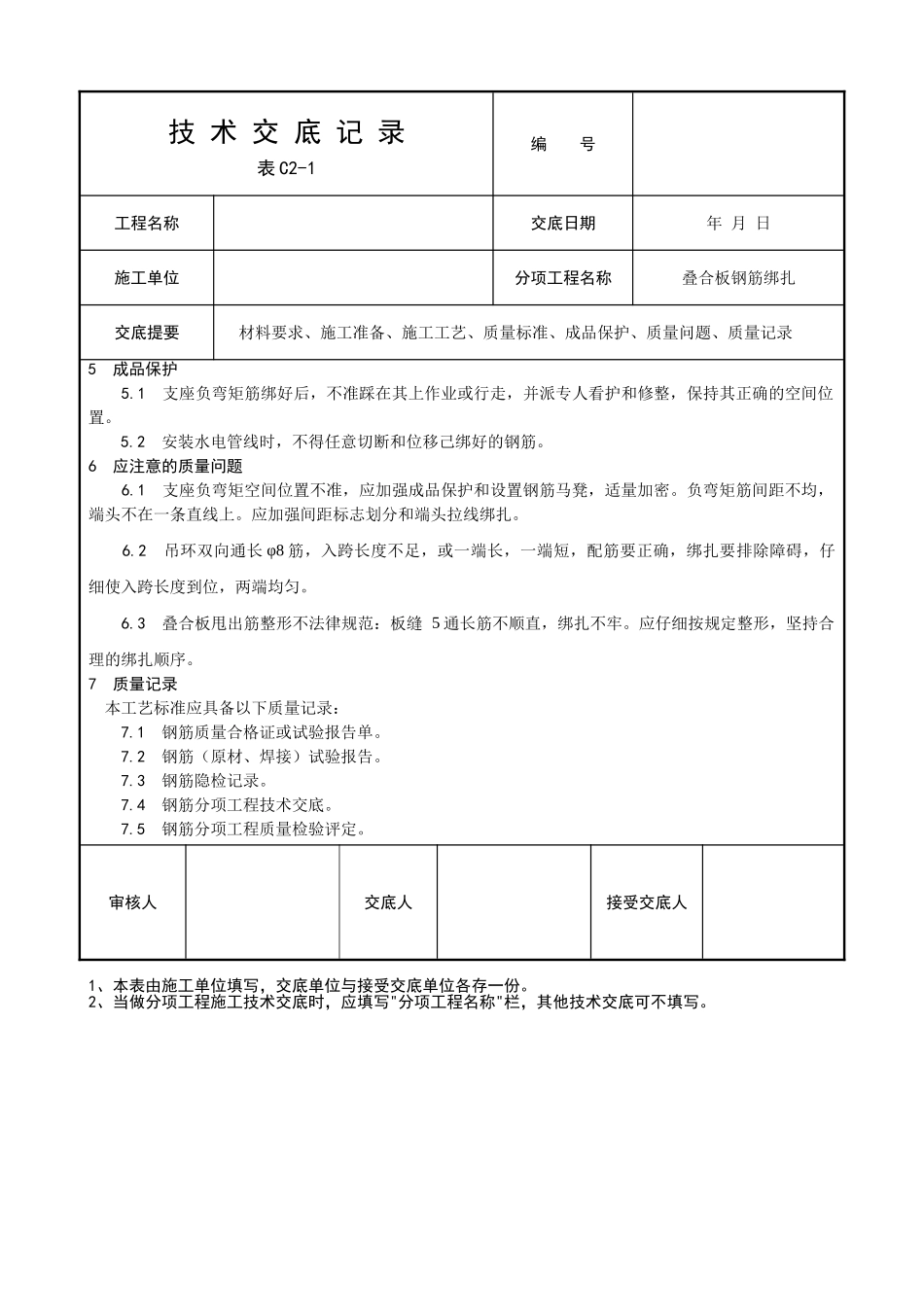

技 术 交 底 记 录表 C2-1编 号工程名称交底日期年 月 日施工单位分项工程名称叠合板钢筋绑扎交底提要材料要求、施工准备、施工工艺、质量标准、成品保护、质量问题、质量记录交底内容:1 范围 本工艺标准适用于多层和高层各种民用建筑叠合楼板或屋面板的钢筋绑扎。对条件适合的工业建筑亦可采纳。2 施工准备 2.1 材料及主要机具: 2.1.1 钢筋:钢筋的级别、直径必须符合设计要求,应无老锈和油污。钢筋要有出厂质量证明书及复试报告。 2.1.2 绑扎铁丝:20~22 号火烧丝。 2.1.3 垫块:用水泥浆制成 50mm×50mm,厚度等于保护层设计厚度。 2.1.4 主要机具:电焊机、钢筋扳子、钢筋钩等。 2.2 作业条件: 2.2.1 叠合板已吊装完毕,梁钢筋已绑扎完毕,叠合层模板已安装完毕,墙体伸出的搭接筋等已按图纸要求检查整修完毕,并将其锈皮及水泥浆等污垢清理洁净。以上诸项已分别办完隐检或预检手续。 2.2.2 加工成型的叠合层钢筋进场,按设计要求检查其规格、型状、尺寸和数量是否正确,并按施工平面图中指定的位置,按规格、部位和编号分别加设垫木堆放。3 操作工艺 3.1 工艺流程:清理板面及板缝,并整理板甩出的筋→绑扎板缝筋→绑扎吊环双向筋→绑扎支座负弯短筋→质量检验 3.2 清理叠合板面及板缝的杂物,按图纸要求整理叠合底板的甩出筋。 3.3 绑扎拼接板缝 5 通长筋。 为用 φ5 冷拔低碳钢丝平焊成型的双钢筋,绑扎板缝配筋的级别分为Ⅳ级,按图纸设计执行,绑扎拼板缝的要求。 3.4 绑扎吊环双向筋时,沿吊环的两个方向均用通长的 φ8 筋双向连接,伸入邻跨 400mm,端头加 180°钩。与吊环直交向穿越吊环,另一向置直交筋下并与之绑扎。 3.5 绑扎支座负弯矩筋,其保护层保证不大于 20mm,其与架立筋每扣均绑扎,负弯矩筋下加设钢筋马凳,以保证负弯矩筋正确的空间位置。技 术 交 底 记 录表 C2-1编 号工程名称交底日期年 月 日施工单位分项工程名称叠合板钢筋绑扎交底提要材料要求、施工准备、施工工艺、质量标准、成品保护、质量问题、质量记录4 质量标准 4.1 保证项目: 4.1.1 钢筋的品种和质量必须符合设计要求和有关标准的规定。 检验方法:检查出厂质量证明书和试验报告。 4.1.2 冷拔低碳钢筋的机械性能必须符合设计要求和施工法律规范的规定。 检验方法:检查出厂质量证明书,试验报告和冷拔记录。 4.1.3 钢筋的表面必须清洁,带有颗粒状或片状老锈,经除锈后仍留...
