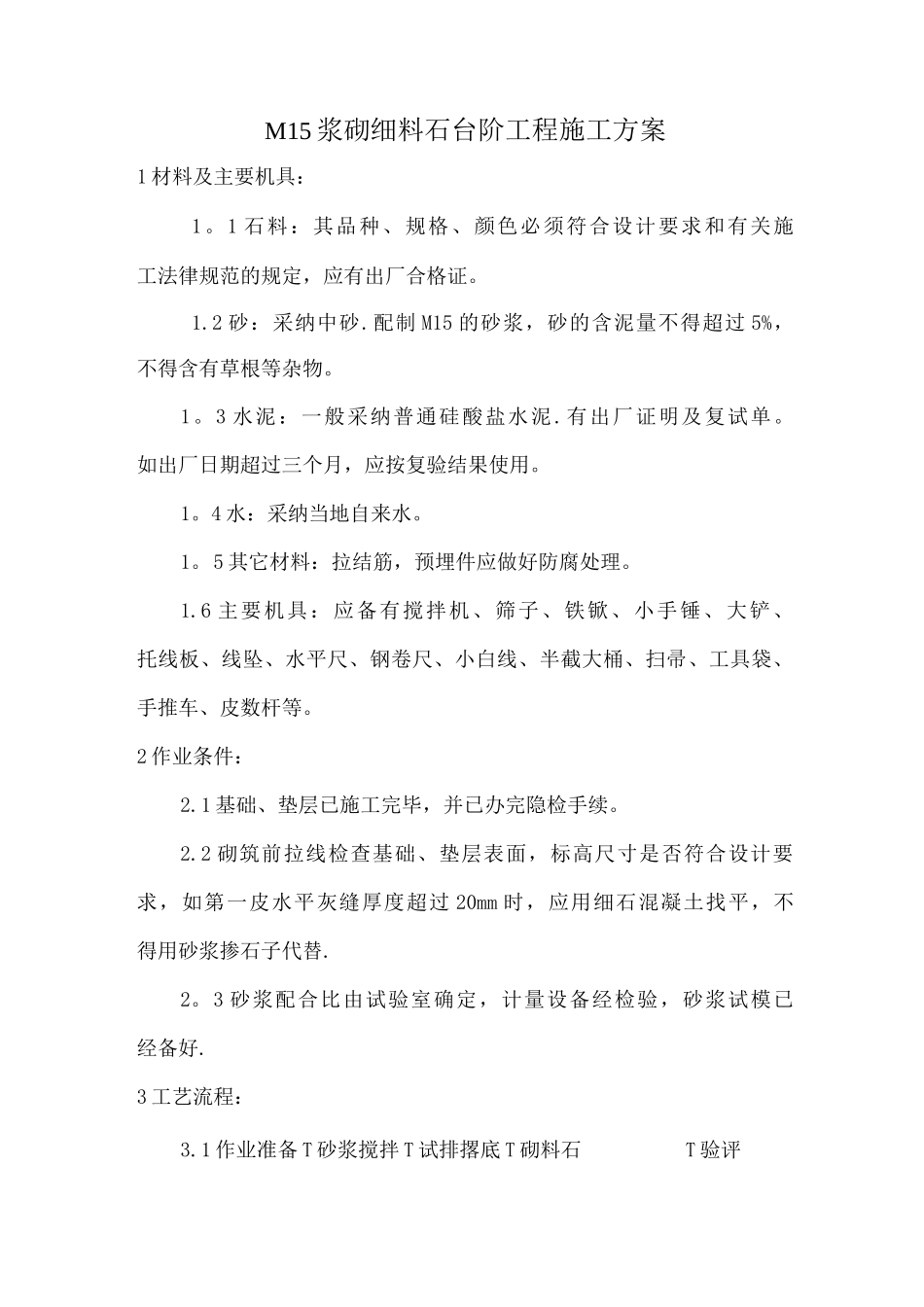

M15 浆砌细料石台阶工程施工方案1 材料及主要机具:1
1 石料:其品种、规格、颜色必须符合设计要求和有关施工法律规范的规定,应有出厂合格证
2 砂:采纳中砂
配制 M15 的砂浆,砂的含泥量不得超过 5%,不得含有草根等杂物
3 水泥:一般采纳普通硅酸盐水泥
有出厂证明及复试单
如出厂日期超过三个月,应按复验结果使用
4 水:采纳当地自来水
5 其它材料:拉结筋,预埋件应做好防腐处理
6 主要机具:应备有搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、皮数杆等
2 作业条件:2
1 基础、垫层已施工完毕,并已办完隐检手续
2 砌筑前拉线检查基础、垫层表面,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过 20mm 时,应用细石混凝土找平,不得用砂浆掺石子代替
3 砂浆配合比由试验室确定,计量设备经检验,砂浆试模已经备好
3 工艺流程:3
1 作业准备 T 砂浆搅拌 T 试排撂底 T 砌料石T 验评3

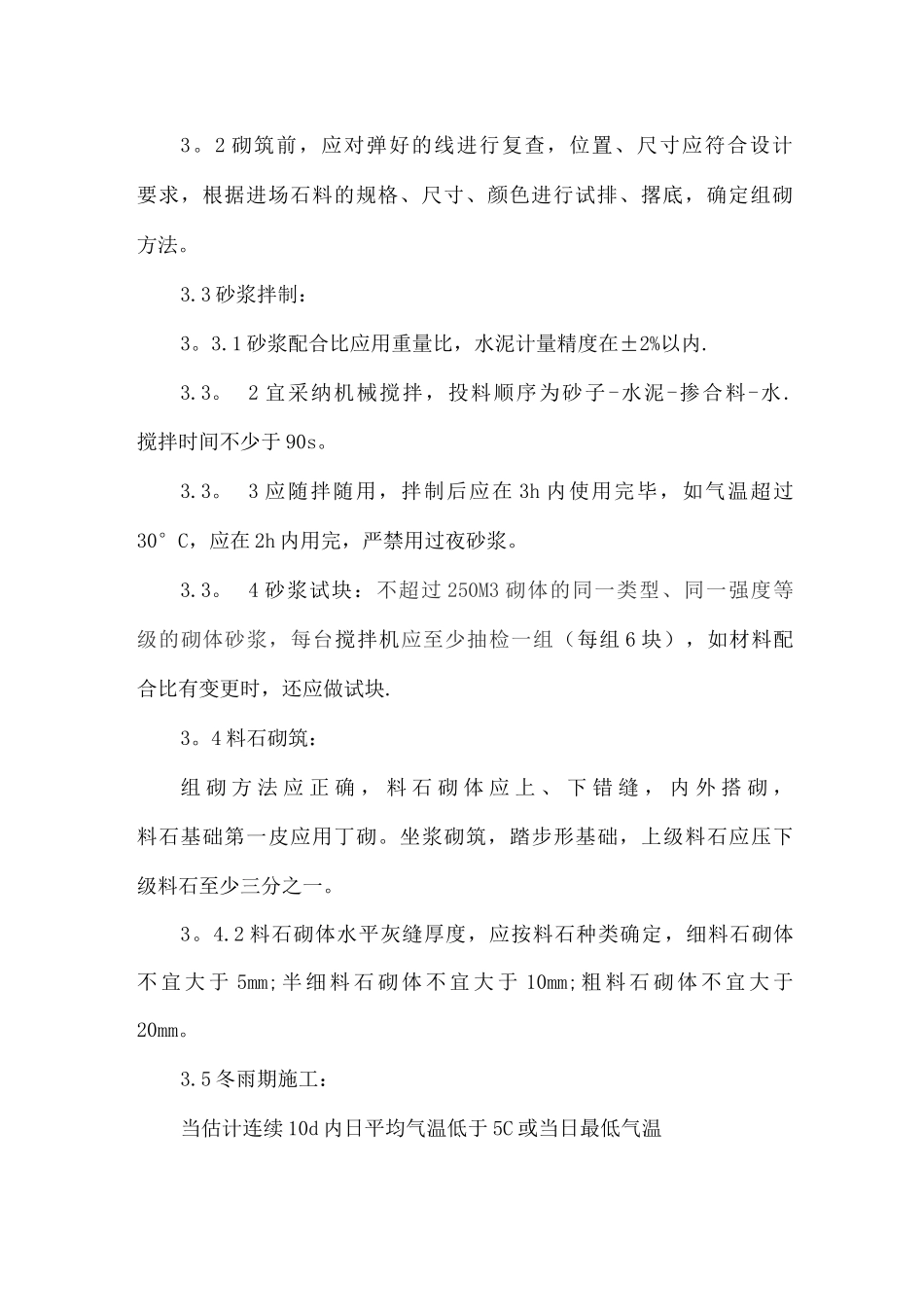

2 砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸、颜色进行试排、撂底,确定组砌方法
3 砂浆拌制:3
1 砂浆配合比应用重量比,水泥计量精度在±2%以内
2 宜采纳机械搅拌,投料顺序为砂子-水泥-掺合料-水
搅拌时间不少于 90s
3 应随拌随用,拌制后应在 3h 内使用完毕,如气温超过30°C,应在 2h 内用完,严禁用过夜砂浆

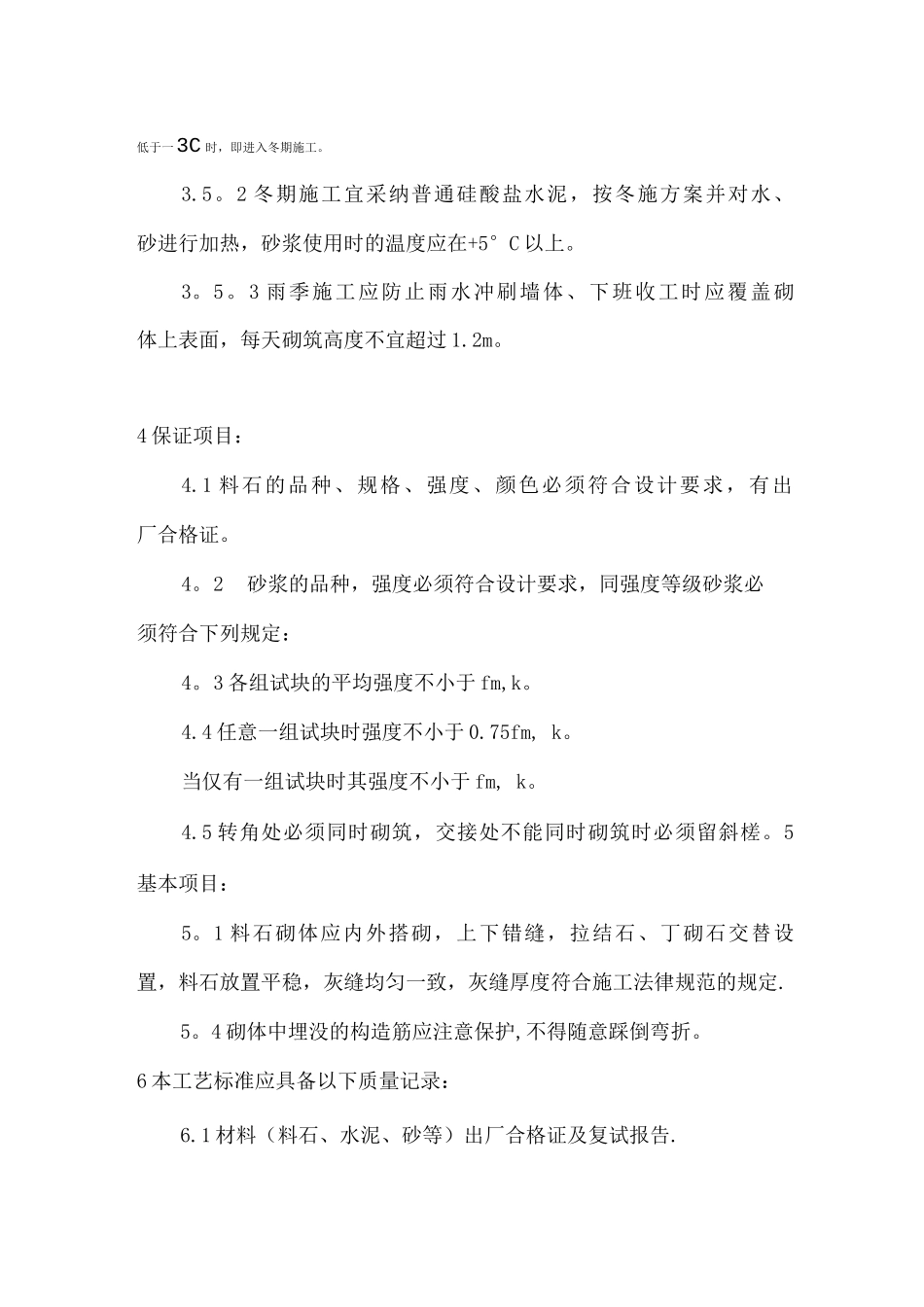

4 砂浆试块:不超过 250M3 砌体的同一类型、同一强度等级的砌体砂浆,每台搅拌机应至少抽检一组(每组 6 块),如材料配合比有变更时,还应做试块
4 料石砌筑:组 砌 方 法 应 正 确 , 料 石 砌 体 应 上 、 下 错 缝 , 内 外 搭 砌 ,料石基础第一皮应用丁砌
